安曇野市穂高 I様邸・S様邸
エリア別|中信
建築中レポート
- 1. 2017年03月07日
-
地鎮祭
本日地鎮祭を執り行いました。
- 2. 2017年03月18日
-
基礎着工
本日より基礎工事が着工しました。
- 3. 2017年03月21日
-

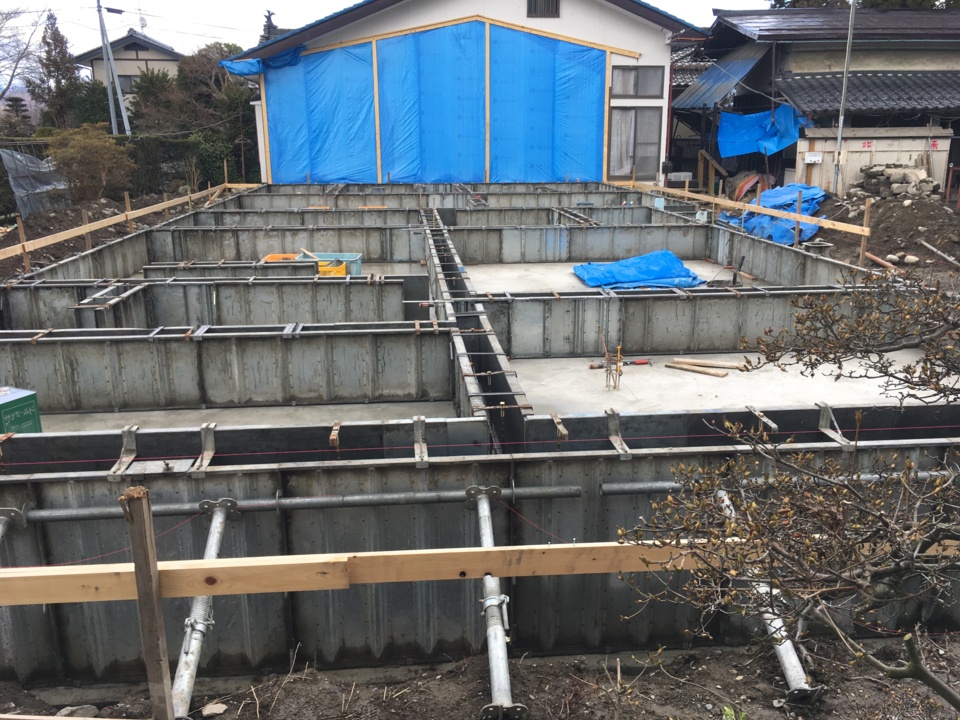

床堀り
基礎工事が始まり床堀の状況です。
- 4. 2017年03月28日
-
外部型枠
外回りの型枠が組み上がりました。この後配筋施工となります。
- 5. 2017年04月01日
-
配筋施工
配筋の施工が完了しました。配筋の検査も終わりましたのでこの後土間コンクリートの打設となります。
- 6. 2017年04月06日
-
内部型枠施工
内部基礎立ち上がり部の型枠施工状況です。
- 7. 2017年04月14日
-
天端モルタル
基礎立ち上がり部をモルタルで調整し水平を出す作業です。
- 8. 2017年04月20日
-
外部配管
基礎型枠が外れ外回りの配管工事を行いました。
- 9. 2017年04月24日
-
土台敷き
基礎工事が完了し、本日から木工事となります。土台敷きの状況です。
- 10. 2017年05月01日
-
建て方1日目
本日から構造材を組み上げる作業が始まりました。
- 11. 2017年05月02日
-
建て方2日目
二階の梁を組み上げ、屋根の施工となります。
- 12. 2017年05月03日
-
建て方2日目
下屋の屋根下地の施工が完了しました。
- 13. 2017年05月06日
-

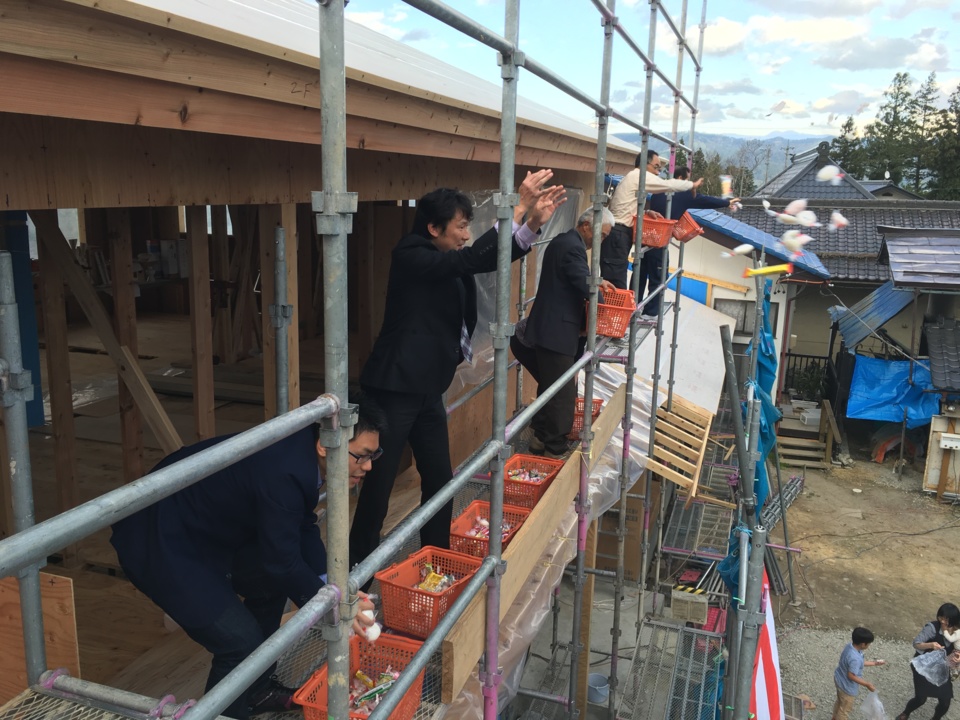

上棟式
建て方作業も順調に進み、本日無事上棟式を執り行う事が出来ました。
- 14. 2017年05月06日
-
お餅まき
- 15. 2017年05月06日
-
お餅まき
多くの人に集まって頂き盛大に上棟を祝う事が出来ました。有難うございました。
- 16. 2017年05月11日
-
屋根板金施工
屋根板金の施工状況です。
- 17. 2017年05月19日
-
構造検査
性能評価の構造検査を行いました。構造材、金物等しっかりと施工されており問題はありませんでした。
- 18. 2017年05月29日
-
電気配線

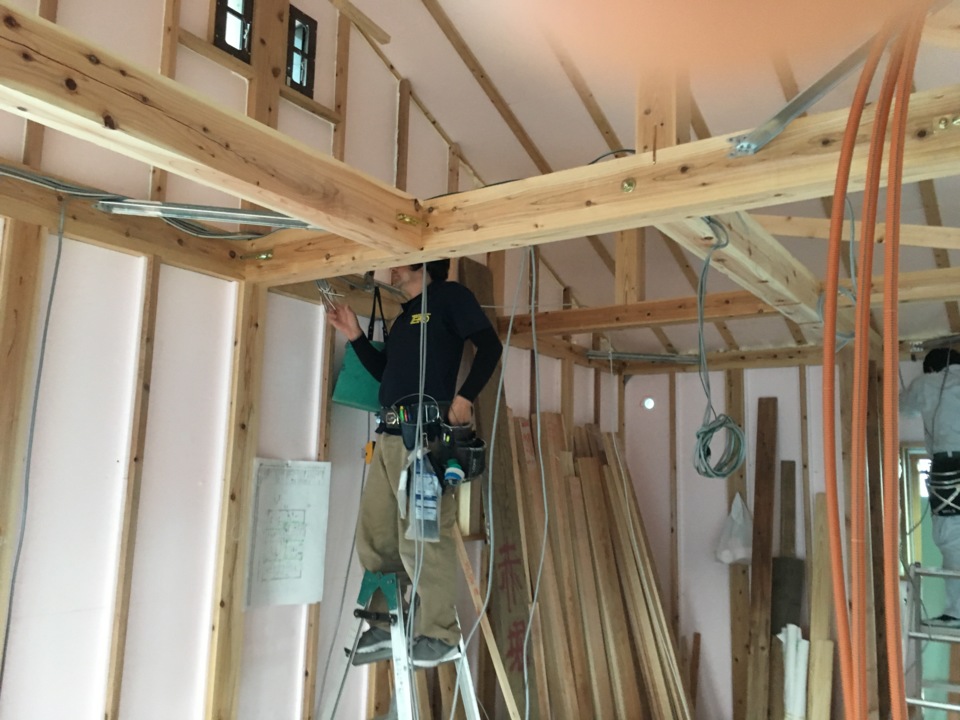

内部の電気の配線状況です。
- 19. 2017年06月12日
-
内部造作
内部の壁ボードの施工状況です。
- 20. 2017年06月28日
-
外壁工事
サイディング施工が終わりました。これから外部の吹き付けとなります。
- 21. 2017年07月10日
-
太陽光設置
太陽光の
設置工事が完了しました。
- 22. 2017年07月19日
-
内部造作
内部の壁ボードの施工状況です。
- 23. 2017年07月21日
-
キッチン施工

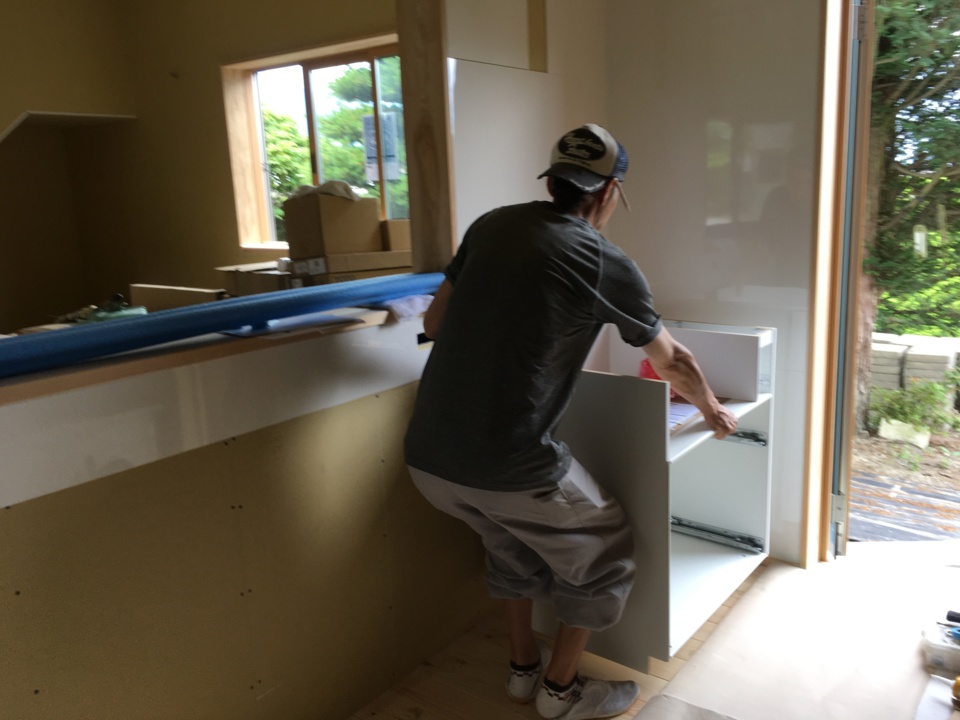

キッチンの据付を行いました。施工状況です。
- 24. 2017年07月27日
-
木工事完了
木工事が完了しました。検査も完了しこの後仕上げ工事となります。
- 25. 2017年09月14日
-
竣工
各業者さんのご協力により無事竣工となりました。とても素晴らしい建物の完成です。
