上田市 O様邸
すべて|一覧
建築中レポート
- 1. 2017年10月27日
-
着工式
地鎮祭と着工式を行いました。住宅が完成する時には、新しい家族が増えています。無事故でお引渡し出来るよう頑張ります。
- 2. 2017年11月01日
-
基礎工事
丁張り掛けから基礎工事が始まり、建物の外周に沿って床掘をしています。
- 3. 2017年11月08日
-
基礎工事
基礎配筋の検査を行いました。明日、土間コンクリートの施工になります。
- 4. 2017年11月11日
-
基礎工事
土間コンクリートの施工が終わり、アンカーボルトの設置と型枠組をしています。週明けには、立ち上がりのコンクリート施工になります。
- 5. 2017年11月22日
-
基礎工事
型枠が解体され、基礎天端モルタル施工のための墨出しをしました。
- 6. 2017年11月28日
-
基礎工事
基礎天端モルタル施工をしました。
- 7. 2017年11月30日
-
基礎工事
基礎完了の社内検査を行いました。
来週から木工事が始まります。
- 8. 2017年12月11日
-
建て方
垂木が掛かった所で、日が暮れてきそうになった為、作業終了です。明日、屋根の断熱材施工から工事を進めます。
- 9. 2017年12月11日
-
建て方
どんどん骨組みが組み上がって行きます。太鼓梁もきれいにおさまりました。
- 10. 2017年12月11日
-
建て方
選木ツアーで選んでいただいた柱が丸柱として入っています。
- 11. 2017年12月11日
-
建て方
足場が組まれ、建て方1日目スタートです。
- 12. 2017年12月12日
-
建て方
1・2階共に壁の合板を張って建て方2日目終わりです。
- 13. 2017年12月12日
-
建て方
屋根の断熱材施工が終わり、野地合板を張って屋根が出来上がりです。
- 14. 2017年12月18日
-
外観
建て方が終わり、足場でしっかりと囲われました。
- 15. 2017年12月18日
-
木工事
サッシの取り付けと、構造金物の取り付けをしています。
- 16. 2017年12月22日
-
木工事
壁の断熱材施工が終わりました。
- 17. 2017年12月25日
-
木工事
大工さんは内部の間仕切りと、軒天下地を施工しています。
- 18. 2017年12月25日
-
雑工事
ユニットバスを施工しています。
- 19. 2018年01月10日
-

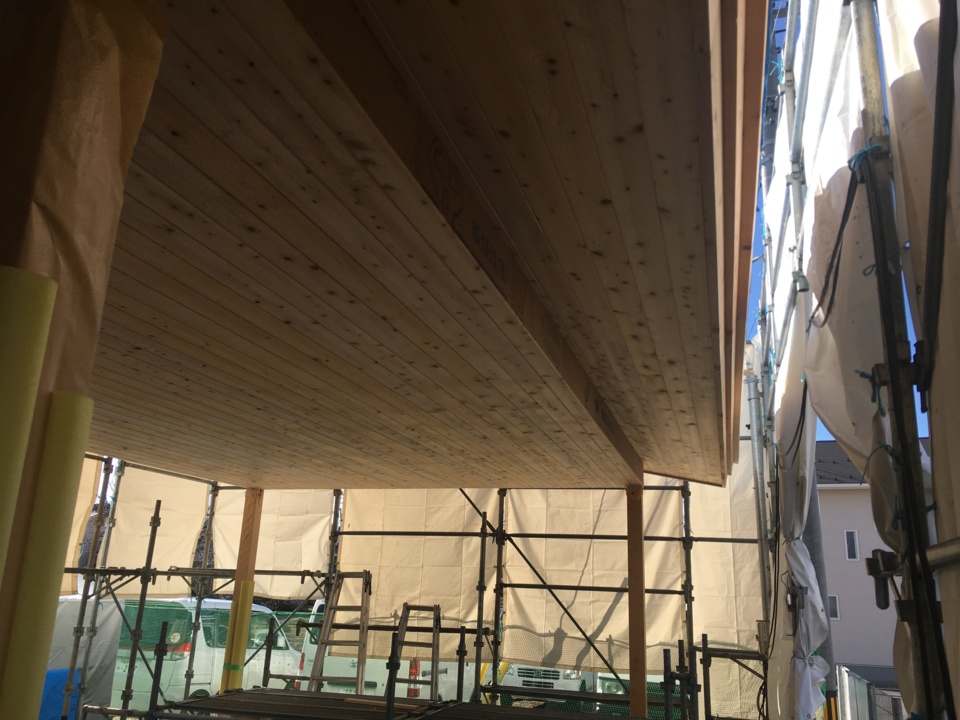

木工事
軒天の板張り施工が終わるところです。
- 20. 2018年01月12日
-
木工事
外部の通気胴縁施工が行われています。
- 21. 2018年01月12日
-
木工事
内部は二階から造作枠の取り付けが始まっています。
- 22. 2018年01月22日
-
外壁工事
外壁のサイディング張りが始まりました。
- 23. 2018年02月05日
-
外壁工事
外壁のサイディング張りが終わりました。
- 24. 2018年02月05日
-
木工事
大工さんの造作工事が順調に進んでいます。
- 25. 2018年02月05日
-
木工事
壁の石膏ボード張りが進み、後は天井の施工です。
- 26. 2018年02月17日
-
木工事
大工さんの工事がまもなく完了となります。
- 27. 2018年03月01日
-
木工事
大工さんの工事が終わり、検査前の状態です。
- 28. 2018年03月01日
-
木工事
キッチンは来週設置の予定です。
- 29. 2018年03月10日
-
外観
足場が解体されて、外観が現れました。
- 30. 2018年04月10日
-
竣工
竣工の社内検査を行いました。
- 31. 2018年04月10日
-
竣工
2階の寝室です。
- 32. 2018年04月10日
-
竣工
リビングです。
- 33. 2018年04月24日
-
引き渡し
引き渡しを迎えることが出来ました。今後とも、長いお付き合いをよろしくお願いいたします。
