長野市 H様邸
すべて|一覧
建築中レポート
- 1. 2017年04月11日
-
地鎮祭・着工式
H様邸地鎮祭・着工式を執り行いました。
あいにくの天気でしたが、「雨降って地固まる」ということで、安全に着実に工事を進めてまいりたいと思います。
H様、寒い中ありがとうございました!
- 2. 2017年04月17日
-
基礎工事
お天気も良く、工事がスタートしました。
まず、基礎やさんの方で丁張りをかけるところから始まります。丁張りは基礎の高さや位置の基準となります。
現場にて打合せをし、進めていきます。
- 3. 2017年04月20日
-
基礎工事
床掘が始まりました。
基礎の形に掘られていきます。
- 4. 2017年04月22日
-
基礎工事
防水シートが敷かれ、型枠が組まれました。次は鉄筋が組まれていきます。
- 5. 2017年04月26日
-
基礎工事
基礎の鉄筋が組まれました。
全景の様子です。
社内の配筋検査を行い、設計図通りに組まれているか、高さは間違いないかなど確認していきます。
第三者機関による検査も受け、合格となりましたので次はコンクリートの打設を行います。
- 6. 2017年04月28日
-
基礎工事
コンクリートの打設後、基礎の立ち上がり部分を作っていきます。
基礎幅の確認や基礎に埋め込むアンカーボルトの位置や埋め込み深さの確認をしました。
- 7. 2017年05月08日
-
基礎工事
型枠が解体されました。
一気に全体が見えてきます。
- 8. 2017年05月23日
-
基礎工事
左官屋さんにより基礎の天端均しを行います。限りなく水平に、と高さを確認しながら進めていきます。
- 9. 2017年05月25日
-
基礎工事
あいにくの雨でしたが、基礎工事完了の検査を行いました。
出来型の寸法や高さ、位置など確認し、合格となりました。
次は木工事へと進みます。
- 10. 2017年05月29日
-
木工事
大工さん達の連携により、土台敷きは1日で完了です。
養生をして建て方に備えます。
- 11. 2017年06月01日
-
木工事
雨が止むのを待って建て方が始まりました。
一階の柱や梁を組んでいきます。
- 12. 2017年06月01日
-
木工事
選木ツアーで選んでいただいた太鼓梁が入りました。
- 13. 2017年06月01日
-
木工事
あっという間に二階の床合板が敷かれました。
- 14. 2017年06月01日
-
木工事
二階の柱や梁を組んでいきます。
- 15. 2017年06月01日
-
木工事
棟木が組まれ、屋根の形に垂木をかけていきます。
家の形が出来てきました。
- 16. 2017年06月01日
-
木工事

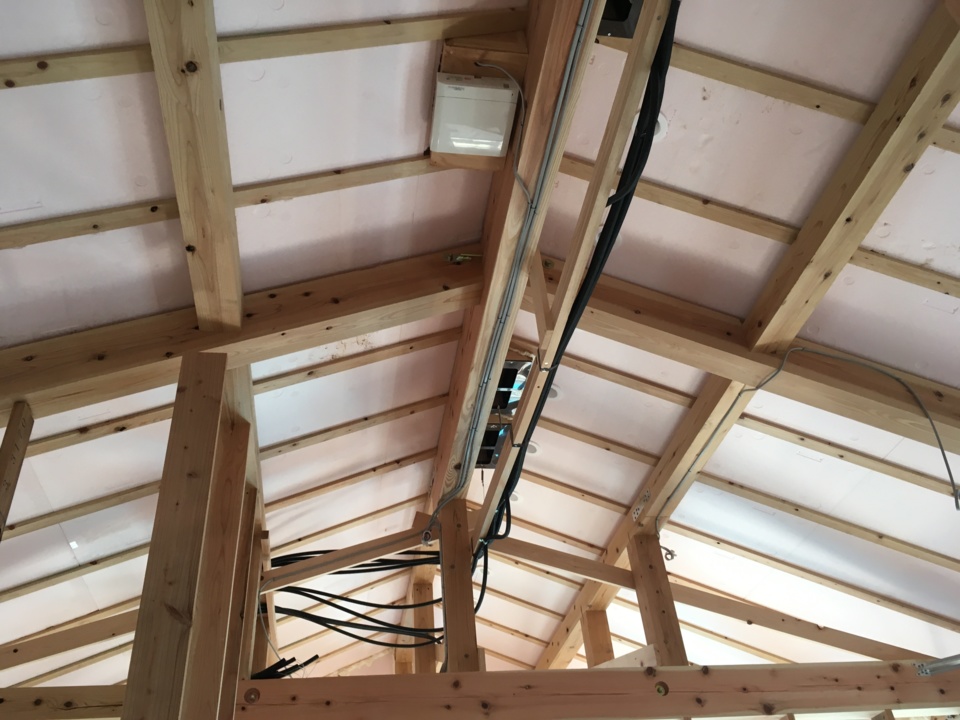

垂木の間に屋根の断熱材を入れていきます。
- 17. 2017年06月01日
-
木工事
屋根の野地合板が施工されました。
屋根上を養生し、建て方1日目が終了です。
- 18. 2017年06月01日
-
木工事
1日で家全体の形が見えてきました。
- 19. 2017年06月02日
-
木工事
建て方2日目、下屋部分が出来ていきます。
- 20. 2017年06月02日
-
木工事
壁の合板が施工され、下屋部分が出来て、全体がまとまりました。
- 21. 2017年06月04日
-
木工事
構造用金物の施工をしていきます。
- 22. 2017年06月09日
-
木工事
サッシの取付をしました。
屋根の板金葺きも行われています。
- 23. 2017年06月10日
-
木工事
壁の断熱材が施工されています。
- 24. 2017年06月16日
-
木工事
電気配線や設備の配管が進みます。
- 25. 2017年06月19日
-
木工事
外部の通気胴縁が施工されています。
- 26. 2017年06月20日
-
木工事
天井が出来てきました。
ここは和室の天井です。
- 27. 2017年06月23日
-
什器設備工事
ユニットバスが施工されているところです。現場にて組み立てていきます。
- 28. 2017年06月26日
-
木工事
赤松の床が施工され始めました。
- 29. 2017年06月29日
-
木工事
小庇の板金が施工されました?
- 30. 2017年07月05日
-
木工事

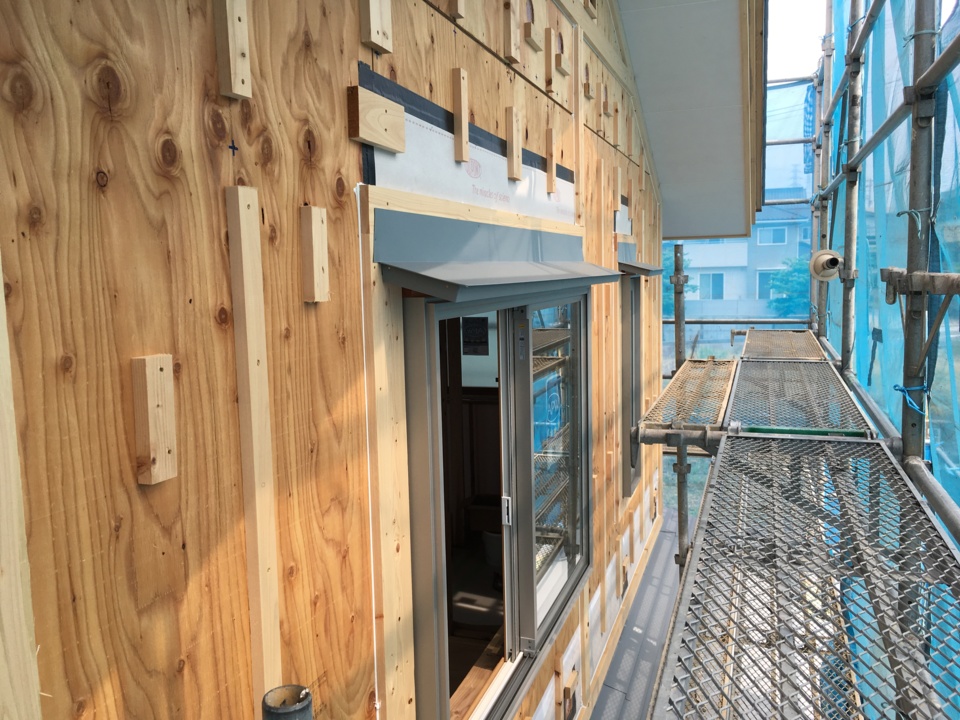

外回りの防水シートが貼られました。
- 31. 2017年07月14日
-
外壁工事
続いて外壁の施工です。
- 32. 2017年07月18日
-
木工事
内部も着々とボードが貼られていきます。
- 33. 2017年07月27日
-
木工事
室内の板張りも進んでいます。
- 34. 2017年07月27日
-
外壁工事
外壁工事が終わり、コーキングや塗装、フードの取付等がまとまりました。
- 35. 2017年07月29日
-
木工事
足場が解体され、全体が見えてきました。
- 36. 2017年07月31日
-
バルコニー工事
バルコニーが施工されました。
- 37. 2017年08月01日
-

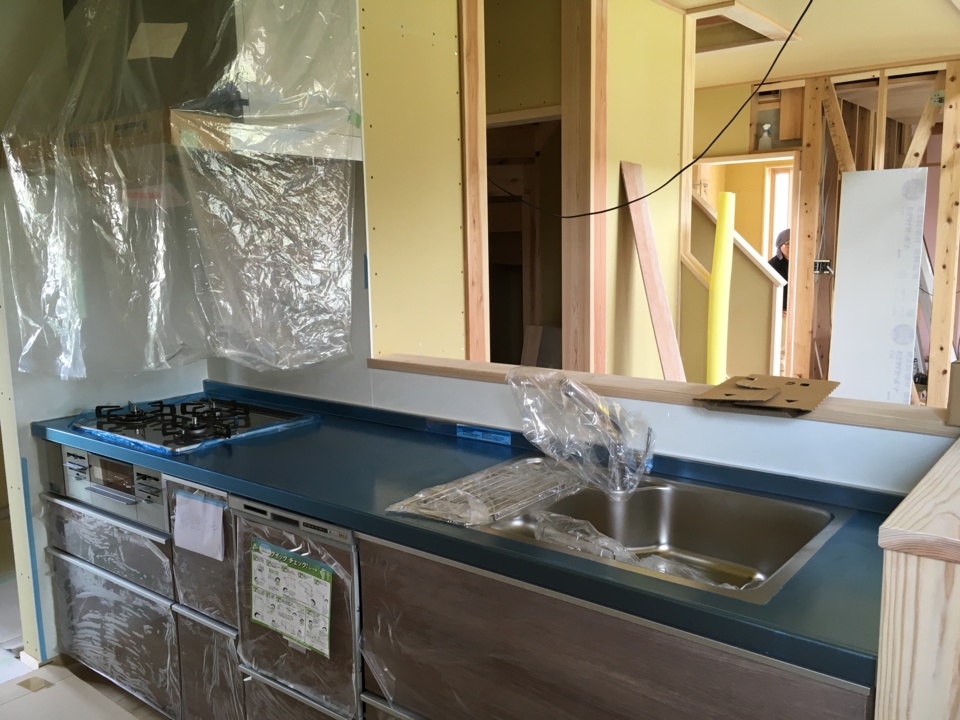

キッチン工事
キッチンが施工されました。
木工事も終盤です。
- 38. 2017年08月10日
-
木工事
木工事が終了しました。
お盆明けから左官工事です。
- 39. 2017年08月17日
-
左官工事
内部の足場が組まれました。
左官工事がスタートです。
- 40. 2017年08月25日
-
左官工事
壁が白く塗られ、明るい印象です。
- 41. 2017年08月25日
-
左官工事
玄関の洗い出しも進んでいます。
- 42. 2017年08月31日
-
仕上げ工事
左官工事が終わり、設備器具の設置をしています。
- 43. 2017年09月01日
-
仕上げ工事
照明器具もつけられています。
- 44. 2017年09月08日
-
仕上げ工事
塗装がされ、建具・畳が入りました。
- 45. 2017年09月11日
-
仕上げ工事
家具屋さんによる下駄箱が設置されました。
