中野市 T様邸
すべて|一覧
建築中レポート
- 1. 2016年07月27日
-
地縄張り
建物の配置にならって地縄張りを行いました。
- 2. 2016年08月18日
-
地盤改良工事
柱状改良工事から工事が始まりました。
- 3. 2016年08月19日
-
地盤改良
建物配置に沿って杭が施工されていきます。
- 4. 2016年08月22日
-
基礎工事
地盤改良工事が終わり、続けて基礎工事が始まりました。丁張かけが終わり、床掘をしています。
- 5. 2016年08月30日
-
検査

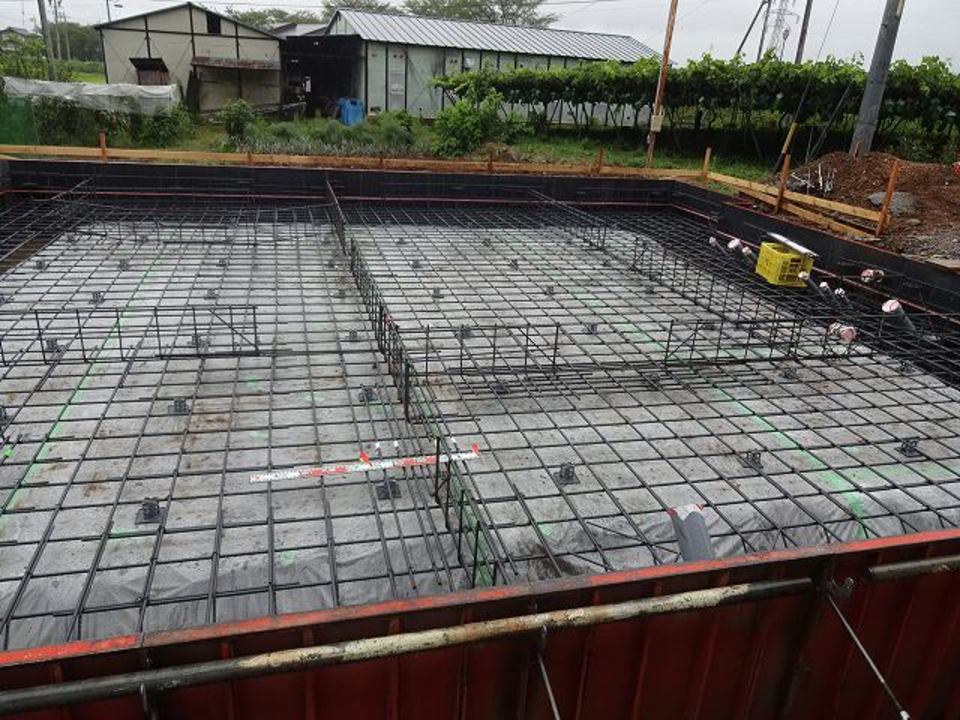

基礎配筋の社内検査を行いました。きれいに鉄筋が組まれています。
- 6. 2016年09月01日
-
基礎工事
土間コンクリートの施工が終わり、アンカーボルトの設置と型枠が組み終わりました。
- 7. 2016年09月24日
-
基礎工事
構造体部分は型枠が解体され、犬走部分のコンクリート施工の養生をしています。基礎が出来上がりました。
- 8. 2016年10月28日
-
社内検査
基礎完了の社内検査を行いました。いよいよ来週から木工事が始まります。
- 9. 2016年11月02日
-
木工事
大工さんが現場に入り、土台敷きが始まりました。
- 10. 2016年11月07日
-
建て方
足場が組まれ、建て方スタートです。
- 11. 2016年11月07日
-
建て方
柱を立て、梁を組んでいきます。
- 12. 2016年11月07日
-
建て方
太鼓梁も組まれました。建物の中心に存在感のある大きな梁です。
- 13. 2016年11月07日
-
建て方
あっという間に2階の梁まで組まれました。
- 14. 2016年11月07日
-
建て方
お昼前には、上棟し垂木の施工へと進みました。
- 15. 2016年11月07日
-
建て方
屋根の施工が終わり、2階から間柱入れと構造用合板張りを始めています。
- 16. 2016年11月07日
-
建て方
2階は構造用合板張りが終わり、1階の間柱入れまで進めて作業終了です。
- 17. 2016年11月11日
-
木工事
外部は、軒天の施工をしています。
- 18. 2016年11月11日
-
屋根工事
屋根の下葺きと煙突取付が終わりました。
- 19. 2016年11月16日
-
木工事
内部のサッシ取り付け、壁断熱材施工が終わり、サッシ枠や入口枠の造作をしています。
- 20. 2016年11月16日
-
木工事
外部はエアパス工事をしています。
- 21. 2016年11月22日
-
木工事
外部通気胴縁施工が完了しました。
- 22. 2016年11月22日
-
木工事
内部は、天井ボード張りが終わるところです。
- 23. 2016年11月25日
-
木工事
建物内部は、床施工に取り掛かります。
- 24. 2016年12月05日
-
木工事
外部の透湿防水シート張りが終わりました。
- 25. 2016年12月05日
-
雑工事
ユニットバスが設置されました。別途工事で、クリナップさんの商品です。
- 26. 2016年12月05日
-
木工事
階段が組まれました。内装制限の関係で、薪ストーブ背面になる壁下地に軽量鉄骨を組んでいます。
- 27. 2016年12月05日
-
木工事
2階は壁の石膏ボード張りを進めています。
- 28. 2016年12月10日
-
外壁工事
外壁のサイディング張り工事が始まりました。
- 29. 2016年12月10日
-
木工事
内部の造作工事も進んでいます。
- 30. 2016年12月19日
-
木工事
大工さんの工事がほぼ終わっています。リビング・ダイニングには作り付けの収納があります。
- 31. 2016年12月19日
-
雑工事
キッチンの据え付けをしています。
- 32. 2016年12月23日
-
外壁工事
仕上げのグラナダ塗装をしています。
- 33. 2016年12月27日
-
木完
木工事が完了しました。2階のフリースペースです。
- 34. 2016年12月27日
-
木完
煙突の位置には、カウンターが付いていて中心を煙突が通っていきます。
- 35. 2016年12月27日
-
木完
リビングです。
- 36. 2017年01月10日
-
仕上げ工事
年が明け、仕上げ工事が始まります。吹き抜けには足場が組まれました。
- 37. 2017年01月11日
-
外観
足場が解体されました。
- 38. 2017年01月11日
-
仕上げ工事
左官さんの塗り工事が始まりました。天井から仕上げていきます。
- 39. 2017年01月19日
-
仕上げ工事
薪ストーブの炉壁が仕上がりました。
- 40. 2017年01月19日
-
仕上げ工事
左官さんの塗り工事が終わり、器具付けが始まりました。
- 41. 2017年01月23日
-
仕上げ工事
階段の手すりも付きました。
- 42. 2017年01月23日
-
仕上げ工事
トイレや照明器具等も取り付け終わっています。
- 43. 2017年01月23日
-
仕上げ工事
内部のクリーニングと塗装が終わりました。2階のカウンターは煙突が通っているこだわりのスペースです。外部のバルコニーも付きました。
- 44. 2017年01月28日
-
竣工
洗面化粧台の横には、収納扉が化粧鏡となり腰かけながらカウンターと鏡が使えるようになっています。
- 45. 2017年01月28日
-
竣工
竣工の立ち合い検査を行いました。見学会の前に見ていただき、薪ストーブの火入れも行いました。
- 46. 2017年01月30日
-
引渡し
引き渡しを迎えることが出来ました。雪の影響で外部の工事が残っておりますが、雪解けを待って確実に完了したいと思います。
