長野市 M様邸

エリア別|北信

建築中レポート

1. 2015年03月19日
自山の木伐採

自山の木伐採

2. 2015年12月13日
自山の木伐採

自山の木伐採

3. 2015年12月13日
自山の木伐採

自山の木伐採

立派な杉の木。
新しく建てた長野駅にも使われた山の木です。

4. 2015年12月13日
自山の木伐採

自山の木伐採

5. 2015年12月13日
自山の木伐採

自山の木伐採

6. 2015年12月14日
自分の山の木乾燥中

自分の山の木乾燥中

長野市松代にあるご主人の実家の山の木を伐採しました。
これから粗製材をして、天然乾燥ストックヤードで9か月間じっくり天然乾燥させます。

7. 2016年02月01日
ストックヤードで天然乾燥中

ストックヤードで天然乾燥中

8. 2016年02月01日
ストックヤードで天然乾燥中

ストックヤードで天然乾燥中

家の顔になる太鼓梁です。
吹抜け周りに入ります。

9. 2016年07月27日
地縄張り

地縄張り

建物の配置にならって地縄張りを行いました。

10. 2016年08月02日
基礎工事

基礎工事

丁張りかけが終わり、床掘をしています。

11. 2016年08月08日
社内検査

社内検査

基礎配筋の社内検査を行いました。

12. 2016年08月12日
基礎工事

基礎工事

土間コンクリートの施工が終わり、アンカーボルトの設置と型枠組が終わりました。お盆前に立ち上がり部分のコンクリート施工まで終えられそうです。

13. 2016年08月30日
基礎工事

基礎工事

基礎の型枠が解体され、犬走のコンクリート施工が終わり養生をしています。

14. 2016年09月15日
社内検査

社内検査

基礎完了の社内検査を行いました。来週から木工事が始まります。

15. 2016年09月21日
木工事

木工事

土台敷きが始まりました。週末からの台風の影響で乗り込みが遅れてしまい、やっと作業ができるようになりました。

16. 2016年09月22日
上棟

上棟

大工さんの土台敷きが終わりました。当初、本日が大安であったため建て方を予定していましたが雨により延期になったため、柱を1本建てて上棟という形を取らせていただきました。

17. 2016年09月26日
建て方

建て方

クレーンを配置して建て方スタートです。

18. 2016年09月26日
建て方

建て方

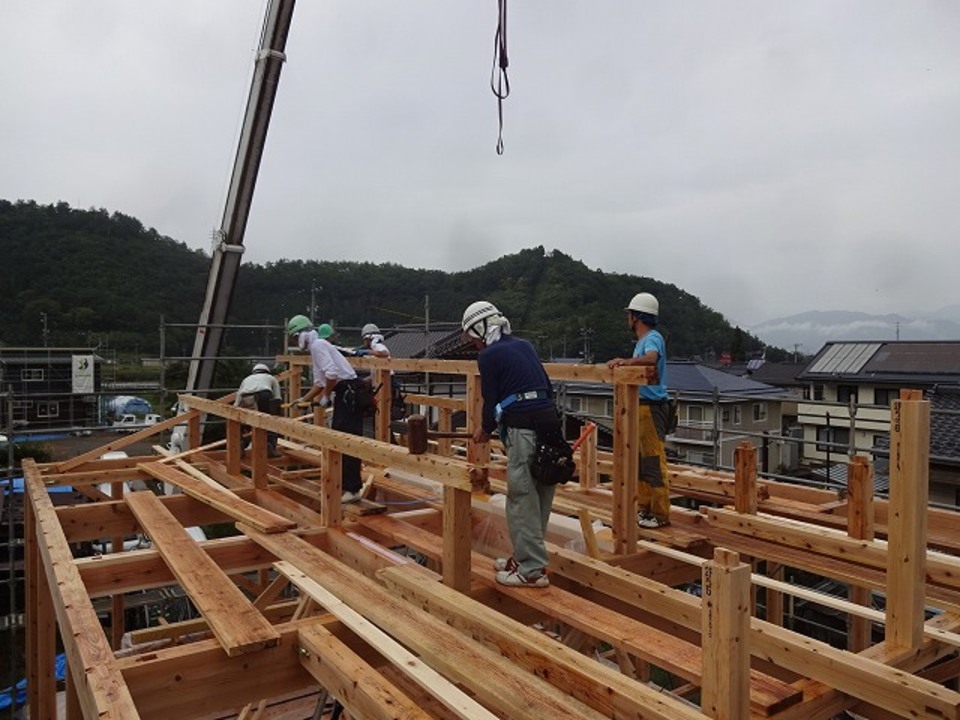

柱、梁を組んでいきます。山の木を天然乾燥させ、化粧柱・化粧梁として使います。太鼓梁もあります。

19. 2016年09月26日
建て方

建て方

2階の床まで組みあがりました。

20. 2016年09月26日
建て方

建て方

2階にも、太鼓梁が入ります。

21. 2016年09月26日
建て方

建て方

上棟を迎えました。

22. 2016年09月26日
建て方

建て方

雨が降ってきたため、垂木まで施工しシートをかけて1日目作業終了です。

23. 2016年09月27日
建て方

建て方

2日目は、屋根の断熱材施工から始まっています。

24. 2016年09月27日
建て方

建て方

2階から、外壁面の間柱入れと構造用合板張りが進んでいます。

25. 2016年09月27日
建て方

建て方

下屋の垂木施工が始まっています。

26. 2016年09月27日
建て方

建て方

建て方足場が解体され、下屋の施工へ進みます。建て方完了です。

27. 2016年09月28日
建て方

建て方

下屋の屋根まで出来上がり建て方完了です。

28. 2016年09月30日
木工事

木工事

サッシの取り付けと、壁の断熱材施工をしています。

29. 2016年09月30日
仮設工事

仮設工事

足場が屋根上にも組まれ、シートで被われました。

30. 2016年10月05日
雑工事

雑工事

ユニットバスが施工されました。

31. 2016年10月05日
電気・設備工事

電気・設備工事

建物内部の電気配線、設備配管工事が行われています。

32. 2016年10月15日
木工事

木工事

軒天の施工が始まります。下地を組んでいるところです。

33. 2016年10月19日
木工事

木工事

外部の通気胴縁施工をしています。

34. 2016年10月26日
木工事

木工事

2階の天井施工をしています。

35. 2016年11月01日
木工事

木工事

外壁面の透湿防水シート張りが終わりました。

36. 2016年11月01日
木工事

木工事

内部は、床の施工に取り掛かります。

37. 2016年11月15日
木工事

木工事

大工さんの工事が終わりに近づいています。壁の石膏ボード張りを進めています。

38. 2016年11月15日
木工事

木工事

キッチンの設置も完了しています。

39. 2016年11月15日
木工事

木工事

階段の造作も終わりました。

40. 2016年11月18日
木完

木完

木工事完了の社内検査を行いました。

41. 2016年11月18日
木完

木完

リビング、ダイニング、キッチンの様子です。ダイニングの仕切りは格子が組まれています。

42. 2016年11月25日
仕上げ工事

仕上げ工事

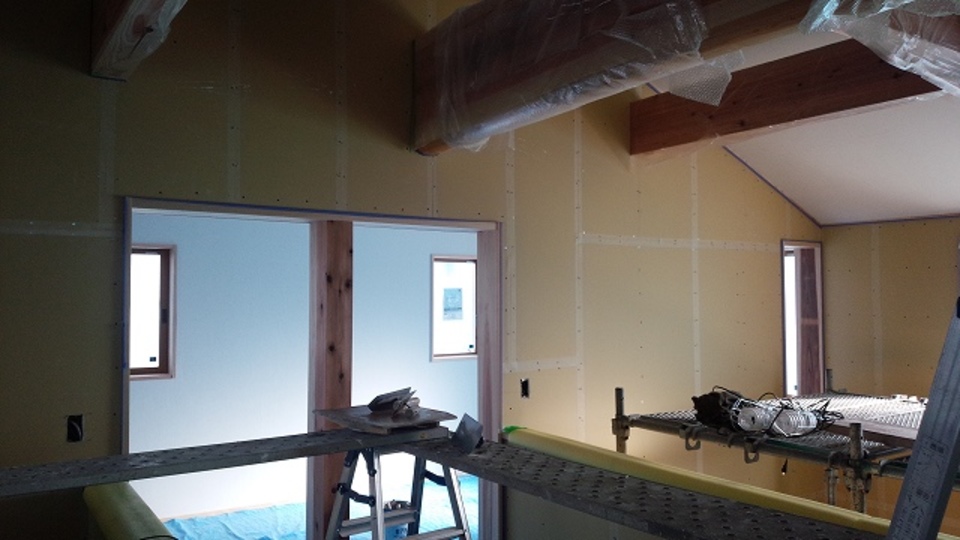

左官さんの塗り工事が始まりました。天井から工事を進めています。

43. 2016年11月30日
ひて手間

ひて手間

左官の塗り体験をしていただきました。

44. 2016年12月08日
外観

外観

外部の足場が解体されました。内部は仕上げ工事が順調に進んでいます。

45. 2016年12月16日
竣工

竣工

竣工の社内検査を行いました。外観です。

46. 2016年12月16日
竣工

竣工

2階の子供室です。

47. 2016年12月16日
竣工

竣工

共有スペースです。中央に太鼓梁が見えます。

48. 2016年12月16日
竣工

竣工

1階のリビングからキッチンを見たところです。

49. 2016年12月22日
引き渡し

引き渡し

引き渡しを迎えることが出来ました。ご夫婦は、終始子供たちが走り回るので落ち着かない中での引き渡しになったと思いますが、明日から早速引っ越しをされるようなので、引っ越しが終わったらゆっくると新築の空気を味わっていただきたいと思います。
