長野市 M様邸
エリア別|北信
建築中レポート
- 1. 2015年06月03日
-
地縄張り
建物の配置に沿って、地縄張りを行いました。
- 2. 2015年06月12日
-
地鎮祭、着工式
地鎮祭と着工式を行いました。いよいよ工事着工です。
- 3. 2015年06月15日
-
地盤改良工事
柱状改良工事が始まります。杭を施工する位置に目印をして、重機をセットし工事開始です。
- 4. 2015年06月16日
-
地盤改良工事
柱状改良工事が完了しました。埋戻しまで完了しています。
- 5. 2015年06月18日
-
基礎工事
丁張りかけから、床掘工事と作業を進めています。
- 6. 2015年06月22日
-
基礎工事
型枠組みまで完了しました。
- 7. 2015年06月26日
-
配筋検査
基礎配筋の社内検査と、第三者機関の検査を受けました。鉄筋の仕様や組み方を検査していきます。
- 8. 2015年06月30日
-
基礎工事
土間コンクリートの施工をしています。振動機で隙間なくコンクリートを詰めていきます。
- 9. 2015年07月02日
-
基礎工事
基礎立上り部分の型枠組みとアンカーボルト設置が完了しました。アンカーボルトの位置と埋込長さの確認をしました。
- 10. 2015年07月10日
-
基礎工事
外部の設備配管工事が終わり、玄関ポーチ等の型枠施工を進めています。
- 11. 2015年07月15日
-
材料検査
都築木材さんのプレカット工場で、太鼓梁と化粧梁の材料検査を行いました。選木ツアーで伐採された柱も合わせて、一列にならんだ化粧材料を割れがないか、どの面を見える方に持っていくように組むかなど打合せをしながら検査していきます。
- 12. 2015年07月21日
-
基礎工事
基礎工事の最後に、左官さんによる基礎天端のモルタル施工を行いました。水平にモルタルを塗るために、細かくレベルを確認しながら作業を進めます。
- 13. 2015年07月27日
-
木工事
土台敷きが始まりました。天気にも恵まれ作業は順調に進んでいます。
- 14. 2015年07月30日
-
建て方
足場が組まれ、クレーンの配置も完了し、建方スタートです。
- 15. 2015年07月30日
-
建て方
1階の柱を建て終え、梁を組んでいきます。大工さん同士、息の合った作業でどんどん骨組みが組まれていきます。
- 16. 2015年07月30日
-
建て方
太鼓梁を組むところです。慎重に仕口の位置を合わせながら組んでいきます。
- 17. 2015年07月30日
-
建て方
梁を組み終え、柱の垂直を確認したところで、2階の床組みです。根太が組み終わった状態です。
- 18. 2015年07月30日
-
建て方
2階の床合板を張り終え、2階の骨組みを組んでいきます。
- 19. 2015年07月30日
-
建て方
作業の進捗と共に、天気もどんどん晴れ間が出て汗をかきながら、家は上棟を迎えました。ここまで、約3時間の作業。あっという間に組まれました。
- 20. 2015年07月30日
-
建て方
午後は、屋根の断熱材施工から作業が始まりました。エアパスの通気を確保する胴縁の工事をしています。
- 21. 2015年07月30日
-
建て方
屋根の断熱材工事が終わり、野地合板張りが完了しました。予定通り作業が進み、ブルーシートで養生して屋根工事完了です。
- 22. 2015年07月30日
-
建て方
屋根の作業と並行して、2階の外壁面の間柱入れが進んでいます。
- 23. 2015年07月30日
-
建て方
2階の屋根が終わり、一部壁の構造用合板張りまで施工したところで建方1日目の作業終了です。
- 24. 2015年07月30日
-
記念撮影
お施主様にも現場へ来ていただき、建方の様子をご覧いただきました。最後に大工さんと一緒に記念撮影です。
- 25. 2015年07月31日
-
建て方
玄関の屋根の垂木が施工されました。午後、足場の一部を解体して、玄関の屋根を完成させます。
- 26. 2015年07月31日
-
建て方
1階も外壁面の間柱入れが終わり、1階から壁の合板張りを始めています。1階部分の外壁は、ダイライトを施工します。使う釘や釘を止めるピッチを確認しながら1枚ずつ張っていきます。
- 27. 2015年08月01日
-
建て方
玄関ホールの屋根に天窓が付き屋根が出来上がっています。
- 28. 2015年08月01日
-
建て方
建物内部では、大工さんが構造金物の取付を進めています。決められた柱の上下に、決められた金物を取り付けていきます。
- 29. 2015年08月01日
-
建て方
玄関の屋根が出来、外壁面はダイライトと構造用合板張りが完了し、建方完了です。
- 30. 2015年08月03日
-
木工事
壁の合板張りが終わり、軒天の施工へ進みます。梯子のように下地を組んで軒裏に取り付けていきます。
- 31. 2015年08月06日
-
木工事
軒天の施工が始まっています。梯子状に組んだ下地にケイカル板を施工していきます。
- 32. 2015年08月06日
-
木工事
サッシの取付が完了しました。構造の第三者検査も完了し、壁の断熱材施工に取り掛かります。
- 33. 2015年08月08日
-
上棟式
躯体工事完了の立会い検査と合わせて、上棟式を行いました。ご兄弟やご両親にも同席いただき、盛大に式を行うことができました。
- 34. 2015年08月11日
-
木工事
壁の断熱材施工が完了しています。
- 35. 2015年08月11日
-
木工事
外壁面の通気胴縁施工が進んでいます。
- 36. 2015年08月18日
-
木工事
天井の施工が進んでいます。見えにくいですが、上棟式で飾った御幣と棟札が束に付けられています。
- 37. 2015年08月18日
-
木工事
1階です。天井の施工と建具枠の造作工事が進んでいます。壁の断熱材施工も完了し、第三者機関の検査も無事に終えました。
- 38. 2015年08月21日
-
雑工事
ユニットバスが設置されました。
- 39. 2015年08月21日
-
木工事
建物内部は建具枠造作が進んでいます。
- 40. 2015年08月21日
-
木工事
外壁面は透湿防水シートが張られました。
- 41. 2015年08月24日
-
木工事
天井の施工と、建具枠の造作が終わり床板張りに取り掛かるところです。床板を張る前に、きれいに清掃がされています。
- 42. 2015年08月28日
-
木工事
大工さんが押入の板張り施工をしています。着々と進んでいます。
- 43. 2015年08月28日
-
木工事
1階では、脱衣室の壁の板張りをしてます。
- 44. 2015年08月29日
-
外壁工事
外壁のサイディング張りが進んでいます。
- 45. 2015年09月05日
-
外壁工事
サイディング張りが終わり、サッシ周りやジョイント部等のコーキング工事に取り掛かるところです。
- 46. 2015年09月05日
-
木工事
階段の取付が終わりました。
- 47. 2015年09月05日
-
木工事
2階は壁の石膏ボード張りが終わりました。あとは1階の造作を残すのみです。
- 48. 2015年09月15日
-
外部工事
外壁工事等終わり、足場の解体をしています。
- 49. 2015年09月21日
-

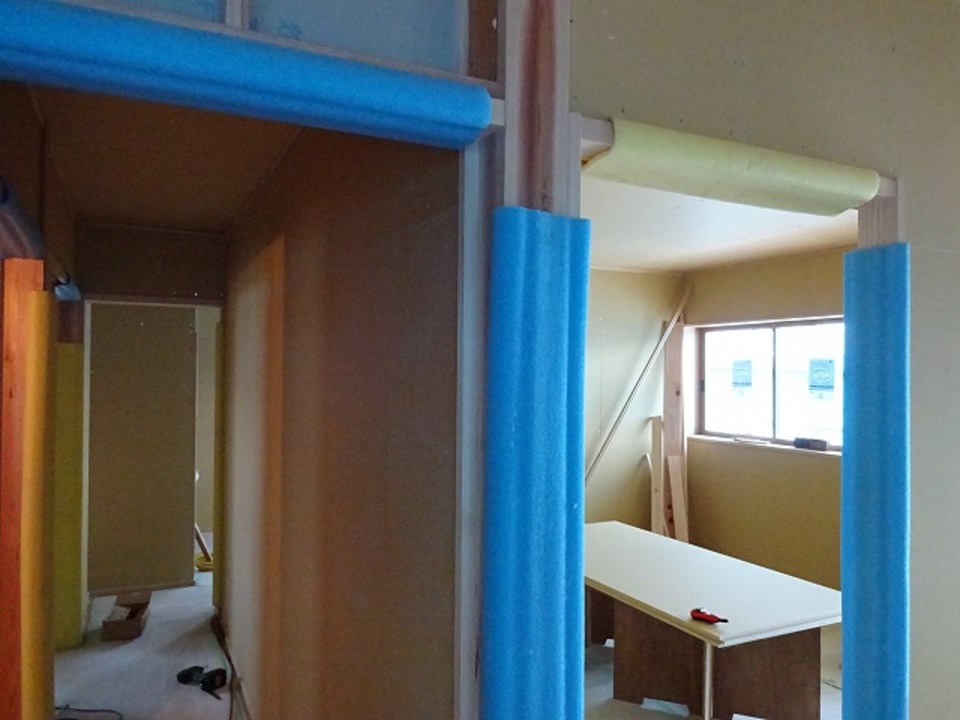

木完
大工さんの工事が終わりました。2階の寝室です。
- 50. 2015年09月21日
-
木完
2階の子供室です。
- 51. 2015年09月21日
-
木完
1階のキッチン周りです。
- 52. 2015年09月21日
-
木完
1階の和室です。
- 53. 2015年09月21日
-
木完
リビングから和室です。
- 54. 2015年09月21日
-
木完
玄関です。天窓が付き、明るい玄関です。
- 55. 2015年09月30日
-
木完
キッチンが施工され、社内木完検査を行いました。来週から仕上げ工事に取り掛かります。
- 56. 2015年10月05日
-
仕上げ工事
左官工事から仕上げ工事が始まります。養生と石膏ボードのジョイントテープ張りをしています。
- 57. 2015年10月08日
-

左官工事
左官さんの塗り工事が進んでいます。天井と壁がきれいに仕上がっています。
- 58. 2015年10月08日
-
ひとてま
左官さんが施工をしている間に、手形付けをしました。ご家族4人分の手・足型です。この後、ご主人がおはじきを飾り完成しました。
- 59. 2015年10月23日
-
竣工
竣工を迎え、社内検査を行いました。外観です。
- 60. 2015年10月23日
-
竣工
2階の共有スペースです。
- 61. 2015年10月23日
-
竣工
1階のトイレです。
- 62. 2015年10月23日
-
竣工
リビングからキッチンを見たところです。
- 63. 2015年10月23日
-
竣工
リビング~和室です。
- 64. 2015年11月05日
-
引き渡し
天候にも恵まれ、無事に引渡しを迎えることができました。お子様たちが元気に家中を走り回っている姿をいつまでも見られるよう、今後ともお手伝いさせて頂きます。外構工事を無事に完了することを願っております。
