長野市 O様邸

エリア別|北信

建築中レポート

1. 2016年06月30日
地縄張り

地縄張り

建物の配置に沿って、地縄張りを行いました。

2. 2016年07月05日
地鎮祭、着工式

地鎮祭、着工式

地鎮祭と着工式を行いました。天気予報は見事に外れ、青空の中地鎮祭を行いました。

3. 2016年07月21日
地盤改良工事

地盤改良工事

柱状改良の地盤改良工事が始まりました。

4. 2016年07月26日
基礎工事

基礎工事

丁張りかけが終わりました。

5. 2016年08月03日
検査

検査

基礎配筋の社内検査を行いました。

6. 2016年08月05日
基礎工事

基礎工事

土間コンクリートの施工後、型枠組とアンカーボルトの設置が完了しました。これから立ち上がり部分のコンクリートを施工して養生期間となります。

7. 2016年08月10日
基礎工事

基礎工事

型枠が解体されました。お盆明けは、外部の設備配管工事から始まります。

8. 2016年08月17日
基礎工事

基礎工事

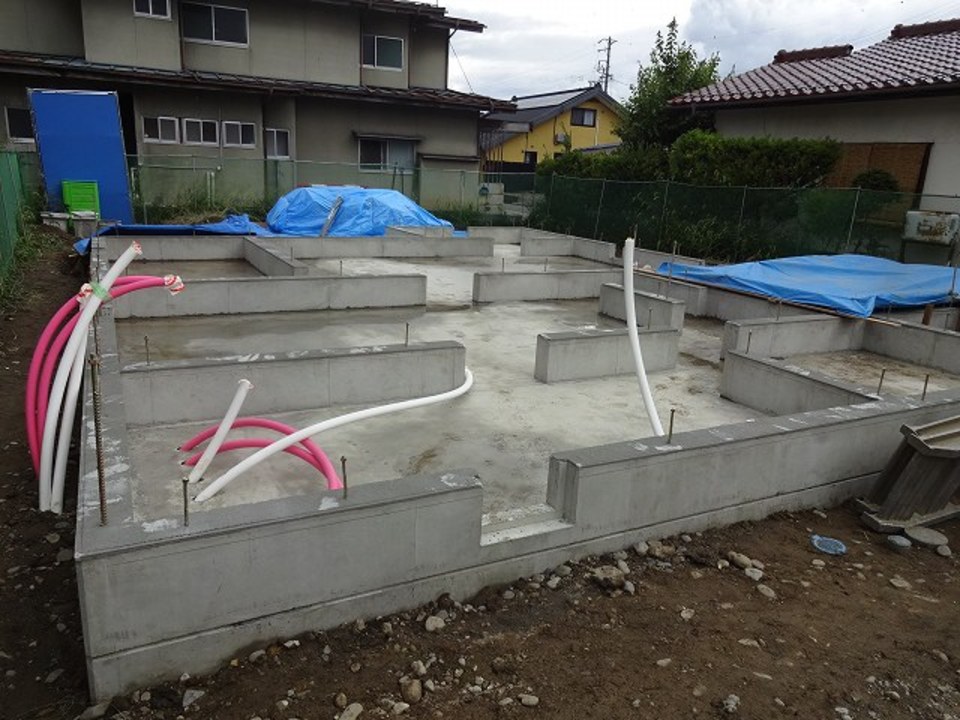

基礎天端モルタル施工のための墨だしを行いました。建物外部の設備配管工事をしています。

9. 2016年08月22日
社内検査

社内検査

基礎完了の社内検査を行いました。工事は順調に進み、今週から大工さんの工事も始まります。

10. 2016年08月26日
土台敷き

土台敷き

大工さんが現場に入り、土台敷きが始まりました。

11. 2016年08月29日
木工事

木工事

床下断熱材施工をしています。床合板を張って、養生をして建て方を待ちます。

12. 2016年08月31日
建て方

建て方

足場が組まれ、建て方が始まります。

13. 2016年08月31日
建て方

建て方

柱を立て、張りを組んでいきます。選木ツアーで選んだ太鼓梁も組まれました。

14. 2016年08月31日
建て方

建て方

1階、2階と骨組みが組みあがっていきます。

15. 2016年08月31日
建て方

建て方

棟木が組まれ、無事に上棟を迎えました。

16. 2016年08月31日
建て方

建て方

垂木の施工まで終わり、1日目の作業終了です。

17. 2016年09月01日
建て方

建て方

2日目は、屋根のエアパス工事から始まります。

18. 2016年09月01日
建て方

建て方

野地合板張りまで終わり、ブルーシートで養生まで完了です。

19. 2016年09月01日
建て方

建て方

下屋の屋根がかかる面の構造用合板張りまで進み、2日目作業終了です。

20. 2016年09月02日
建て方

建て方

下屋の屋根まで施工が終わり、1階の間柱入れとダイライト施工をしています。建て方も無事に完了しました。

21. 2016年09月03日
屋根工事

屋根工事

屋根の下葺きが終わりました。

22. 2016年09月05日
木工事

木工事

壁の合板張りが終わりました。

23. 2016年09月06日
仮設工事

仮設工事

屋根上の足場が組まれ、周りにシートが張られました。

24. 2016年09月07日
木工事

木工事

サッシの取り付けをしています。

25. 2016年09月08日
木工事

木工事

構造金物の取り付けが始まりました。

26. 2016年09月12日
木工事

木工事

構造金物の取り付けが終わり、壁断熱材施工をしています。

27. 2016年09月23日
木工事

木工事

壁の断熱材施工が終わりました。電気配線工事も始まっています。

28. 2016年09月23日
木工事

木工事

外部の通気胴縁施工が始まりました。

29. 2016年09月28日
木工事

木工事

外部の通気胴縁施工が始まりました。

30. 2016年10月04日
木工事

木工事

外部の通気胴縁施工が終わりました。エアパス検査を待つところです。

31. 2016年10月04日
木工事

木工事

内部は天井施工が進んでいます。

32. 2016年10月10日
木工事

木工事

エアパス検査と手直しが終わり、透湿防水シート張りをしています。

33. 2016年10月10日
木工事

木工事

内部は、2階の天井ボード張りが終わりました。

34. 2016年10月13日
木工事

木工事

2階の床板張りが終わり、養生をしています。

35. 2016年10月17日
木工事

木工事

1階の造作をしています。天井ボード張りが終わりました。

36. 2016年10月24日
外壁工事

外壁工事

サイディング張りが始まりました。

37. 2016年10月29日
木工事

木工事

内部の造作が進んでいます。トイレの腰板張りとカウンターが付きました。

38. 2016年11月14日
木完

木完

木工事完了の社内検査を行いました。2階の子供室です。

39. 2016年11月14日
木完

木完

キッチンの施工も終わっています。

40. 2016年11月14日
木完

木完

リビング上の吹き抜けには、太鼓梁が大きく見えています。

41. 2016年11月14日
外観

外観

足場が解体されました。

42. 2016年11月19日
外観

外観

板張り部分の塗装が終わりました。

43. 2016年11月26日
ひとてま

ひとてま

ご家族の手形つけをしました。

44. 2016年12月05日
仕上げ工事

仕上げ工事

左官工事、ストーブ工事と終わり、クリーニングをしています。

45. 2016年12月10日
竣工

竣工

竣工の社内検査と立ち合い検査を行いました。2階の子供室です。2部屋ともにカウンターと収納が造作されています。

46. 2016年12月10日
竣工

竣工

共有部分です。

47. 2016年12月10日
竣工

竣工

エアパスの引子は、ひと手間工房で作っていただきました。

48. 2016年12月10日
竣工

竣工

1階のキッチン、ダイニングです。本棚は家具工事で制作しています。

49. 2016年12月15日
引き渡し

引き渡し

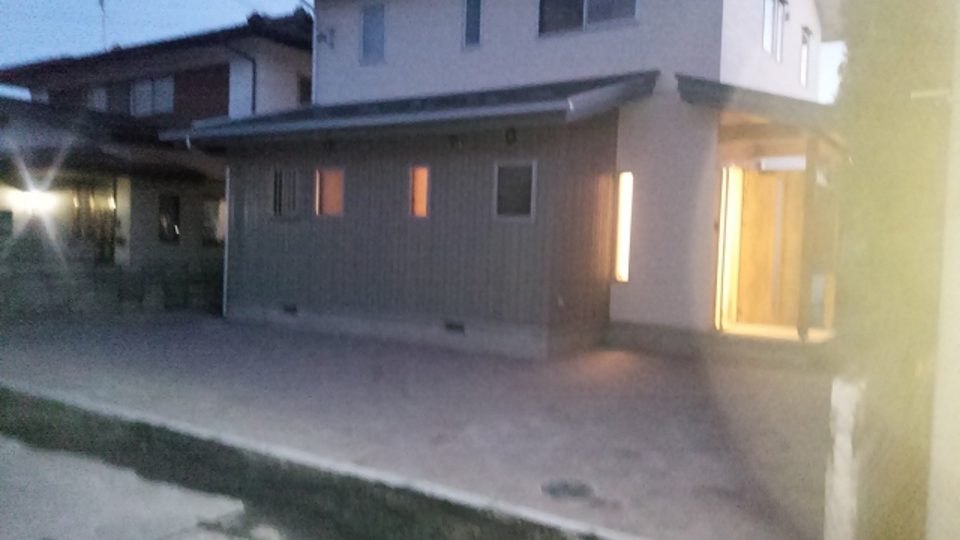

引渡し直前になりましたが、インターロッキング工事も終わり無事に引き渡しを迎えました。お子様からご夫婦へのプレゼントのサプライズもありました。とても喜んでいただいており、これからの訪問が楽しみです。
