須坂市 K様邸

形態別|建替え

建築中レポート

1. 2014年07月15日
地縄張り

地縄張り

母屋の解体工事が終わり、地縄張りを行いました。

2. 2014年07月16日
山の木

山の木

杉の木を伐採します。大切に育てられた山の木を住宅の梁、柱に使うための伐採です。豪快に1本目の木が倒されました。

3. 2014年07月21日
地鎮祭

地鎮祭

地鎮祭を行いました。朝から快晴で、夏の日差しの中無事に終えることができました。

4. 2014年07月28日
地盤改良工事

地盤改良工事

地盤改良工事が始まります。杭の位置出しをしています。

5. 2014年07月29日
地盤改良工事

地盤改良工事

柱状改良工事を施工中です。

6. 2014年07月29日
着工式

着工式

施工パートナーとの顔合わせです。

7. 2014年07月31日
仮設

仮設

柱状改良工事が終わり、いよいよ基礎工事着工です。仮設資材も設置されました。

8. 2014年08月04日
基礎工事

基礎工事

丁張りかけから床掘が進んでいます。

9. 2014年08月11日
社内検査

社内検査

基礎配筋の社内検査を行いました。明日、土間コンクリート施工を行いお盆休みに入ります。

10. 2014年08月28日
基礎工事

基礎工事

基礎の型枠が解体され、天端モルタルのレベル墨出しを行いました。

11. 2014年08月28日
設備工事

設備工事

建物周りの給排水設備工事が終わりました。

12. 2014年09月03日
基礎工事

基礎工事

天端モルタル施工が終わり、玄関ポーチ等の犬走りを施工すれば基礎工事完了です。

13. 2014年09月08日
木工事

木工事

土台敷きが始まりました。

14. 2014年09月09日
木工事

木工事

床下断熱材の施工をしています。

15. 2014年09月10日
仮設工事

仮設工事

足場組をしています。明日から建て方です。

16. 2014年09月11日
建て方

建て方

クレーンを配置して、建て方スタートです。

17. 2014年09月11日
建て方

建て方

1階の柱を立て終え、梁を組んでいきます。太鼓梁も組まれました。

18. 2014年09月11日
建て方

建て方

2階の梁を組み終えました。

19. 2014年09月11日
建て方

建て方

2階の床を施工し、柱を立てていきます。

20. 2014年09月11日
建て方

建て方

2階の柱を立て終え、梁を組み小屋組まで終わりました。上棟して1日目作業終了です。

21. 2014年09月12日
建て方

建て方

2日目は垂木の施工から再開です。

22. 2014年09月12日
建て方

建て方

屋根の断熱材施工へと進みます。

23. 2014年09月12日
建て方

建て方

屋根のエアパス工事が終わり、合板を張り始めています。

24. 2014年09月12日
建て方

建て方

屋根の工事と並行して、構造金物の取り付けもできるところから進めています。

25. 2014年09月12日
建て方

建て方

屋根の野地合板張りが終わり、2階から間柱入れを進めています。

26. 2014年09月12日
建て方

建て方

2階の間柱入れを入れ終えて作業終了です。

27. 2014年09月13日
建て方

建て方

建物外周の間柱入れと構造金物の取り付けを進めて、一部壁の構造用合板を張ったところで3日目の作業終了です。

28. 2014年09月15日
建て方

建て方

壁の構造用合板張を進めていきます。明日、建て方足場を解体して下屋を施工します。

29. 2014年09月16日
建て方

建て方

壁の構造用合板張りがほぼ完了です。

30. 2014年09月16日
建て方

建て方

下屋の屋根施工に取り掛かっています。屋根の断熱材施工です。

31. 2014年09月20日
仮設工事

仮設工事

下屋部分の足場が組みあがり、シートで囲われました。

32. 2014年09月20日
木工事

木工事

1階は、壁の断熱材施工まで進んでいます。

33. 2014年09月20日
木工事

木工事

2階は、壁の構造用合板が張り終わり、筋違等の施工までかんりょうしています。

34. 2014年09月22日
木工事

木工事

構造用合板に、防腐防蟻材が塗布されています。

35. 2014年10月04日
上棟式

上棟式

上棟式を行いました。統領に祝詞をあげていただきました。

36. 2014年10月07日
木工事

木工事

サッシの取り付けが進んでいます。

37. 2014年10月11日
木工事

木工事

2階の壁断熱材施工も終わり、軒天の施工をしているところです。

38. 2014年10月11日
木工事

木工事

軒天の施工をしています。下地の組まれた様子です。

39. 2014年10月27日
雑工事

雑工事

屋根に太陽光パネルが設置されました。

40. 2014年11月01日
木工事

木工事

建物外部の透湿防水シート張りが終わりました。

41. 2014年11月01日
木工事

木工事

天井の石膏ボード張りが終わるところです。2階吹き抜けの斜天井部分です。

42. 2014年11月01日
木工事

木工事

1階は外部胴縁の施工を進めています。

43. 2014年11月08日
木工事

木工事

2階から床板張りが始まっています。一枚一枚丁寧に張っていきます。

44. 2014年11月08日
木工事

木工事

1階の和室は、敷目天井板の仕上げです。

45. 2014年11月12日
木工事

木工事

床板張りが終わり、造作のまとめに入ります。

46. 2014年11月17日
木工事

木工事

階段が造作されました。

47. 2014年11月17日
木工事

木工事

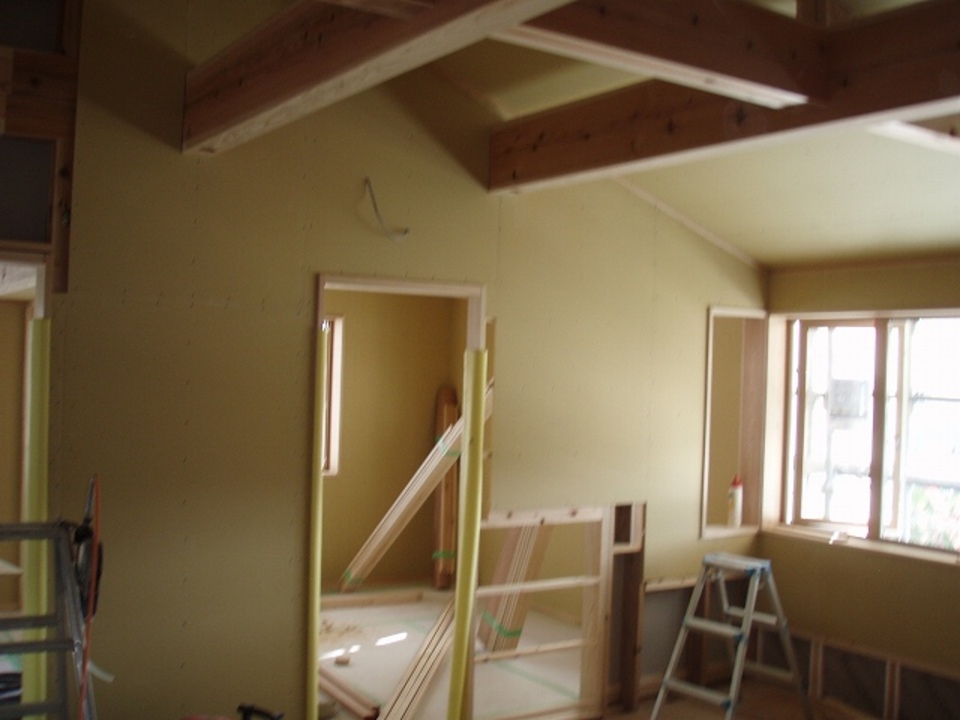

2階は壁の石膏ボード張りがほぼ完了です。

48. 2014年11月17日
雑工事

雑工事

キッチンの設置をしています。

49. 2014年11月17日
外壁工事

外壁工事

サイディング張りが進んでいます。

50. 2014年11月24日
社内検査

社内検査

木工事完了の社内検査と立ち合い検査を行いました。2階の共有スペースです。

51. 2014年11月24日
社内検査

社内検査

2階の子供室です。

52. 2014年11月24日
社内検査

社内検査

1階のダイニング周りです。

53. 2014年11月24日
社内検査

社内検査

1階のキッチン周りです。

54. 2014年11月24日
社内検査

社内検査

和室の様子です。

55. 2014年11月24日
舎内検査

舎内検査

玄関です。式台があり段差が小さくなっています。

56. 2014年11月28日
左官工事

左官工事

ケンコート塗が始まりました。天井から仕上がっていきます。

57. 2014年11月29日
ひとてま体験

ひとてま体験

ケンコートの塗体験をやっていただきました。最後には、ご家族の手形も付けていただきました。

58. 2014年12月08日
外観

外観

足場が解体されました。

59. 2014年12月12日
竣工

竣工

ウッドデッキです。あと少しで完成です。

60. 2014年12月12日
竣工

竣工

玄関のは、家具の下駄箱が設置されています。

61. 2014年12月12日
竣工

竣工

2階の共有スペースです。

62. 2014年12月12日
竣工

竣工

1階のダイニング・キッチンです。リビングとダイニングの間には格子が組まれています。

63. 2014年12月12日
竣工

竣工

和室から仏間へのつながりです。もとの家にあった欄間が組まれています。

64. 2014年12月13日
火入れ

火入れ

竣工の立ち合い検査と、薪ストーブの火入れを行いました。ご家族そろってDLDさんの説明を聞いています。引渡しまでに慣らし運転を終え、引渡しの日から薪ストーブ生活を楽しんでいただける予定です。

65. 2014年12月20日
引き渡し

引き渡し

引渡しを迎えることが出来ました。薪ストーブは慣らし運転が終わり、早くも稼働中です。明日から引っ越しという事で、新居での年越しを楽しんでいただきたいと思います。
