長野市 F様邸

形態別|建替え

建築中レポート

1. 2016年07月08日
地縄張り

地縄張り

解体が終わり、建物の配置に沿って地縄張りを行いました。

2. 2016年07月11日
地鎮祭

地鎮祭

天候に恵まれ、無事に地鎮祭を終えました。

3. 2016年07月12日
着工式

着工式

長野中央展示場で、着工式を行いました。施工パートナーとの顔合わせを行い、いよいよ工事が始まります。

4. 2016年07月21日
地盤改良工事

地盤改良工事

表層改良の地盤改良工事に取り掛かるところです。

5. 2016年07月25日
地盤改良工事

地盤改良工事

表層改良工事が終わり、丁張りかけをします。

6. 2016年07月26日
基礎工事

基礎工事

丁張りかけが終わり、土間部分の砕石敷きをしています。

7. 2016年08月02日
検査

検査

基礎配筋検査を行いました。

8. 2016年08月05日
基礎工事

基礎工事

土間コンクリートの施工が終わり、型枠組とアンカーボルトの設置が終わりました。この後、立ち上がり部分のコンクリートを施工して養生期間に入ります。

9. 2016年08月10日
基礎工事

基礎工事

型枠が解体されました。お盆休みに入り、明けると設備配管工事が始まります。

10. 2016年08月25日
基礎工事

基礎工事

外部の設備配管工事と、犬走のコンクリート施工が終わりました。天端モルタル施工をすれば基礎完了です。

11. 2016年09月02日
社内検査

社内検査

基礎完了の社内検査を行いました。

12. 2016年09月09日
木工事

木工事

大工さんが現場に入り、土台敷きをしています。

13. 2016年09月12日
仮設工事

仮設工事

建て方を前に、足場が組まれています。

14. 2016年09月13日
建て方

建て方

クレーンが配置され、建て方スタートです。

15. 2016年09月13日
建て方

建て方

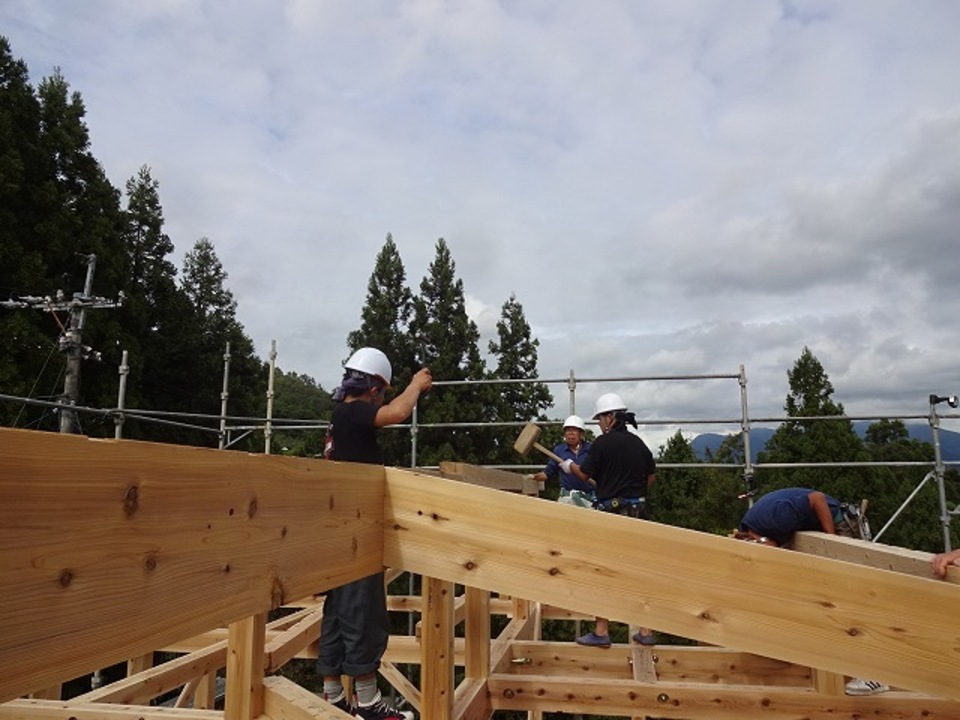

1階の柱を立てるところから作業が始まります。選んでいただいた太鼓梁もしっかり組まれました。

16. 2016年09月13日
建て方

建て方

1階・2階と、どんどん骨組みが組みあがっていきます。

17. 2016年09月13日
建て方

建て方

お昼には上棟を迎えました。

18. 2016年09月13日
建て方

建て方

大きな家でしたが、大工さんの段取りがよく1日目で2階の屋根が出来上がりました。

19. 2016年09月14日
建て方

建て方

2日目の作業は、2階壁の構造用合板張りと1階の屋根施工です。家の形が見えてきました。

20. 2016年09月17日
仮設工事

仮設工事

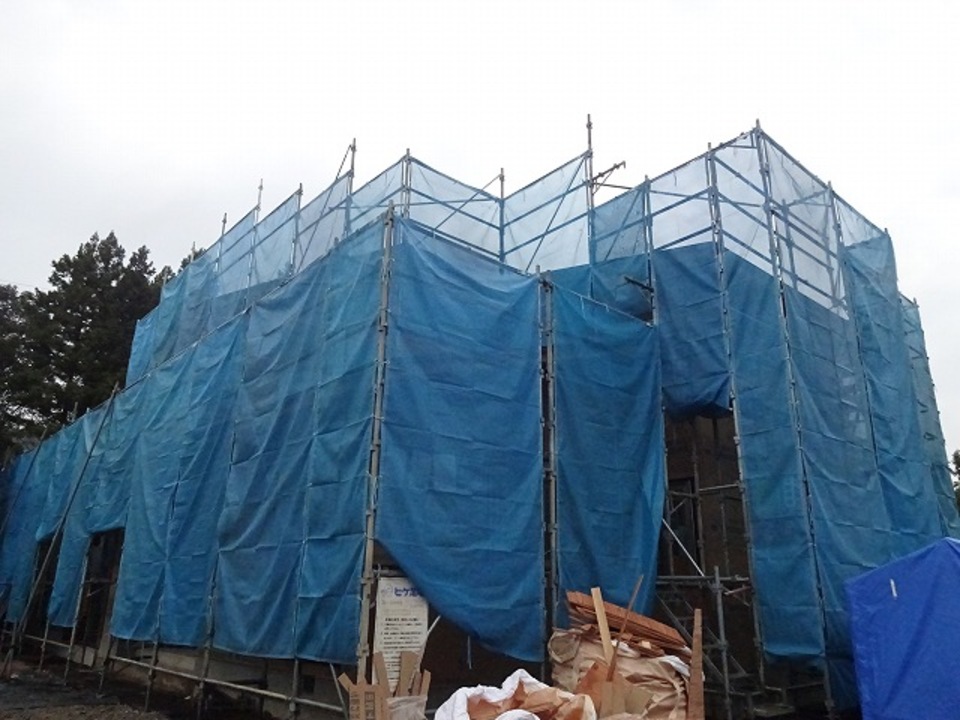

建て方が終わり、足場もしっかりと組まれました。

21. 2016年09月17日
木工事

木工事

壁の合板張りが終わり、サッシの取り付けもほぼ完了しています。

22. 2016年09月20日
木工事

木工事

構造金物の取り付けが終わり、壁の断熱材施工に取り掛かっています。電気配線工事も始まっています。

23. 2016年09月28日
木工事

木工事

天井の下地組が始まりました。

24. 2016年09月28日
木工事

木工事

外部の通気胴縁施工が進んでいます。

25. 2016年10月04日
木工事

木工事

天井の下地組が終わりました。土間サロンの天窓からは広く開いた開口から光が入ります。

26. 2016年10月13日
木工事

木工事

透湿防水シート張りが終わりました。

27. 2016年10月13日
木工事

木工事

玄関ホールの床には、解体した住宅に使われていたケヤキの柱を引き割った板材を使用しています。

28. 2016年10月20日
木工事

木工事

壁の石膏ボード張りが進んでいます。吹き抜けの仮床が解体されました。

29. 2016年10月26日
木工事

木工事

大工さんの造作工事が終盤です。吹き抜けの格子手すりも付きました。

30. 2016年10月26日
外壁工事

外壁工事

外壁のサイディング張りが始まりました。

31. 2016年11月16日
仕上げ工事

仕上げ工事

吹き抜け部に足場がかかり、左官工事に取り掛かっています。

32. 2016年11月25日
外観

外観

足場が解体されました。

33. 2016年11月25日
仕上げ工事

仕上げ工事

内部の左官塗りが終わり、薪ストーブの炉台のレンガ積みをしています。

34. 2016年12月09日
竣工

竣工

ウッドデッキが出来上がり、木部の塗装は途中ですが外部が仕上がってきました。

35. 2016年12月09日
竣工

竣工

竣工の社内検査を行いました。リビングには薪ストーブがおかれています。右側に見えるのは前の家にあった棚を利用した神棚です。

36. 2016年12月09日
竣工

竣工

キッチン背面の収納は家具で作っています。

37. 2016年12月09日
竣工

竣工

和室は、古材として床柱など使用しており純和風の仕上がりです。

38. 2016年12月09日
竣工

竣工

吹き抜けが大きく、明るい空間になっています。

39. 2016年12月09日
竣工

竣工

玄関の床板に、古材の欅柱を引き割った板材を使用しました。大工さんの提案です。

40. 2016年12月15日
引き渡し

引き渡し

引き渡しを迎えることが出来ました。早速、薪ストーブを焚いていただいていました。これから暖かい生活を送っていただきたいと思います。
