長野市西三才 M様邸
すべて|一覧
建築中レポート
- 1. 2013年07月29日
-
解体工事
もともと、平屋の貸家が建っていた敷地ですが、一週間足らずできれいに解体が完了しました。
- 2. 2013年09月03日
-
地縄張り
建物配置を図面にならって白いビニールひもで張りました。
- 3. 2013年09月07日
-
着工式
施工パートナーとの顔合わせです。明日、地鎮祭を行い、いよいよ着工となります。
- 4. 2013年09月08日
-
地鎮祭
地鎮祭をしめやかに執り行いました。雨で足元の悪い中、ありがとうございました。
- 5. 2013年09月08日
-
お祓い
庭の南西に立つ槐の木を、工事着工に先立ち伐採するため、地鎮祭に続き神主様にお祓いしてもらいました。
- 6. 2013年09月11日
-
伐採
南西の角にあった槐の木が伐採されました。明日から地盤改良工事に取り掛かります。
- 7. 2013年09月12日
-
地盤改良工事
柱状改良工事開始です。重機が現場に入り、建物位置から杭を施工するポイントを落とし施工に取り掛かります。
- 8. 2013年09月13日
-
地盤改良工事
杭の施工が完了しました。
- 9. 2013年09月17日
-
基礎工事
丁張り掛けが終わりました。これから床掘りに入ります。
- 10. 2013年09月19日
-
基礎工事
外周の基準コンクリート施工と土間シート施工が終わっています。外周の型枠を組んで鉄筋配筋へと進みます。
- 11. 2013年09月24日
-
社内検査
基礎配筋の社内検査を行いました。検査中に、M様にも現場に来ていただき見ていただきました。
- 12. 2013年09月28日
-
基礎工事
土間コンクリートの施工が終わり、基礎立ち上がり部分の型枠組みとアンカーボルト設置完了です。図面で最終のアンカーボルト位置チェックをしています。これから立ち上がり部分のコンクリートを施工して養生期間に入ります。
- 13. 2013年10月04日
-
基礎工事
基礎の型枠が解体され、玄関ポーチ等の型枠を組んでいます。間もなく基礎工事が終わります。北側では設備配管工事を並行して行っています。
- 14. 2013年10月08日
-
社内検査
基礎完了の社内検査を行いました。
- 15. 2013年10月12日
-
立会検査
基礎が完了し、お客様の立会検査となりました。来週から木工事に取り掛かります。
- 16. 2013年10月14日
-
木工事
大工さんが現場に入り、土台敷きが始まりました。床合板張りまで進めて、足場を組み、建て方を迎えます。
- 17. 2013年10月15日
-
木工事
土台敷きが終わり、材料が搬入されました。
- 18. 2013年10月16日
-
仮設工事

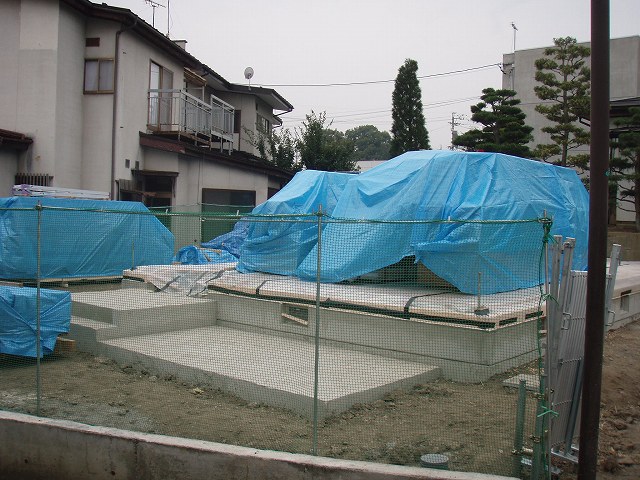

明日のクレーン作業を前に、足場組が終わりました。いよいよ建て方です。
- 19. 2013年10月17日
-
建て方
クレーン作業開始です。
- 20. 2013年10月17日
-
建て方
1階の柱建てから作業は始まります。
- 21. 2013年10月17日
-
建て方
柱を建て終え、梁を組んでいきます。
- 22. 2013年10月17日
-
建て方
選木ツアーで伐採した山の木と太鼓梁が組まれました。
- 23. 2013年10月17日
-
建て方
柱の垂直確認です。
- 24. 2013年10月17日
-
建て方
2階床の根太組みです。
- 25. 2013年10月17日
-
建て方
根太組みが終わり、床合板張りです。
- 26. 2013年10月17日
-
建て方
2階の柱建てから梁組みへと進んでいきます。
- 27. 2013年10月17日
-
建て方
2階梁まで組み終わりました。
- 28. 2013年10月17日
-
建て方
柱の垂直確認です。
- 29. 2013年10月17日
-
建て方

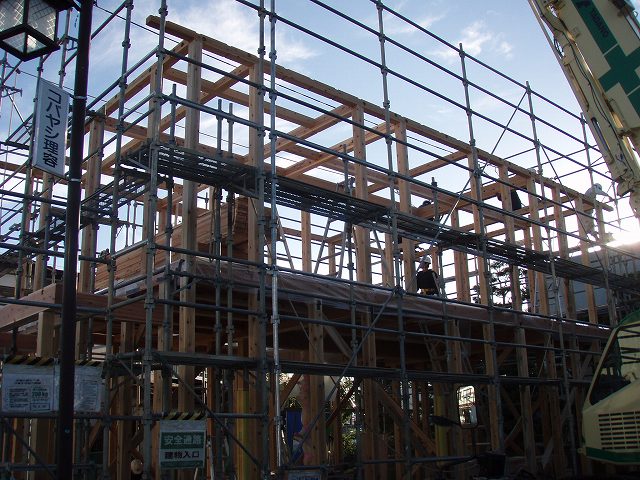

棟木が組みあがり上棟です。
- 30. 2013年10月17日
-
建て方
小屋梁組みを筋交いで固定していきます。
- 31. 2013年10月17日
-
建て方
構造が組みあがったところで1日目の作業終了です。
- 32. 2013年10月18日
-
建て方
2日目は、垂木の施工からスタートです。
- 33. 2013年10月18日
-
建て方
屋根の断熱材施工が終わりました。午後は、野地合板張りを行い屋根が完成です。
- 34. 2013年10月18日
-
建て方
野地合板張りが終わり、ブルーシートを掛け養生しました。
- 35. 2013年10月18日
-
建て方
屋根までおわったので、クレーンは引き上げました。残りの時間は、2階の間柱入れと構造用合板張りです。
- 36. 2013年10月19日
-
木工事
東面の2階は構造用合板が張られ、玄関屋根の施工が出来る段取りが出来ました。
- 37. 2013年10月19日
-
屋根工事
屋根の下葺きをしています。水下から重ねを取りながらシートを張っていきます。
- 38. 2013年10月21日
-
木工事
玄関の屋根が出来、壁の構造用合板張りを進めていきます。
- 39. 2013年10月23日
-
木工事
外周部の間柱入れが終わりました。
- 40. 2013年10月23日
-
木工事
筋交いや構造金物を付けながら、壁の構造用合板張りを進めています。
- 41. 2013年10月26日
-
木工事
構造金物の取付けと構造用合板張りが終わり、保険の上棟検査とお客様立会検査を行いました。壁の断熱材を入れ始めた状態です。
- 42. 2013年10月26日
-
記念
上棟式は行いませんが、ご主人の希望で束に家族の名前とメッセージを書きました。天井裏に隠れてしまうので見えるわけではありませんが、上棟の記念です。ご家族それぞれに名前と一言を書いてもらいました。
- 43. 2013年11月01日
-
雑工事
ユニットバスの設置が終わりました。
- 44. 2013年11月01日
-
太陽光
屋根の南面に太陽光パネルが設置されました。
- 45. 2013年11月01日
-
木工事
サッシの取付けが完了しました。
- 46. 2013年11月01日
-
木工事
軒天の施工に取り掛かっています。下地を組み、玄関の軒天は板張りです。
- 47. 2013年11月01日
-
電気工事
電気配線とエアパス屋根換気口のワイヤー施工が進んでいます。
- 48. 2013年11月06日
-
木工事
外壁面の通気胴縁施工が進んでいます。終わると、内部の天井施工に取り掛かります。
- 49. 2013年11月11日
-
木工事
建物内部の造作工事に入りました。天井の下地を組んでいます。
- 50. 2013年11月11日
-
木工事
外壁面は透湿防水シートの施工が終わっています。
- 51. 2013年11月12日
-
外壁工事
1階のサイディング張りが始まっています。
- 52. 2013年11月19日
-
外壁工事
サイディング張りが完了しています。玄関周りはタイルが張られます。
- 53. 2013年11月19日
-
木工事
天井施工が終わり、階段の設置と床板張りが進んでいます。
- 54. 2013年11月25日
-
木工事
2階の造作工事は、壁の石膏ボード張りが始まったところです。
- 55. 2013年11月25日
-
雑工事
1階は、壁の石膏ボード張りがほぼ終わり、キッチンの据え付けをしています。
- 56. 2013年12月04日
-
木工事完了
大工さんの工事が終わり、社内検査を行いました。
- 57. 2013年12月04日
-
木工事完了
2階のスキップフロアからリビングへ下りてくる登り棒です。
- 58. 2013年12月09日
-
仕上げ工事
階段室に足場が組まれ、仕上げ工事に取り掛かっています。
- 59. 2013年12月10日
-
左官工事
2階の天井からケンコート塗りが始まっています。
- 60. 2013年12月17日
-
仕上げ工事
左官工事が終わり、照明器具や薪ストーブなどの設置が始まっています。
- 61. 2013年12月27日
-
竣工
竣工の社内検査を行いました。2階の子供室です。
- 62. 2013年12月27日
-
竣工
1階リビング周りです。年明けには引き渡しを迎えます。
- 63. 2014年01月10日
-
引き渡し
引き渡しを終えました。登り棒と1階の中心にある枝のついた丸太柱には、早速、子供たちが登っています。
