中野市 I様邸
エリア別|北信
建築中レポート
- 1. 2015年03月03日
-
地縄張り
建物配置に沿って、地縄張りを行いました。
- 2. 2015年03月13日
-
地鎮祭、着工式
天気にも恵まれ、無事に地鎮祭を迎えることができました。神事が終わった後、施工パートナーとの顔合わせとして着工式を行いました。
- 3. 2015年03月16日
-
地盤改良工事
週が明け、工事着工です。地盤改良工事から始まります。手前に並んでいるのは埋め込まれる鋼製の杭です。
- 4. 2015年03月18日
-
地盤改良工事
地盤改良工事が進んでいます。中心に鋼管の杭があり、周りをセメントで固めた杭が施工されています。
- 5. 2015年03月20日
-
基礎工事
磁場改良工事が終わり、丁張りかけ~床掘へと基礎工事が進んでいます。
- 6. 2015年03月27日
-
社内検査
基礎配筋の社内検査を行いました。型枠の出来形や鉄筋の配筋仕様確認など、隠れてしまう部分の検査になります。
- 7. 2015年03月30日
-
基礎工事
土間コンクリートの施工が行われました。
- 8. 2015年04月01日
-
基礎工事
基礎立ち上がり部分の型枠組みとアンカーボルトの設置が完了しました。この後、コンクリートを施工して、養生期間に入ります。
- 9. 2015年04月08日
-
基礎工事
養生期間を終え、型枠が解体されました。外回りでは、設備業者さんが配管工事を進めています。
- 10. 2015年04月10日
-
基礎工事
昨日、基礎天端のモルタル施工を行いました。今日は、給排水配管の工事を進めています。
- 11. 2015年04月15日
-
材料検査
いよいよ木工事へと施工が進みますが、木材を加工する前に材料検査を行います。プレカット工場で太鼓梁など納まりも含めて確認をします。
- 12. 2015年04月16日
-
基礎完了検査
社内基礎完了検査を行いました。水平にならされた基礎の天端です。
- 13. 2015年04月21日
-
土台敷き
大工さんによる土台敷きが始まりました。昨日降った雨もすっかり上がり、建方まで天気も持ちそうです。
- 14. 2015年04月24日
-
建て方
足場が組まれ、クレーンが配置され建て方スタートです。
- 15. 2015年04月24日
-
建て方
1階の柱を建て、梁を組んでいきます。太鼓梁が組まれました。
- 16. 2015年04月24日
-
建て方
柱・梁を組み終えたところで、柱の垂直を確認していきます。
- 17. 2015年04月24日
-
建て方
床合板張りを終え、2階の骨組みを組む作業へ進みます。
- 18. 2015年04月24日
-
建て方
2階の骨組みが組み終わりました。
- 19. 2015年04月24日
-
建て方

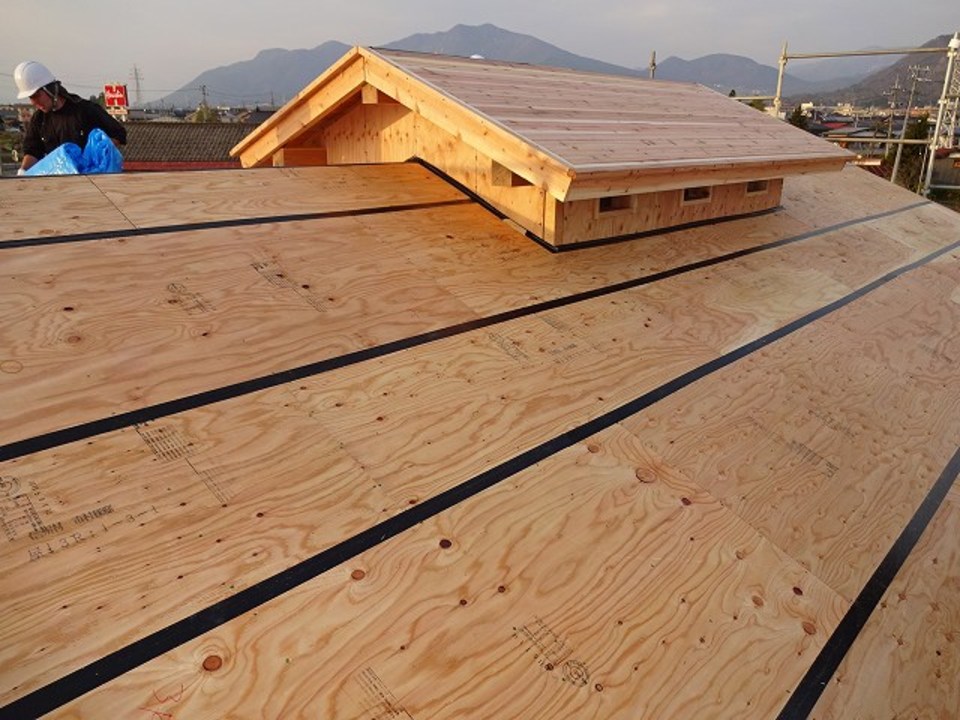

越屋根まで骨組みがあがり、上棟です。天気にも恵まれ順調に作業が進んでいます。
- 20. 2015年04月24日
-
建て方
垂木を掛け屋根断熱材施工を進めています。
- 21. 2015年04月24日
-
建て方
1階は外周の間柱入れが終わり、構造用合板を張っています。
- 22. 2015年04月24日
-
建て方
2階の外周も同様に間柱入れが進んでいます。
- 23. 2015年04月24日
-
建て方
越屋根まで野地板張りが終わり、屋根がまとまったところで1日目の工事終了です。
- 24. 2015年04月24日
-
建て方
すっかり家になりました。明日が下屋の屋根をつくります。
- 25. 2015年04月25日
-
建て方
2日目は下屋の屋根工事を進めます。
- 26. 2015年04月25日
-
建て方
不要な足場を一時解体し、屋根施工を進めます。
- 27. 2015年04月25日
-
建て方
無事に下屋の野地合板までまとまり、ブルーシートまで養生を掛け終え2日目で建方完了です。
- 28. 2015年04月27日
-
仮設工事
建て方が終わり、2階の屋根作業も進めなければならないので、出来上がった下屋の上に再度足場を組みます。これで安全に外回りの工事を進めることができます。
- 29. 2015年04月27日
-
木工事
建物内部では、大工さんが構造金物の取付を進めています。
- 30. 2015年05月01日
-
屋根工事
屋根の下葺きが完了しました。
- 31. 2015年05月01日
-
木工事
軒天の施工に取り掛かっています。
- 32. 2015年05月01日
-
木工事
サッシの取付と壁の断熱材入れが完了しました。壁のエアパス工事が進みところどころ壁に丸い開口が空いています。
- 33. 2015年05月09日
-
木工事
外壁面の通気胴縁施工が終わりました。エアパス検査を行い、大工さんの外回り工事はほぼ完了です。
- 34. 2015年05月09日
-
木工事
内部は、天井下地組みが終わり、1階は外壁面の通気胴縁施工まで進んでいます。大工さんの工事が順調に進んでいます。電気配線や給排水設備配管工事も進んでいます。
- 35. 2015年05月13日
-
木工事
サッシ枠や内部建具枠の造作工事を進めています。
- 36. 2015年05月13日
-
屋根工事
屋根葺きが完了しました。
- 37. 2015年05月14日
-
雑工事
ユニットバスの設置をしています。
- 38. 2015年05月14日
-
木工事

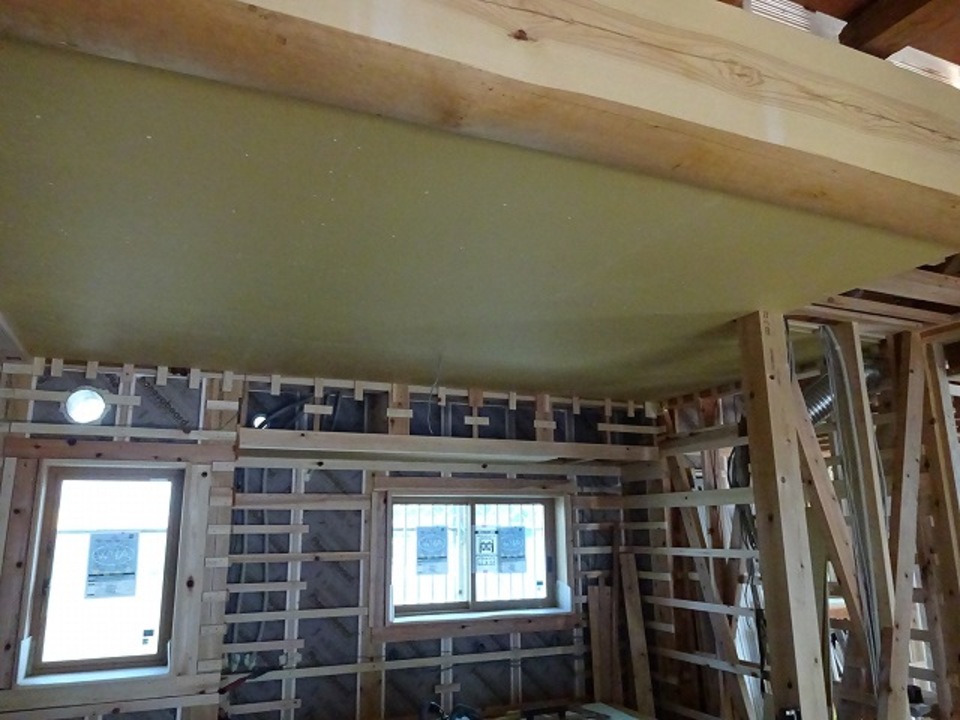

天井の石膏ボード張りが始まりました。
- 39. 2015年05月20日
-
木工事
大工さんが床板張りを進めています。2階は唐松の床板仕上げです。
- 40. 2015年05月20日
-
木工事

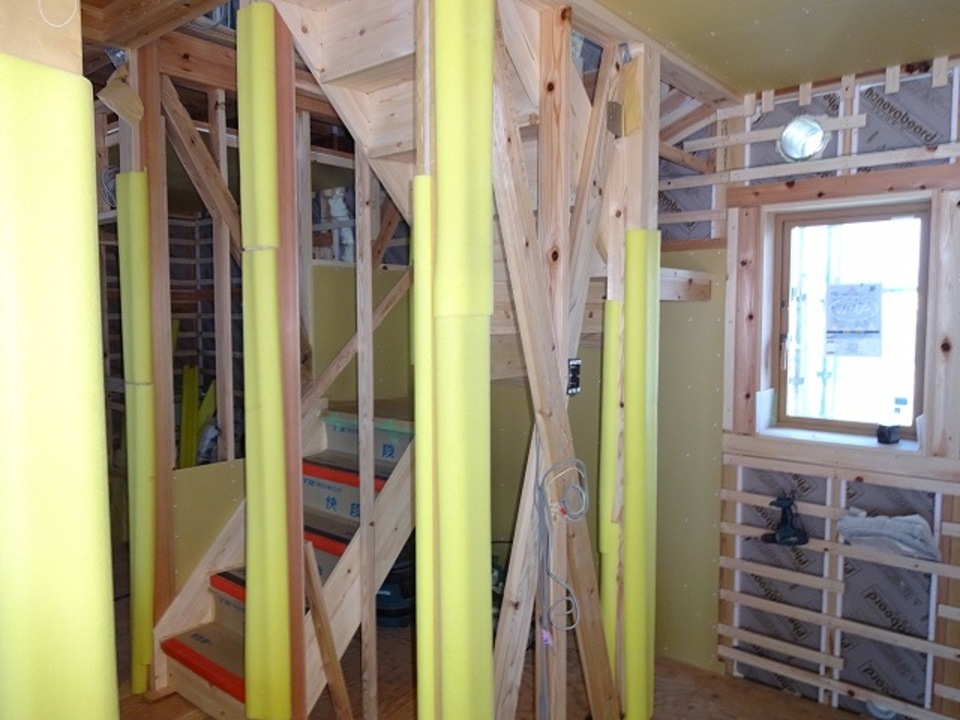

階段の設置が完了しました。
- 41. 2015年05月20日
-
木工事
外壁面に、透湿防水シートが張られました。
- 42. 2015年05月21日
-
雑工事
ユニットバスの中です。
- 43. 2015年05月21日
-
木工事
1階の床は、桧の床板仕上げです。
- 44. 2015年05月29日
-
木工事
押入の造作をしています。サワラの板が張られました。
- 45. 2015年05月29日
-
木工事
吹き抜け周りは壁の石膏ボード張りをしています。
- 46. 2015年06月15日
-
木工事

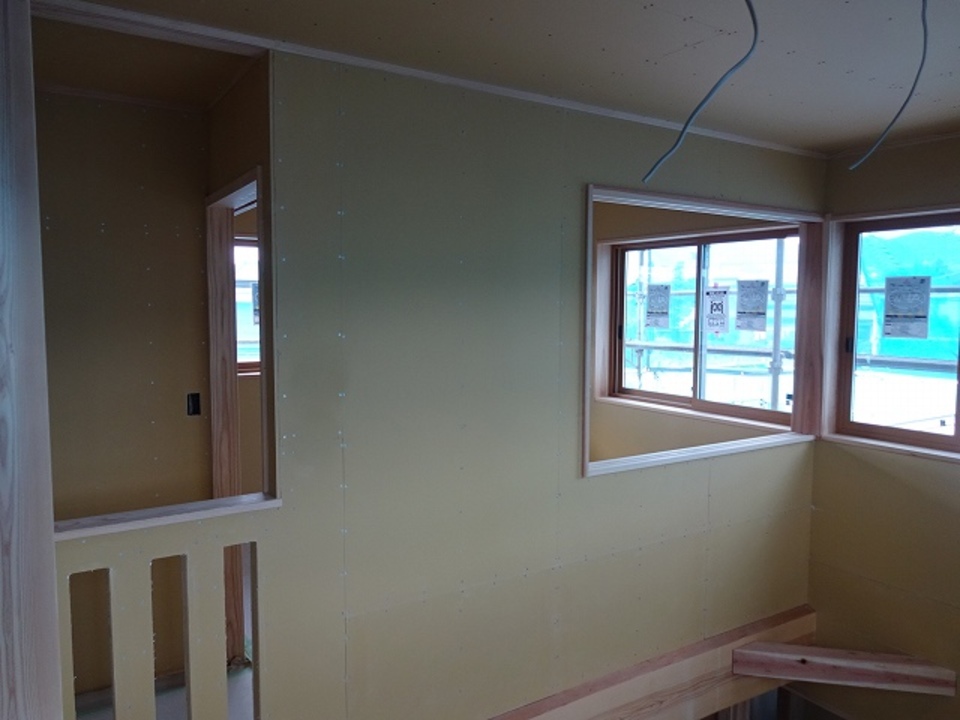

壁の石膏ボード張りがほぼ完了しました。
- 47. 2015年06月15日
-
外壁工事
外壁のサイディング張りが完了しました。
- 48. 2015年06月29日
-
木工事完了
木工事完了の社内検査を行いました。キッチンの設置も完了しています。
- 49. 2015年06月29日
-
木工事完了
吹き抜け部分です。壁手すりの一部はスリットで塗り回しになっています。
- 50. 2015年06月29日
-
木工事完了
土間サロンです。南面のサッシ上は間接照明になっています。
- 51. 2015年06月29日
-
木工事完了
脱衣室です。
- 52. 2015年06月29日
-
木工事完了
リビング~和室、土間サロンです。
- 53. 2015年07月03日
-
外壁工事
外壁の仕上げ前に、下地処理がされました。乾いた所で、仕上げの材料を塗って仕上げていきます。
- 54. 2015年07月08日
-
仕上げ工事
吹き抜け部に足場がかかり、左官仕上げが始まっています。吹き抜け周りから仕上げを初めて、すでに天井も壁もクリームに塗られています。
- 55. 2015年07月08日
-
外壁工事
グラナダの仕上げが完了しました。
- 56. 2015年07月11日
-
左官工事
洗い出し仕上げが完了しました。
- 57. 2015年07月16日
-
外観
足場が解体されました。
- 58. 2015年07月17日
-
仕上げ工事
建物内では、器具付けが始まっています。衛生器具の取付が行われ、トイレや手洗い器が付きました。
- 59. 2015年07月17日
-
仕上げ工事
照明器具の取付も始まっています。
- 60. 2015年07月25日
-
仕上げ
外部に雨水タンク2台が設置されました。
- 61. 2015年07月25日
-
仕上げ
家具が設置されました。
- 62. 2015年07月25日
-
仕上げ

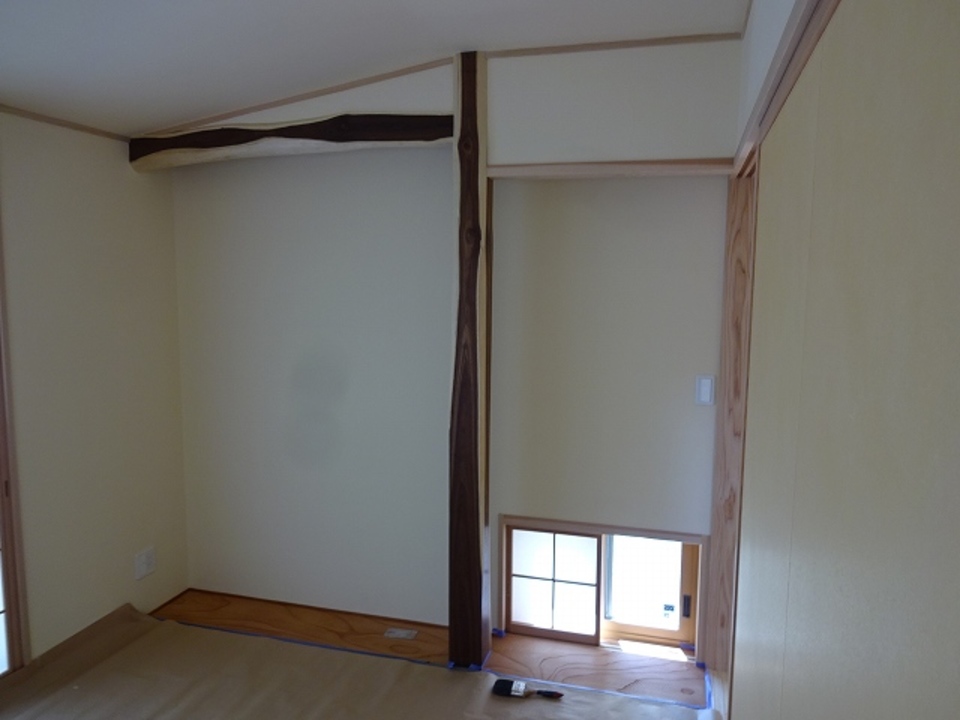

和室の仕上がり状態です。
- 63. 2015年07月25日
-
仕上げ
玄関ドアも仮設の物から、正規のものへ取り換えられました。
- 64. 2015年07月25日
-
外観
足場が解体され、外観があらわになりました。
- 65. 2015年08月11日
-
外構工事
カーポートの設置が終わり、コンクリートの施工も完了しています。
- 66. 2015年08月17日
-
竣工
社内竣工検査を行いました。2階から見る、吹き抜け周りです。
- 67. 2015年08月17日
-
竣工
和室です。
- 68. 2015年08月17日
-
竣工
土間サロンです。外構のアプローチやカーポートが見えます。現在、道路からの乗り入れ部分の工事を行っています。
- 69. 2015年08月17日
-
竣工
リビングから吹き抜けを見上げた様子です。
