飯綱町 S様邸
すべて|一覧
建築中レポート
- 1. 2014年07月11日
-
地縄張り
建物の地縄張りを行いました。建物と合わせて倉庫も計画されています。
- 2. 2014年07月18日
-
地鎮祭、着工式
工事着工に先立ち、地鎮祭と着工式を行いました。
- 3. 2014年07月31日
-
仮設
工事着工になります。ネットやトイレなど仮設の資材が設置されました。
- 4. 2014年08月02日
-
基礎工事
丁張りかけから床掘が始まりました。
- 5. 2014年08月11日
-
社内検査
基礎配筋の社内検査を行いました。明日、土間コンクリートを施工してお盆休みに入ります。
- 6. 2014年08月20日
-
基礎工事
土間コンクリート施工が終わり、立ち上がり型枠組とアンカーボルト設置が完了しました。
- 7. 2014年08月28日
-
基礎工事
車庫の基礎工事に取り掛かるところです。
- 8. 2014年08月28日
-
基礎工事
住宅の基礎は型枠が解体され、玄関ポーチの型枠を組んでいます。外部の設備配管工事も始まっています。
- 9. 2014年09月12日
-

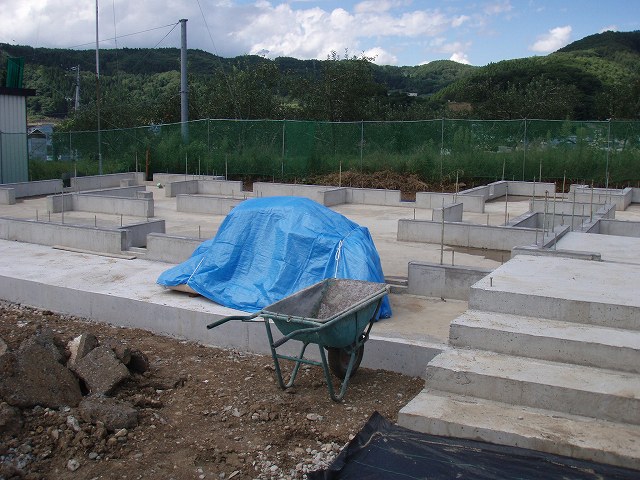

立ち合い検査
基礎完了の立ち合い検査を行いました。
- 10. 2014年09月15日
-
木工事
大工さんが現場に入り、土台敷きが始まりました。
- 11. 2014年09月18日
-
建て方
足場を組み、クレーンを据えて建て方作業スタートです。
- 12. 2014年09月18日
-
建て方
柱を立て、梁を組んでいきます。
- 13. 2014年09月18日
-
建て方
1階の構造が組み終わり、2階の根太組みから床合板張りへ施工は進みます。
- 14. 2014年09月18日
-
建て方
2階の柱を立て終わり、梁を組んでいくところです。
- 15. 2014年09月18日
-
建て方
梁を組み終え、柱の垂直を確認していきます。
- 16. 2014年09月18日
-
建て方
お昼前に2階の構造まで組み終わりました。
- 17. 2014年09月18日
-
建て方
腰屋根の棟木まで上がり、無事上棟です。
- 18. 2014年09月18日
-
建て方
垂木を施工し、屋根断熱材施工が終わるところです。
- 19. 2014年09月18日
-
建て方
2階屋根の野地合板張りまで終えて、1日目の作業終了です。
- 20. 2014年09月19日
-
建て方
2階から間柱入れと、構造用合板張りを進めていきます。
- 21. 2014年09月19日
-
建て方
壁の構造用合板がどんどん張られていきます。今日は、この後下屋の屋根施工を進めていきます。
- 22. 2014年09月24日
-
仮設工事
足場が組み終わり、周りにシートが張られました。
- 23. 2014年09月24日
-
木工事
建て方がまとまり、構造金物の取り付けとサッシの取り付けが進んでいます。
- 24. 2014年09月29日
-
上棟式
上棟式を行いました。
- 25. 2014年10月01日
-
雑工事
ユニットバスの設置をしています。
- 26. 2014年10月01日
-
木工事
外部で軒天の施工を進めると同時に、内部では建具枠の造作を始めています。
- 27. 2014年10月07日
-
木工事
軒天の施工が終わり、外部の通期胴縁施工をしています。
- 28. 2014年10月20日
-
木工事
車庫の建方も終わりました。住宅とともに足場がかかり工事を並行して進めています。
- 29. 2014年10月20日
-
木工事
2階は床板が張られました。
- 30. 2014年10月22日
-
雑工事
エレベーターが設置されました。3日間かけて、部材を組み立てながら施工を進めてきました。
- 31. 2014年10月29日
-
木工事
大工さんの建物内部造作工事が進んでいます。押入にはサワラの板が張られています。
- 32. 2014年10月29日
-
木工事
建物外部の透湿防水シート張りが終わりました。
- 33. 2014年11月05日
-
木工事
玄関収納内の棚が組まれています。
- 34. 2014年11月05日
-
木工事
階段が手すりまで造作されています。
- 35. 2014年11月05日
-
木工事
玄関内の造作工事をしています。2階は壁の石膏ボードがほぼ張り終えて、1階の壁も明日から施工がはじまります。
- 36. 2014年11月12日
-
木工事
和室の造作状況です。
- 37. 2014年11月20日
-
車庫
車庫にシャッターが取り付きました。
- 38. 2014年11月20日
-
木工事
洗面台のカウンターを先行して取り付けました。木で見切りを入れている部分はタイル、鏡が付きます。
- 39. 2014年11月20日
-
木工事
和室の造作が完了しました。
- 40. 2014年11月20日
-
雑工事
キッチンの施工をするところです。
- 41. 2014年11月21日
-
木工事完了
木工事完了の社内検査を行いました。キッチンが設置されています。
- 42. 2014年11月21日
-
木工事完了
1階の和室~リビングです。
- 43. 2014年11月26日
-
左官工事
仕上げ工事が始まりました。養生等を行い、左官工事が始まっています。
- 44. 2014年11月26日
-
左官工事
天井から、ケンコートの仕上げが進んでいます。
- 45. 2014年12月06日
-
仕上げ工事
洗面台の上はタイル張りになっています。
- 46. 2014年12月06日
-
仕上げ工事
薪ストーブの設置が完了しました。
- 47. 2014年12月06日
-
仕上げ工事
トイレなどの衛生器具の取り付けが進んでいます。
- 48. 2014年12月15日
-
竣工
社内竣工検査を行いました。吹き抜けの障子にはステンドグラスが組み込まれています。
- 49. 2014年12月15日
-
外観
足場がようやく解体されます。
- 50. 2014年12月17日
-
竣工
竣工の立ち合い検査をしていただきました。1階の寝室です。
- 51. 2014年12月17日
-
火入れ
薪ストーブの火入れを行いました。引渡しまでに、慣らし運転を兼ねて薪ストーブに慣れて頂き、引渡しの日から薪ストーブ生活を満喫いただきたいと思います。
- 52. 2014年12月22日
-
引渡し
引渡しを迎えることが出来ました。積雪により、外構工事が残ってしまいましたが雪溶けを待って施工を進めます。
