SEASONうぐいすの杜 K様邸

伊那市 K様邸 2014.4竣工

すべて|一覧

建築中レポート

1. 2013年11月13日
基礎工事

基礎工事

丁張り掛けを行いました。

2. 2013年11月15日
基礎工事

基礎工事

床掘り作業状況です。

3. 2013年11月26日
基礎工事

基礎工事

基礎配筋検査を行いました。

4. 2013年11月28日
土間コンクリート打設

土間コンクリート打設

土間コンクリートの打設を行いました。

5. 2013年12月01日
アンカー施工

アンカー施工

基礎と土台を緊結するアンカーを施工しました。

6. 2013年12月03日
立上がり打設

立上がり打設

立上りの打設を行いました。この後、5日間の養生期間を取ります。

7. 2013年12月20日
天端均し

天端均し

天端均しを行いました。

8. 2013年12月21日
基礎完了検査

基礎完了検査

社内の基礎完了検査を行いました。大変綺麗な基礎が出来上がりました。

9. 2013年12月23日
土台敷き

土台敷き

今日から大工さんの乗り込みです。土台を敷いて床断熱を施工しました。

10. 2014年01月06日
建て方1日目①

建て方1日目①

天候にも恵まれて、建て方が始まりました。
大工さん達も気合が入っています。

11. 2014年01月06日
建て方1日目②

建て方1日目②

2階の柱を建てているところになります。

12. 2014年01月06日
建て方1日目③

建て方1日目③

屋根の下地になる垂木をかけていきます。

13. 2014年01月06日
建て方1日目④

建て方1日目④

建て方1日目終了!!
垂木が全てかかり、家の全景が見えてきました。

14. 2014年01月07日
建て方2日目①

建て方2日目①

屋根断熱を施工しました。

15. 2014年01月15日
軒天施工

軒天施工

下屋部分の軒天を施工しました。

16. 2014年01月17日
金物検査

金物検査

金物検査を行いました。決められた金物が決められた箇所に設置されているか、一つずつ確認していきます。

17. 2014年01月24日
断熱施工

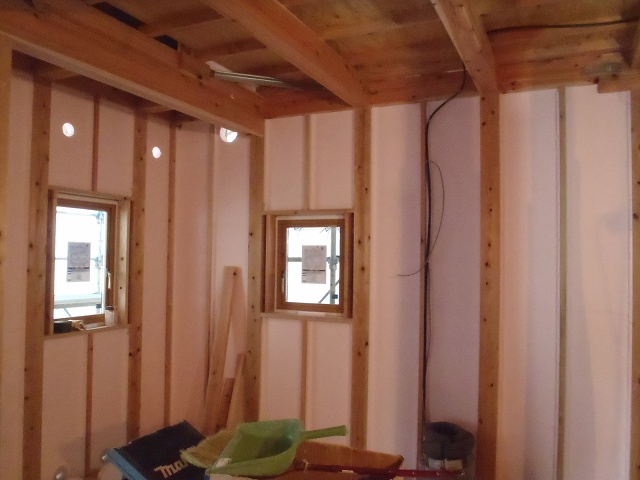

断熱施工

壁断熱を施工していきました。厚さは75㎜になります。

18. 2014年02月07日
内部造作

内部造作

床張りが始まりました。

19. 2014年02月13日
外部造作

外部造作

外壁の板張りを施工しました。

20. 2014年02月17日
内部造作

内部造作

階段の施工が始まりました。

21. 2014年02月22日
内部造作

内部造作

内部胴縁を施工し、これからボードを張っていきます。

22. 2014年02月28日
外壁仕上げ

外壁仕上げ

外壁の吹付を行いました。

23. 2014年03月07日
外部足場解体

外部足場解体

足場を解体し、家の全景が分かりました。大工工事も大詰めです。

24. 2014年03月11日
内部仕上げ工事

内部仕上げ工事

内部の珪藻土塗りが始まりました。

25. 2014年03月13日
ひとてま工房

ひとてま工房

珪藻土塗りに参加して頂きました。職人さんに鏝の使い方から教えて頂きました。

26. 2014年03月17日
仕上げ工事

仕上げ工事

内部の左官工事が終わり、照明の器具付けを行いました。

27. 2014年03月24日
仕上げ工事

仕上げ工事

建具の吊り込みを行いました。完成まで後少しです。
