諏訪市 K様邸

形態別|建替え

建築中レポート

1. 2015年06月05日
地鎮祭

地鎮祭

地鎮祭を行いました。この後、建物の位置確認をして頂きました。

2. 2015年06月18日
丁張り

丁張り

基礎工事がスタートするにあたり、丁張を掛けました。

3. 2015年06月22日
土間工

土間工

順調に基礎工事も進んでおります。

4. 2015年07月01日
配筋検査

配筋検査

配筋検査を行いました。写真は水糸を張り、通りの確認をしている所になります。

5. 2015年07月02日
土間打設

土間打設

土間の打設を行いました。

6. 2015年07月05日
アンカーボルト施工

アンカーボルト施工

立上りの型枠の施工とアンカーボルトの設置を行いました。アンカーボルトは基礎と土台を緊結する重要なものです。決められた場所に設置されているか検査していきます。

7. 2015年07月17日
脱型

脱型

立上り打設後、3日間の養生期間をおいて型枠を解体しました。

8. 2015年07月28日
土台敷き

土台敷き

大工工事が始まりました。熱中症に気をつけて作業を進めていきます。

9. 2015年08月03日
建て方1日目③

建て方1日目③

2階に床を組み材料を搬入していきます。

10. 2015年08月03日
建て方1日目②

建て方1日目②

1階の梁まで組み終りました。

11. 2015年08月03日
建て方1日目

建て方1日目

建て方作業が始まりました。今回は狭小地ということもあり、ユニック車を使って作業を進めていきます。

12. 2015年08月04日
建て方2日目

建て方2日目

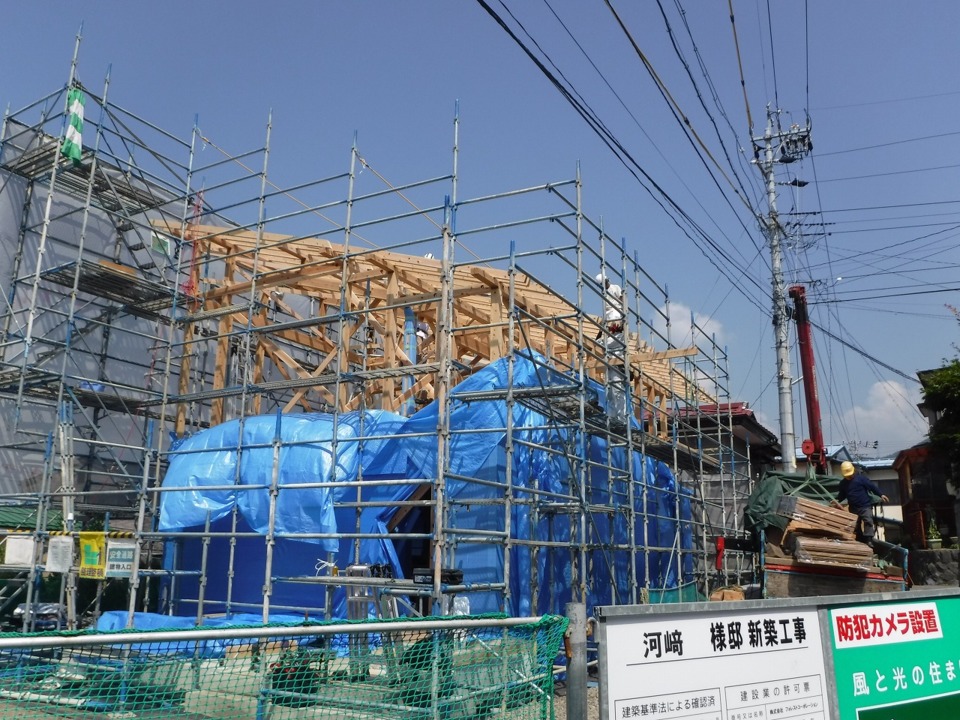

下屋も完成し家全景が分かります。

13. 2015年08月04日
建て方2日目

建て方2日目

断熱材を施工しているところになります。今回は厚みは100㎜になります。

14. 2015年08月04日
建て方2日目

建て方2日目

2日目は屋根断熱材の施工からスタートです。

15. 2015年08月11日
サッシ取付

サッシ取付

サッシの取り付けを行いました。位置、高さなど確認しながら施工していきます。写真は2階のラウンジのサッシになります。ここから諏訪湖の花火が見えるそうです。

16. 2015年08月18日
内部配線

内部配線

配線工事を行いました。1本ずつ梁に固定していき、どこの照明の配線か印もしていきます。

17. 2015年08月24日
軒天施工

軒天施工

1階玄関の軒天の施工をしているところになります。

18. 2015年08月29日
コンセント検査

コンセント検査

コンセント検査を行いました。写真は照明の位置を確認しているところになります。

19. 2015年09月12日
内部造作

内部造作

建具枠の施工を行っています。3つの枠がつく場所で、大工さんの腕の見せ所です。

20. 2015年09月16日
内部造作

内部造作

階段の施工を行いました。手摺は鉄骨手摺が付きます。

21. 2015年09月27日
内部造作

内部造作

ハーフユニットの施工を行いました。板は桧になります。すごくいい匂いがします。板張りが終わると、木工事終了です。

22. 2015年10月04日
左官工事

左官工事

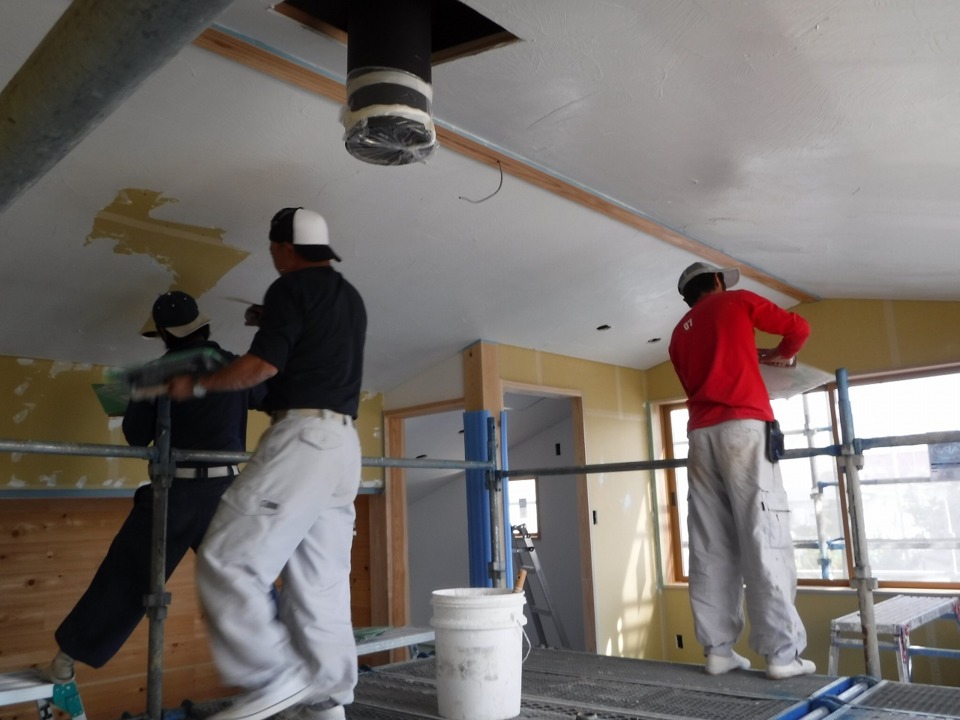

左官工事が始まりました。まずは天井から塗っていきます。下塗りをした後、パターンを付けていきます。

23. 2015年10月10日
外部足場解体

外部足場解体

外部足場の解体をしました。

24. 2015年10月16日
ストーブ工事

ストーブ工事

ストーブ工事が終わりました。今回は、床より5㎝炉台を下げて施工しました。

25. 2015年10月23日
鉄骨手摺取り付け

鉄骨手摺取り付け

今回のポイントである、吹き抜けと階段周りの鉄骨手摺の施工をしました。

26. 2015年10月26日
建具工事

建具工事

建具の吊りこみを行いました。内部は徐々に完成に近づいています。

27. 2015年10月30日
完成

完成

外部砕石敷き、整地をして工事完了になります。
