長野市 N様邸
すべて|一覧
建築中レポート
- 1. 2014年04月02日
-
地縄
敷地の確認と地縄張りに行きました。周辺は、ぞくぞくと新築住宅が建設されています。
- 2. 2014年04月18日
-
着工式
施工パートナーとの顔合わせです。
- 3. 2014年04月19日
-
地鎮祭
地鎮祭を行いました。天気は良かったのですが、風が強く祭壇が飛ばされそうでした。神事は無事に終え、週明けから着工となります。
- 4. 2014年04月21日
-
仮設工事
仮設トイレやフェンス等の仮設資材が設置されました。
- 5. 2014年04月21日
-
基礎工事
丁張りかけが終わりました。明日から床掘作業に取り掛かります。
- 6. 2014年04月22日
-
基礎工事
床掘から砕石敷きへと工事は進んでいます。
- 7. 2014年04月30日
-
検査
基礎配筋の社内検査を行いました。検査完了後、ご主人に現場に来ていただき検査内容を説明させていただきました。
- 8. 2014年05月01日
-
基礎工事
土間コンクリートの施工をしています。天気も良く、作業は順調に進んでいます。
- 9. 2014年05月07日
-
基礎工事
土間コンクリート施工の後、立ち上がり部分の型枠組みとアンカーボルトの設置が終わりました。
- 10. 2014年05月18日
-
基礎工事
コンクリート施工が終わり、養生期間を空けて型枠が解体されました。玄関ポーチの施工まで終わり基礎コンクリートが打ち終わりました。
- 11. 2014年05月27日
-
墨出し
基礎が出来上がりました。天端モルタル施工にあたり、墨出しをしました。
- 12. 2014年06月03日
-
社内検査
基礎工事完了の社内検査を行いました。基礎の出来形、土台の乗る基礎天の水平精度など検査を実施しました。来週から木工事が始まります。
- 13. 2014年06月06日
-
材料検査
選木ツアーで選んだいただいた太鼓梁と、伐採した山の木がプレカット工場に運ばれました。太鼓梁をどのように天井に納めるかなど確認していきます。
- 14. 2014年06月12日
-
木工事
土台敷きに取り掛かっています。
- 15. 2014年06月14日
-
仮設工事
建て方前に、足場が組まれました。
- 16. 2014年06月16日
-
建て方
天気にも恵まれ、いよいよ建て方スタートです。まずは、柱を建てるところからです。
- 17. 2014年06月16日
-
建て方
太鼓梁が掛かりました。
- 18. 2014年06月16日
-
建て方
梁を組み終え、柱の垂直を確認していきます。
- 19. 2014年06月16日
-
建て方
2階の床合板はりが終わり、2階の柱を建てていきます。
- 20. 2014年06月16日
-
建て方
2階の梁を組んでいきます。
- 21. 2014年06月16日
-
建て方
腰屋根の棟木まで上がり、上棟しました。
- 22. 2014年06月16日
-
建て方
垂木を掛け、屋根の断熱材入れまで施工をして1日目の作業終了です。
- 23. 2014年06月17日
-
建て方
屋根のエアパス工事の様子です。
- 24. 2014年06月17日
-
建て方
2階から外壁面の間柱入れを進めています。
- 25. 2014年06月17日
-
建て方
屋根の野地合板張りが終わりました。
- 26. 2014年06月18日
-
建て方

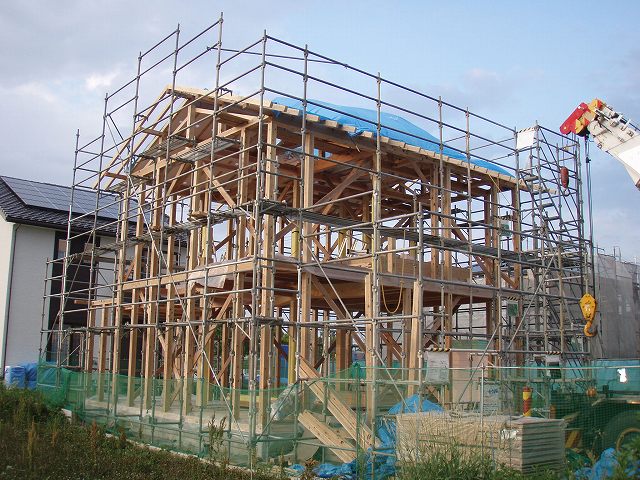

壁の構造用合板張りが終わり、建て方完了です。屋根の下葺きもでき、雨対策も万全です。
- 27. 2014年06月20日
-
木工事
壁の断熱材入れ、構造金物の取り付けが進んでいます。
- 28. 2014年06月20日
-
仮設工事
屋根上の足場も組まれ、メッシュシートが張られました。
- 29. 2014年06月23日
-
木工事
2階は、壁の断熱材が入り、サッシの取り付けに取り掛かるところです。
- 30. 2014年06月23日
-
木工事
1階は、サッシの取り付けが始まっています。
- 31. 2014年06月27日
-
木工事
玄関屋根の軒天施工をしています。下地を組み終わり、板張りに取り掛かるところです。
- 32. 2014年06月27日
-
雑工事
ユニットバスの設置が完了しています。
- 33. 2014年06月27日
-
木工事
2階の様子です。断熱材入れ、サッシの取り付けが完了しています。電気配線も進んでいます。
- 34. 2014年06月27日
-
木工事
2階の軒天施工が終わっています。サッシの上には庇がつけられています。
- 35. 2014年06月27日
-
木工事
1階の様子です。2階と同様に壁の断熱材入れ、サッシの取り付けが終わりました。電気配線と給排水管施工が進んでいます。
- 36. 2014年06月27日
-
屋根工事
ガルバリウム鋼板張りが終わりました。
- 37. 2014年06月28日
-
木工事
壁の通期胴縁施工が始まりました。
- 38. 2014年07月04日
-
木工事
外部の通期胴縁施工が完了しました。
- 39. 2014年07月04日
-
木工事
2階の天井下地組をしています。
- 40. 2014年07月12日
-
木工事
外部のエアパス工事と手直しが終わり、透湿防水シート張りが完了しました。
- 41. 2014年07月12日
-
木工事
2階の天井ボード張が終わった様子です。
- 42. 2014年07月12日
-
木工事
床板張が1.2階ともに進んでいます。
- 43. 2014年07月22日
-
木工事
床板張が終わり、外壁面の通期胴縁施工や枠の造作が進んでいます。
- 44. 2014年07月22日
-
木工事
階段が付きました。
- 45. 2014年07月23日
-
外壁工事
外壁のサイディング張りが始まりました。
- 46. 2014年07月25日
-
木工事
脱衣室の檜板張りが終わりました。
- 47. 2014年07月25日
-
木工事
壁の石膏ボード張が始まりました。
- 48. 2014年08月01日
-
木工事
踊り場書院のカウンターと棚です。
- 49. 2014年08月01日
-
木工事
階段の壁には、棚が組まれます。
- 50. 2014年08月06日
-
木工事
リビングの収納棚が造作されました。
- 51. 2014年08月06日
-
木工事
キッチンの背面収納も造られました。これからキッチンを据え付けます。
- 52. 2014年08月06日
-
雑工事
キッチンの材料が入り、据え付けを行うところです。
- 53. 2014年08月07日
-
社内検査
木工事完了の社内検査を行いました。2階の吹き抜け周りです。
- 54. 2014年08月07日
-
木工事完了
2階の子供室です。
- 55. 2014年08月07日
-
木工事完了
階段踊り場書斎スペースです。
- 56. 2014年08月07日
-
木工事完了
太鼓梁です。
- 57. 2014年08月07日
-
木工事完了

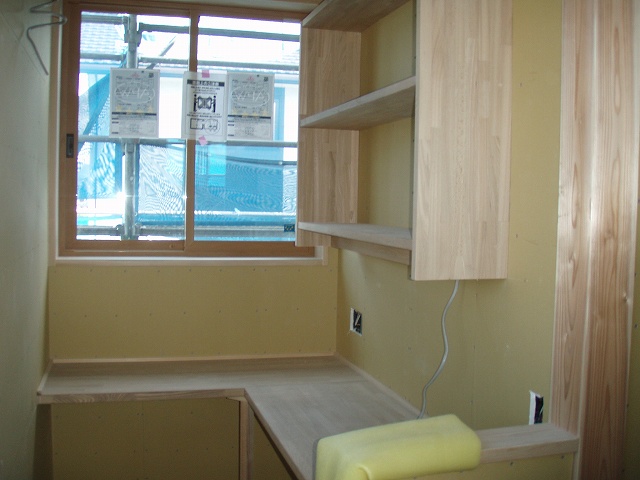

洗面コーナーです。
- 58. 2014年08月07日
-
木工事完了

キッチンが設置された様子です。
- 59. 2014年08月07日
-
木工事完了
階段周りです。
- 60. 2014年08月19日
-
左官工事
仕上げ工事に取り掛かっています。
- 61. 2014年08月28日
-
仕上げ
薪ストーブの炉台を施工しています。
- 62. 2014年08月28日
-
仕上げ
照明器具の取り付けが進んでいます。
- 63. 2014年08月28日
-
仕上げ
洗面コーナーです。タイル張や洗面台の設置が終わりました。
- 64. 2014年09月09日
-
竣工
社内竣工検査を行いました。2階の寝室です。
- 65. 2014年09月09日
-
竣工
子供室から見た火のサロンです。
- 66. 2014年09月09日
-
竣工
踊り場書院のスペースです。
- 67. 2014年09月09日
-
竣工
キッチン周りです。
- 68. 2014年09月09日
-
竣工
外観です。整地まで終わり、植栽を2本植えて完成です。
- 69. 2014年09月13日
-
竣工
玄関前に植栽も植えられ工事完了です。お施主様の立ち合い検査を行いました。
- 70. 2014年09月13日
-
竣工
火のサロンベンチにソファーが入りました。
- 71. 2014年09月20日
-
引き渡し
晴天に恵まれ、無事に引き渡しを迎えました。
