長野市 Y様邸

すべて|一覧

建築中レポート

1. 2016年12月05日
地鎮祭

地鎮祭

着工式・地鎮祭を行いました。
天気にも恵まれ、いいスタートとなりました。
長野市Y様邸の工事がいよいよ始まります。

2. 2016年12月12日
地盤改良工事

地盤改良工事

地盤改良工事からスタートです。
柱状改良なので、杭を打つ位置や本数の確認を行いました。

3. 2016年12月17日
基礎工事

基礎工事

3日間の地盤改良工事を終え、基礎工事がスタートです。
丁張の確認を行いました。また、床掘が始まりました。
基礎の形が作られていきます。

4. 2016年12月27日
基礎工事

基礎工事

基礎の型枠が組まれ、鉄筋が組まれました。
社内と第三者機関による検査を終えて、合格となりました。次はコンクリートの打設へと続きます。

5. 2017年01月11日
基礎工事

基礎工事

基礎の大枠が出来上がり、玄関ポーチが形作られました。

6. 2017年01月18日
基礎工事

基礎工事

基礎やさんによる基礎工事が完了しました。次は基礎の天端を均す工事へと進みます。

7. 2017年01月25日
基礎工事

基礎工事

左官やさんによって基礎の天端を均されました。
この後の木工事の水平・垂直精度へと繋がる工事です。

8. 2017年01月27日
基礎工事

基礎工事

社内の基礎完了検査を終えました。
木工事の準備も進めていきます。

9. 2017年01月30日
木工事

木工事

土台敷きが始まりました。
天気の様子を伺いながら進みます。

10. 2017年01月31日
木工事

木工事

土台敷きが完了しました。

11. 2017年02月03日
木工事

木工事

天気にも恵まれ、いよいよ建て方スタートです。
一階の柱を建てていきます。

12. 2017年02月03日
木工事

木工事

ツアーで選んでいただいた太鼓梁が組まれています。とても迫力のある太鼓梁です!

13. 2017年02月03日
木工事

木工事

大工さんたちのチームワークによりどんどん進んでいきます。
一番上の棟木が組まれました。
続いて屋根の形に垂木がかけられていきます。

14. 2017年02月03日
木工事

木工事

屋根の野地板の施工が終わりました。
ブルーシートで屋根養生をし、本日の工事は終了です。
1日でしっかり家の形ができました!

15. 2017年02月04日
木工事

木工事

構造金物の取付が進んでいます。
内部にも筋交いや間柱が入れられていきます。

16. 2017年02月04日
木工事

木工事

一階の下屋も出来ました。
躯体がほぼ完了です。
大工さんたちの連携によりとてもスムーズに進みました。

17. 2017年02月18日
板金工事

板金工事

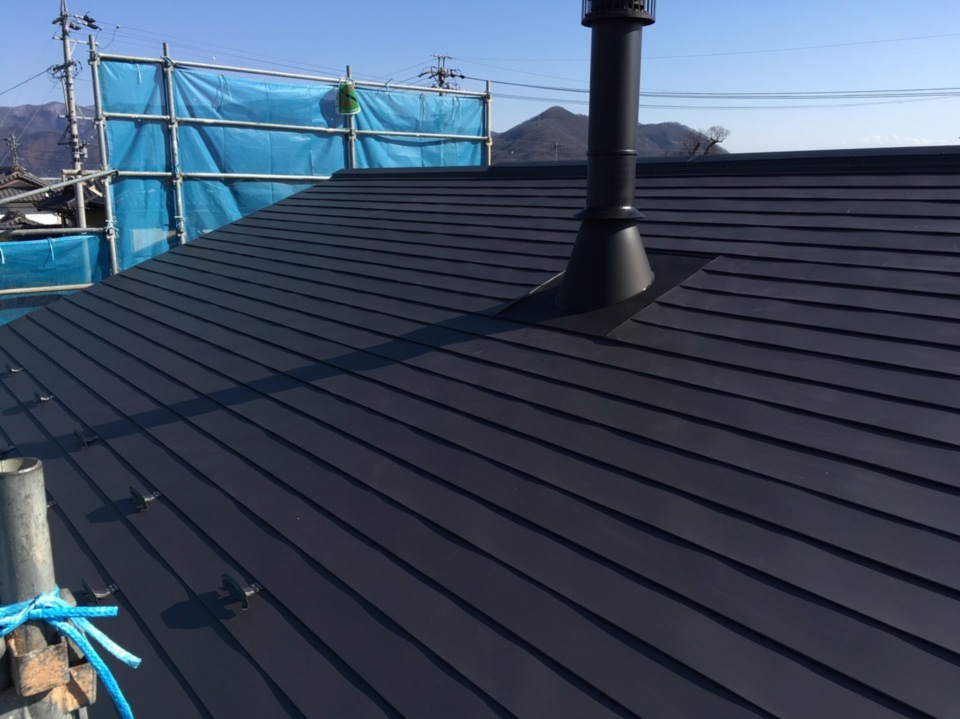

屋根が葺かれました。
銀黒の色味が外観を引き締めます!

18. 2017年02月20日
電気工事

電気工事

電気配線が行われています。照明やスイッチ、テレビ配線などが進められています。

19. 2017年02月27日
木工事

木工事

外部エアパス通気層を施行中です。
ポストも取り付けられました。

20. 2017年03月01日
木工事

木工事

ユニットバスが施工されました。

21. 2017年03月03日
木工事

木工事

社内メンバーでエアパス検査を行いました。
通気や気密の確認、ダンパー等の位置の確認を行いました。

22. 2017年03月07日
木工事

木工事

社内エアパス検査を終え、外の通気胴縁の施工が終わりました。
続いて防湿シートを施工しています。

23. 2017年03月10日
外壁工事

外壁工事

外壁の施工が始まりました。
外観が出来上がってきます。

24. 2017年03月16日
木工事

木工事

天井の施工が始まりました。

25. 2017年03月21日
木工事

木工事

赤松の床材の施工が進んでいます。

26. 2017年03月23日
外壁工事

外壁工事

外壁工事、コーキング工事が終わり、
2階周りの塗装がされました。
雨樋の施工も進んでいます。

27. 2017年03月31日
外壁工事

外壁工事

外廻りの工事がまとまり、外部足場が解体されました。

28. 2017年04月04日
木工事

木工事

壁のボードが貼られていきます。
だいぶ部屋が出来てきました。

29. 2017年04月04日
木工事

木工事

吹抜けの養生が取れ、一気に空間が広がります。

30. 2017年04月15日
木工事

木工事

木工事完了の検査を行いました。

ここはくつろぎの間というお部屋です。明るい光が入る、気持ちの良いスペースとなっています。
左官工事が楽しみです。

31. 2017年04月20日
左官工事

左官工事

左官工事を行っています。
部屋の印象が一気に明るくなりました。

32. 2017年04月22日
左官工事

左官工事

左官体験をして頂きました。お二人とも集中して取り組んでくださいました。
手形もつけ、素敵な壁が出来上がりました!

33. 2017年04月27日
仕上げ工事

仕上げ工事

照明器具の取付が始まりました。
夜の明かりの様子が楽しみです。

34. 2017年04月27日
左官工事

左官工事

土間の洗い出しがされました。
粒が揃っていてとても綺麗です。

35. 2017年05月08日
仕上げ工事

仕上げ工事

薪ストーブや衛生設備器具も設置されました。

36. 2017年05月10日
仕上げ工事

仕上げ工事

塗装を行なっています。
床やカウンター、棚板などが塗られていきます。
