千曲市 H様邸
エリア別|北信
建築中レポート
- 1. 2014年11月26日
-
地縄張り
建物の配置にならって、地縄張りを行いました。
- 2. 2014年12月02日
-

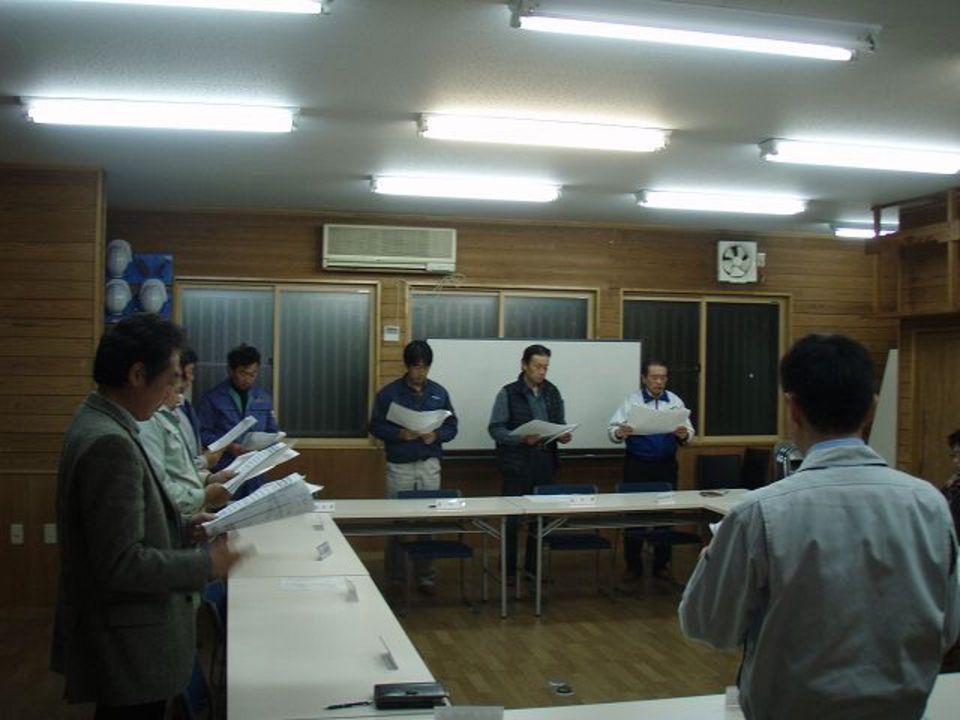

地鎮祭
地鎮祭を執り行いました。若干、風が強い中ではありましたが、無事に神事を行いました。
- 3. 2014年12月02日
-
着工式
地鎮祭の後、施工パートナーとの顔合わせを合わせて着工式を行いました。
- 4. 2014年12月10日
-
仮設
工事着工前に、仮囲いやトイレなど仮設資材が設置されました。
- 5. 2014年12月11日
-
基礎工事
丁張りかけから工事着工です。
- 6. 2014年12月13日
-
基礎工事
基礎工事が進んでいます。建物の外周に沿って土が掘られています。
- 7. 2014年12月20日
-
配筋検査
基礎配筋の社内検査を行いました。きれいに組まれた鉄筋の様子です。
- 8. 2014年12月24日
-
基礎工事
土間コンクリートの施工が終わり、基礎の立ち上がり部分の型枠組みとアンカーボルトの設置が終わりました。午後からコンクリート施工を行い、年末年始は養生期間となります。
- 9. 2015年01月07日
-
基礎工事
年末年始を養生期間として、年明けは型枠解体から作業再開です。天端モルタルの墨だしを行いました。
- 10. 2015年01月09日
-
材料検査
都築木材さんのプレカット工場で材料検査を行いました。山の木の化粧柱の様子や太鼓梁の納まり、化粧梁の使用箇所を打合せしてきました。
- 11. 2015年01月16日
-
社内検査
基礎完了の社内検査を行いました。来週から、大工さんが現場に入り木工事が始まります。
- 12. 2015年01月23日
-
木工事
土台敷きが始まりました。一日で床合板まで施工をして養生をします。来週から建方になります。
- 13. 2015年01月26日
-
建方
週末に足場を組み、今日は建方一日目です。柱を建てるとことから始まります。
- 14. 2015年01月26日
-
建方
梁を組んでいきます。選んだ太鼓梁を組んでいる所です。
- 15. 2015年01月26日
-
建方
梁を組み終えたところで柱の垂直を確認していきます。
- 16. 2015年01月26日
-
建方
2階の床合板を張り、2階の骨組みを組み上げていきます。
- 17. 2015年01月26日
-
建方
無事に上棟を終え、垂木を施工しています。
- 18. 2015年01月26日
-
建方
屋根の断熱工事(エアパス工事)が終わるところです。
- 19. 2015年01月26日
-
建方
屋根の野地合板張りを終えて、ブルーシートで養生し作業終了です。
- 20. 2015年01月27日
-
建方
2階の外周部、間柱入れをしています。
- 21. 2015年01月27日
-
建方
建方足場を解体する面の2階壁に構造用合板が張られ、建方足場の解体をしています。
- 22. 2015年01月27日
-
建方
下屋の屋根断熱材施工です。
- 23. 2015年01月27日
-
建方
下屋の屋根施工がおわります。建物の形が出来上がりました。1階の外壁面の間柱入れを進めて作業終了です。
- 24. 2015年01月28日
-
建方
屋根が出来上がり、1・2階ともに壁の構造用合板張りまで施工が進み建方完了です。
- 25. 2015年01月28日
-
建方
建物内部では、構造金物の取付と壁断熱材施工が始まっています。
- 26. 2015年01月31日
-
仮設工事
建方が終わり、下屋上まで全て足場を組み替え終わりました。周りには防炎シートが張られました。
- 27. 2015年01月31日
-
木工事
サッシの取付や構造金物の取付が終わり、壁の断熱材施工をしています。薪ストーブの煙突も施工が終わっています。
- 28. 2015年01月31日
-
木工事
1階では、大工さんがエアパスのダンパーと空気取り入れ口を取付しています。
- 29. 2015年02月05日
-
屋根工事
屋根の下葺きが完了し、ブルーシートで養生しています。
- 30. 2015年02月05日
-

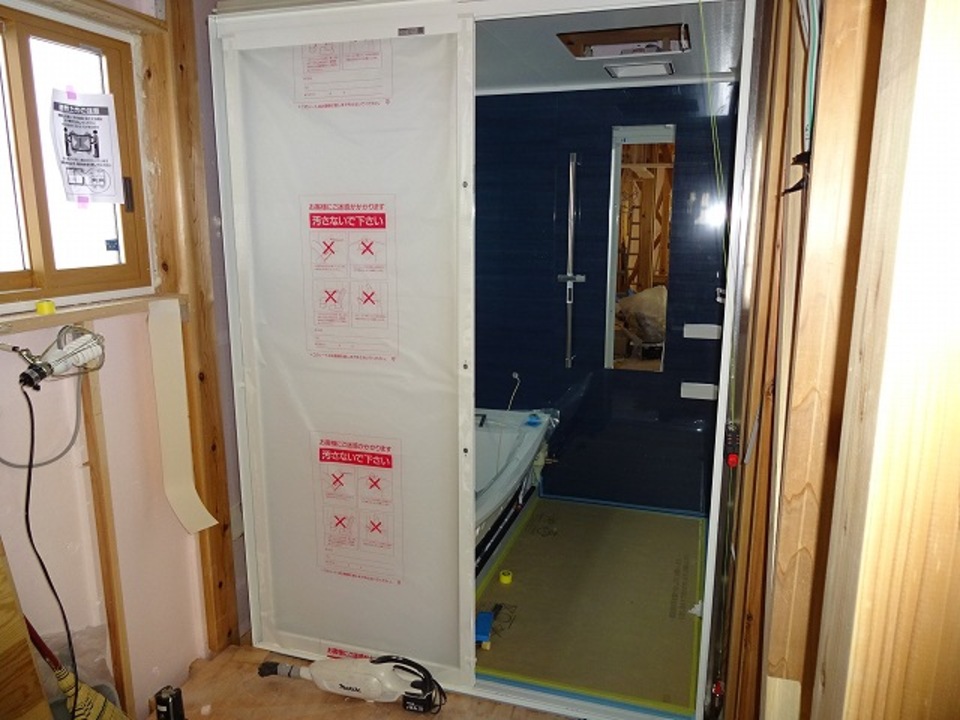

雑工事
ユニットバスの設置をしています。
- 31. 2015年02月05日
-
木工事
軒天の施工が進んでいます。2階屋根はもうすぐ施工が完了します。
- 32. 2015年02月05日
-
木工事
1階屋根は軒天下地を組むところです。
- 33. 2015年02月07日
-
木工事
外部の壁エアパス工事をしています。通気胴縁を施工しています。
- 34. 2015年02月07日
-
エアパス工事
屋根換気口の開閉用にステンレスワイヤーが、それぞれの換気口に施工されています。
- 35. 2015年02月17日
-
木工事
大工さんが、天井の下地組みを進めています。
- 36. 2015年02月17日
-
木工事
2階は天井の石膏ボード張りが完了しています。
- 37. 2015年02月18日
-
木工事
外壁面の通気胴縁施工とエアパス検査が終わり、透湿防水シート張りを始めています。
- 38. 2015年02月26日
-
外壁工事
1階部分からサイディング張りが始まりました。
- 39. 2015年02月26日
-

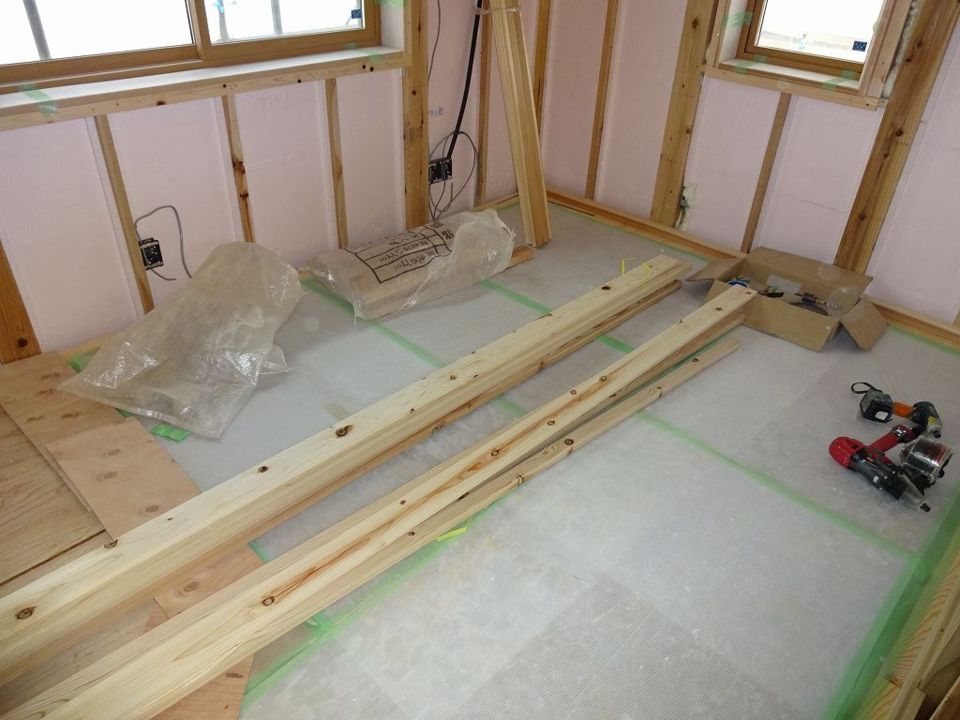

木工事
1、2階共に床板張りが終わりました。
- 40. 2015年02月26日
-
木工事
建具枠の造作が進んでいます。
- 41. 2015年02月26日
-
木工事
階段の造作が始まっています。
- 42. 2015年02月28日
-
立ち合い検査
コンセント位置確認の立ち合い検査をしていただきました。階段が付いてより家らしい雰囲気が出てきました。
- 43. 2015年03月05日
-
外壁工事
サイディング張りが完了し、サッシ周りなどのコーキング工事をしています。2階部分については、この上にグラナダの仕上げをします。
- 44. 2015年03月05日
-
木工事
建物内部は、大工さんの造作工事が順調に進んでいます。2階は壁の石膏ボード張りが進んでいます。
- 45. 2015年03月10日
-
木工事
壁の石膏ボード張りが終盤になってきました。階段周りは張り終え、吹き抜けの足場も解体しました。
- 46. 2015年03月10日
-
木工事
吹き抜けの手すり壁です。ステンドグラスを埋め込む開口が出来ています。
- 47. 2015年03月14日
-
外壁工事
建物2階部分のグラナダ仕上げ工事が完了しました。もうすぐ足場が解体されます。
- 48. 2015年03月19日
-
外観
足場が解体されるところです。シートがはがされ、仕上がりの様子が見えています。
- 49. 2015年03月19日
-
木工事
大工さんの造作工事が間もなく終わります。最後に造作材(木材)のキズなど確認しながら片づけをしています。
- 50. 2015年03月19日
-
雑工事
木工事の最後にキッチンの据え付けをしています。キャビネットも入っているため、部屋いっぱいに材料が広げられています。
- 51. 2015年03月26日
-
外観
足場が解体され、家の外観が現れました。
- 52. 2015年03月26日
-
社内検査
木工事完了の社内検査を行いました。週末にお客様の立会い検査を受け、来週から仕上げ工事に取り掛かります。
- 53. 2015年03月28日
-
立会い検査
木工事完了の立会い検査をしていただきました。来週から左官工事が始まります。
- 54. 2015年03月31日
-
左官工事
玄関の洗い出しが始まっています。
- 55. 2015年03月31日
-
左官工事
建物内部は養生が終わり、天井からケンコート塗が進んでいます。
- 56. 2015年03月31日
-
左官工事
トイレの腰板タイル張りは、お施主様のお兄様による施工が行われています。
- 57. 2015年04月06日
-
仕上げ工事
トイレのケンコート塗とタイル張りが終わりました。
- 58. 2015年04月06日
-
仕上げ工事
左官さんの塗工事が終わり、電気の器具付けが始まっています。
- 59. 2015年04月30日
-
竣工
建物は竣工です。カーテンもついています。
- 60. 2015年04月30日
-
竣工
吹き抜けの手すり壁には、お施主様のデザインしたステンドグラスがはめ込まれています。
- 61. 2015年04月30日
-
竣工
薪ストーブも設置されました。
- 62. 2015年04月30日
-
竣工
畳も入りました。
- 63. 2015年04月30日
-
竣工
トイレや器具など全て取り付いています。
- 64. 2015年04月30日
-
外構
アプローチの枕木が並んでいるところです。
- 65. 2015年04月30日
-
外構
カーポートの設置が終わり、砕石敷きと整地を残すところとなりました。
- 66. 2015年05月08日
-
外構
カーポートと砕石敷きが終わり、外構工事も終わりました。
- 67. 2015年05月19日
-
引き渡し
無事に引渡しを迎えることができました。ご夫婦ともにご両親も出席いただいて式を行いました。今後も定期訪問や点検等長いお付き合いになりますが、よろしくお願いいたします。
