長野市 M様邸

エリア別|北信

建築中レポート

1. 2015年04月01日
地縄張り

地縄張り

建物配置に地縄張りを行いました。

2. 2015年04月03日
着工式

着工式

施工パートナーとの顔合わせです。式の最後には、各パートナーから名刺を渡し握手をしていただきました。

3. 2015年04月04日
地鎮祭

地鎮祭

地鎮祭を行いました。風は強い中ではありましたが、天気は良く無事に神事を終えました。

4. 2015年04月08日
基礎工事

基礎工事

丁張りかけが終わり、床掘~砕石敷きと進み外周の型枠組みをしています。

5. 2015年04月10日
基礎工事

基礎工事

基礎配筋が始まりました。土間の配筋から進めていきます。

6. 2015年04月14日
配筋検査

配筋検査

基礎配筋が組み終わり、社内基礎配筋検査を行いました。丁寧に鉄筋が組まれています。

7. 2015年04月16日
基礎工事

基礎工事

配筋検査が終わり、土間コンクリートの施工から基礎立上り部の型枠組み、アンカーボルトの設置と工事が進んでいます。

8. 2015年04月24日
材料検査

材料検査

プレカット工場で化粧材について検査を行いました。手前に見えるのは、ご実家で保管されていた木です。加工して柱に使われます。

9. 2015年05月08日
社内検査

社内検査

基礎完了の社内検査を行いました。きれいに仕上がった基礎です。明日、立会いいただき来週から木工事に取り掛かります。

10. 2015年05月11日

木工事

木工事

大工さんの土台敷きが始まりました。

11. 2015年05月12日
木工事

木工事

大工さんの土台敷きが終わりました。

12. 2015年05月18日
建て方

建て方

足場が組まれ、これから建方がスタートします。

13. 2015年05月18日
建て方

建て方

1階の柱建てから建て方が始まります。

14. 2015年05月18日
建て方

建て方

柱・梁を組み終わり、柱の垂直を確認していきます。

15. 2015年05月18日
建て方

建て方

2階の床合板張りが終わり、2階の柱建てが始まりました。

16. 2015年05月18日
建て方

建て方

2階の骨組みが組み終わり、1階と同様に柱の垂直を確認していきます。

17. 2015年05月18日
建て方

建て方

上棟を迎えました。

18. 2015年05月18日
建て方

建て方

垂木施工から屋根断熱材施工・通気胴縁施工と屋根エアパス工事を進めています。

19. 2015年05月18日
建て方

建て方

屋根エアパス工事が終わり、野地合板張りをしています。ブルーシートで養生をして2階の屋根工事完了です。

20. 2015年05月18日
建て方

建て方

作業は順調に進み、1・2階ともに外周部の間柱施工をして建方1日目の作業終了です。

21. 2015年05月19日
建て方

建て方

2階の壁構造用合板張りが終わっています。

22. 2015年05月19日
建て方

建て方

1階は間柱入れが終わり、壁構造用合板張りを進めています。午後、建方足場を解体して、下屋の屋根施工に取り掛かります。

23. 2015年05月20日
木工事

木工事

建て方3日目です。下屋の屋根施工をしています。外観も家らしくなりました。これで建方完了です。

24. 2015年05月20日
木工事

木工事

高台に建っているため、下から見上げるとこんな位置に建っています。

25. 2015年05月28日
仮設工事

仮設工事

下屋上の足場を組み終え、周りにシートを張りました。

26. 2015年05月28日
木工事

木工事

サッシの取り付けと壁断熱材施工が終わりました。

27. 2015年05月28日
木工事

木工事

軒天は全てサワラの板張りです。

28. 2015年05月29日
木工事

木工事

外壁面の通気胴縁施工が進んでいます。

29. 2015年05月29日
屋根工事

屋根工事

屋根葺きをしています。

30. 2015年06月06日
木工事

木工事

エアパス検査が終わり、透湿防水シート張りを始めたところです。

31. 2015年06月06日
木工事

木工事

建物内部は、天井の石膏ボード張りが完了しています。

32. 2015年06月13日
木工事

木工事

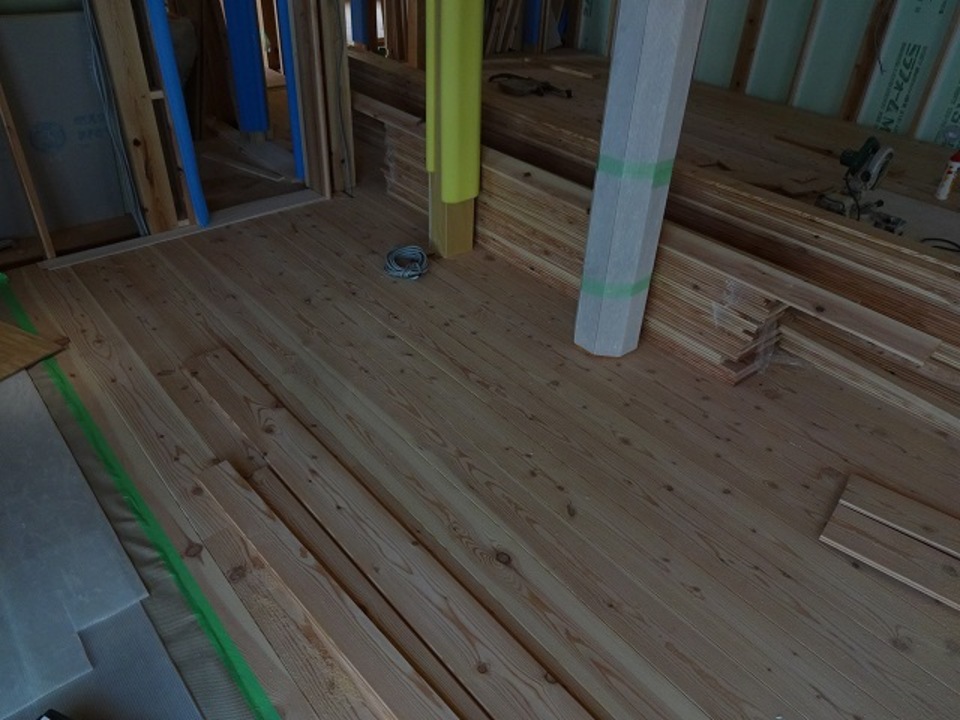

床板張りが進んでいます。

33. 2015年06月16日
木工事

木工事

2階のカウンターです。ご実家のケヤキ板を家具業者さんに剥ぎ合せてもらいました。

34. 2015年06月23日
外壁工事

外壁工事

外壁下地のラスモル施工に取り掛かっています。

35. 2015年06月23日
木工事

木工事

1階リビングのテレビ台です。天板は、ご実家のケヤキ板です。

36. 2015年06月23日
木工事

木工事

2階は壁の石膏ボード張りがほぼ完了です。外壁面は、強化石膏ボードを張っているため、表面の色が違っています。

37. 2015年07月01日
木工事

木工事

大工さんの造作工事が着々と進んでいます。

38. 2015年07月01日
外壁工事

外壁工事

外壁下地のラスモル施工が進んでいます。

39. 2015年07月01日
車庫

車庫

住宅の隣のガレージ工事です。鉄筋を組んでいます。

40. 2015年07月08日
木工事

木工事

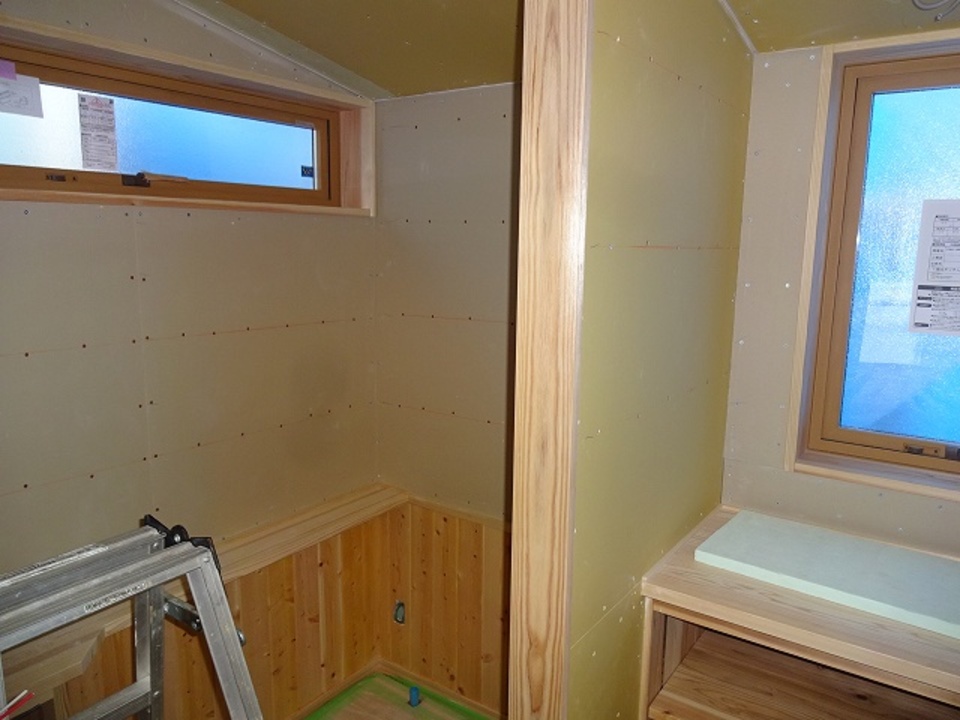

浴室の木工事が完了しました。天井は、バスリブの仕上げで壁はタイル張りになるため合板下地になっています。

41. 2015年07月08日
木工事

木工事

1階のトイレです。造作のカウンターが出来上がっています。

42. 2015年07月08日
木工事

木工事

リビングです。外壁面の間接照明の付く場所には、照明器具を隠すように幕板を化粧梁に合わせて通しています。

43. 2015年07月13日
雑工事

雑工事

キッチンの組み立てをしています。レンジフードが天井から吊るタイプのためボルトで固定して取り付けをします。

44. 2015年07月24日
木工事

木工事

木工事完了の立会い検査を行いました。2階フリースペースです。

45. 2015年07月24日
木工事

木工事

同じく2階のフリースペースです。下がり壁の見切りがすっきりと納まっています。

46. 2015年07月24日
木工事

木工事

1階の書庫です。壁一面が収納棚になっています。

47. 2015年07月24日
木工事

木工事

1階のトイレ、通路収納部分です。天井が低く、落ち着いた水回りの空間です。

48. 2015年07月24日
木工事

木工事

キッチン周りです。キッチンの正面は家具の収納が設置されます。

49. 2015年07月27日
外壁工事

外壁工事

ベルアートの仕上げが完了しました。間もなく足場解体を迎えます。

50. 2015年07月27日
左官工事

左官工事

仕上げ工事が始まりました。左官の塗りが始まる前の養生と下地処理の状態です。

51. 2015年08月01日
仮設工事

仮設工事

足場の解体が始まりました。いよいよ住宅のお披露目です。

52. 2015年08月01日
左官工事

左官工事

建物内部の左官工事が完了しました。キッチンには家具の収納も付いています。

53. 2015年08月01日
左官工事

左官工事

吹き抜け周りです。足場が取れるのが楽しみです。

54. 2015年08月07日
仕上げ

仕上げ

洗面台のタイルが仕上がりました。

55. 2015年08月07日
仕上げ

仕上げ

薪ストーブも設置完了です。

56. 2015年08月19日
竣工

竣工

住宅について竣工となりました。階段周りです。とても開放的な吹き抜け空間となっています。

57. 2015年08月19日
竣工

竣工

洗面室です。洗面台下の収納部分に建具も吊り込まれました。

58. 2015年08月19日
竣工

竣工

2階のフリースペースです。とても明るい空間です。

59. 2015年08月19日
竣工

竣工

リビングのテレビ台にも建具が付きました。

60. 2015年08月19日
竣工

竣工

キッチン周りです。家具の収納も完成しています。

61. 2015年09月05日
立会い検査

立会い検査

竣工の立会い検査を行いました。手直しがまだ残っていますが、ご夫婦ともに満足いただけているようでよかったです。

62. 2015年09月15日
外構工事

外構工事

外構工事が進んでいます。現在アプローチ工事中です。

63. 2015年09月21日
外構

外構

外構工事がほぼ完了しました。薪小屋もでき植栽も完了しています。

64. 2015年10月03日
引き渡し

引き渡し

引き渡しを迎えることができました。別途工事であった外構工事の引渡しを事前に終え、引渡し式を行いました。早速引っ越しを始められるようでした。定期訪問だけでなく、是非引っ越しが終わったら伺いたいと思います。
