須坂市 O様邸

エリア別|北信

建築中レポート

1. 2016年02月29日
着工式

着工式

解体工事から始まるO様。
工事に先駆け、着工式を行いました。
施工パートナーの皆さんとO様の顔合わせの式です。
最後は皆で握手をし、これからの工事へ気合を入れました。

2. 2016年03月03日
解体工事

解体工事

解体工事が始まりました。
O様は、母屋の一部解体をして
お隣に新築をする計画です。
切り離す部分を慎重に解体していきます。

3. 2016年03月16日
地縄張り

地縄張り

解体工事が終わり、地縄を張りました。
お隣の母屋との位置関係や、土地の上で建物の形や位置を確認することが出来ます。

4. 2016年03月19日
地鎮祭

地鎮祭

地鎮祭が行われました。
一時雨が降る事もありましたが、
O様から「雨降って地固まる、ですね」という言葉も頂きましたので、しっかり工事を進めていきたいと思います。

5. 2016年04月04日
基礎工事

基礎工事

いよいよ基礎工事です。
基礎の床掘りが開始されました。
設計図通りの深さが取れているかなど確認していきます。

6. 2016年04月06日
基礎工事

基礎工事

床掘が完了し、砕石が敷かれました。
段々と基礎が形作られていきます。

7. 2016年04月12日
基礎工事

基礎工事

型枠が組まれ、鉄筋工事が行われました。
升目状に綺麗に組まれています。
社内検査と性能評価の検査も行われ合格となりました。
次はコンクリートの打設へと進みます。

8. 2016年04月19日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠が組まれ、土台と基礎をつなぐアンカーボルトをセットしています。
設計図通りの位置にあるか、埋め込みの深さは取れているか、などをチェックします。

9. 2016年04月21日
基礎工事

基礎工事

立上りのコンクリートが打設されました。
しばらく養生期間を取ります。

10. 2016年04月26日
基礎工事

基礎工事

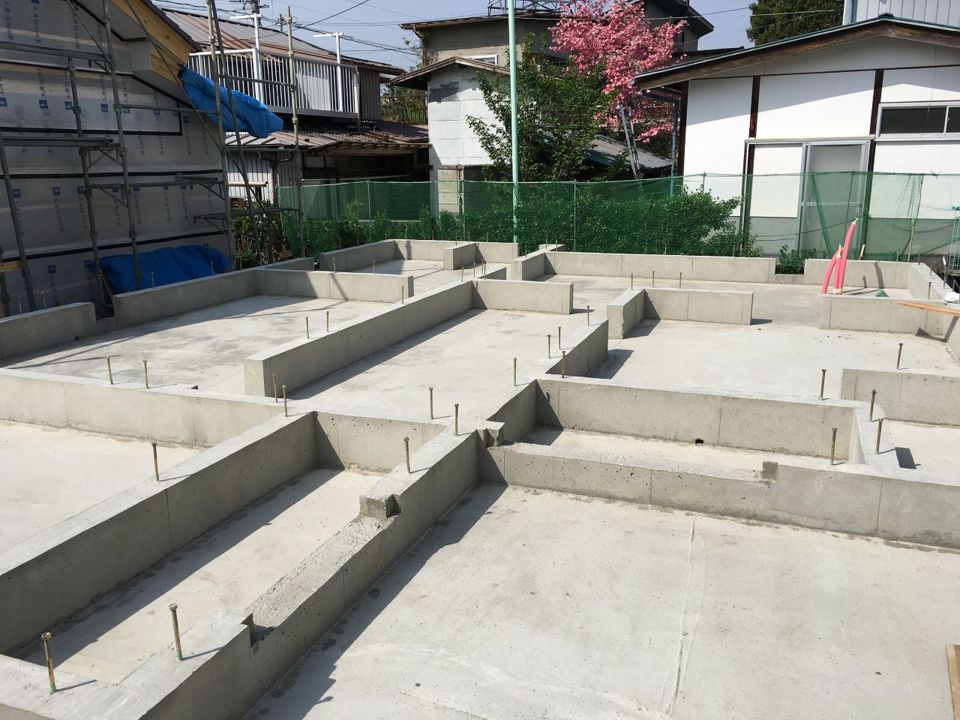

型枠が外され、基礎の全体が見えてきました。
本日は外の配管を行っています。
来週には玄関ポーチや犬走り等の打設を行っていく予定です。

11. 2016年05月07日
基礎工事

基礎工事

玄関のポーチや土間サロン・勝手口が施工されました。
徐々に完成へと近づいています。

12. 2016年05月14日
基礎工事

基礎工事

基礎立上りの天端を均す作業を行いました。
この作業をすることが、この上に敷く土台の水平精度や柱の垂直精度へと繋がっていきます。

13. 2016年05月16日
基礎工事

基礎工事

犬走りも打設され、基礎工事が終了しました。
社内の基礎工事完了検査を行い、次の工程へと進んでいきます。
来週からは木工事に入ります。

14. 2016年05月26日
木工事

木工事

選木ツアーで選んでいただいた梁も組まれました。吹き抜けに現れてくるこの太鼓梁は、存在感が抜群です。

15. 2016年05月26日
木工事

木工事

大工さん達の息のの合った作業で、あっと言う間に屋根までの垂木まで掛けられました。家の骨組みが出来ていきます。

16. 2016年05月26日
木工事

木工事

屋根の野地板、二階の構造用合板まで貼られて1日目は終了です。すっかり家らしくなりました。

17. 2016年05月30日
木工事

木工事

続いて、一階ガレージ部分の下屋が作られていきます。いよいよ全景が形作られてきました。

18. 2016年06月04日
木工事

木工事

ガレージ部分も工事が進んでいます。
これから軒天材が貼られていきます。

19. 2016年06月06日
木工事

木工事

断熱材の施工が進んでいます。
隙間の空いているところはないかなどチェックしていきます。

20. 2016年06月13日
木工事

木工事

軒天材のさわらが施工されました。
ガレージ内の雰囲気がまた素敵になりました。

21. 2016年06月13日
木工事

木工事

室内も天井の下地が組まれています。
また、電気配線や設備の配管なども施工されました。

22. 2016年06月14日
木工事

木工事

ユニットバスが施工されました。
アクセントパネルが素敵です!

23. 2016年06月18日
木工事

木工事

壁のエアパス検査が行われました。
指摘箇所を是正し、防水シートが貼られました。
後は外壁材の施工を待つのみです。楽しみです!

24. 2016年06月24日
木工事

木工事

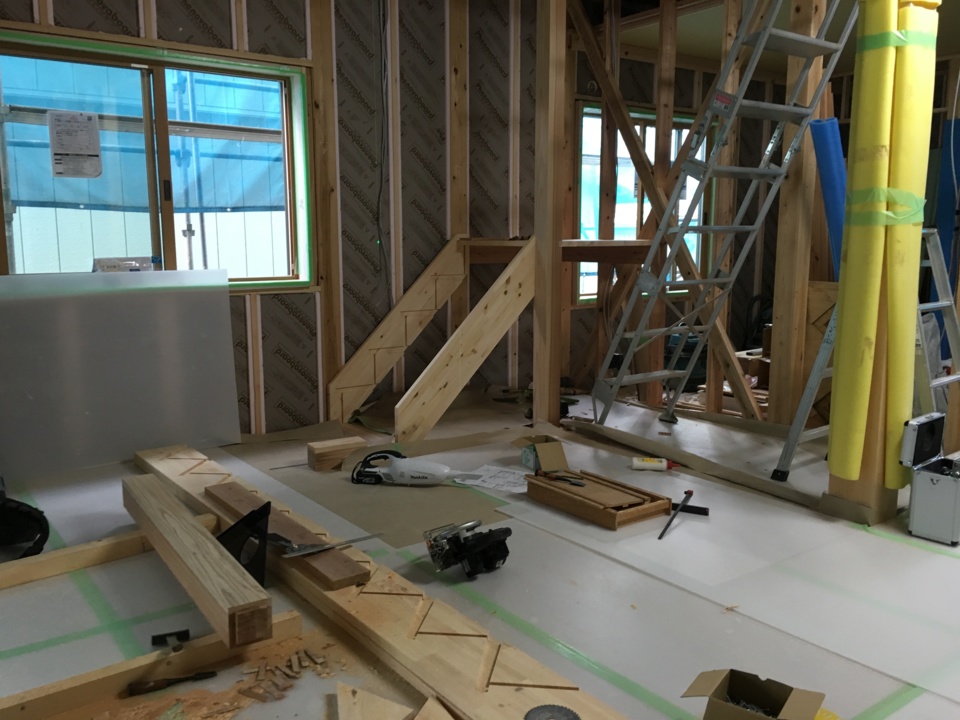

階段の施工が始まりました。
O様邸の階段は縦格子の手すりがつきます。
この上に太鼓梁もあり、吹き抜け周りの空間がどうなっていくのか楽しみです。

25. 2016年06月30日
木工事

木工事

内部の下地の施工が進んでいます。
建具の枠も取り付けられ、共有スペースの縦格子も施工されています。
カウンターや本棚も作られる場所なので、これからがまた楽しみです!

26. 2016年07月04日
木工時

木工時

階段の手すりが出来てきています。
こちらの縦格子もすてきです!

27. 2016年07月16日
木工事

木工事

大工さんの工事が終了しました。

印象的な吹抜け周りの写真です。

来週は社内の検査とお客様立会い検査を行います。

28. 2016年07月28日
仕上げ工事

仕上げ工事

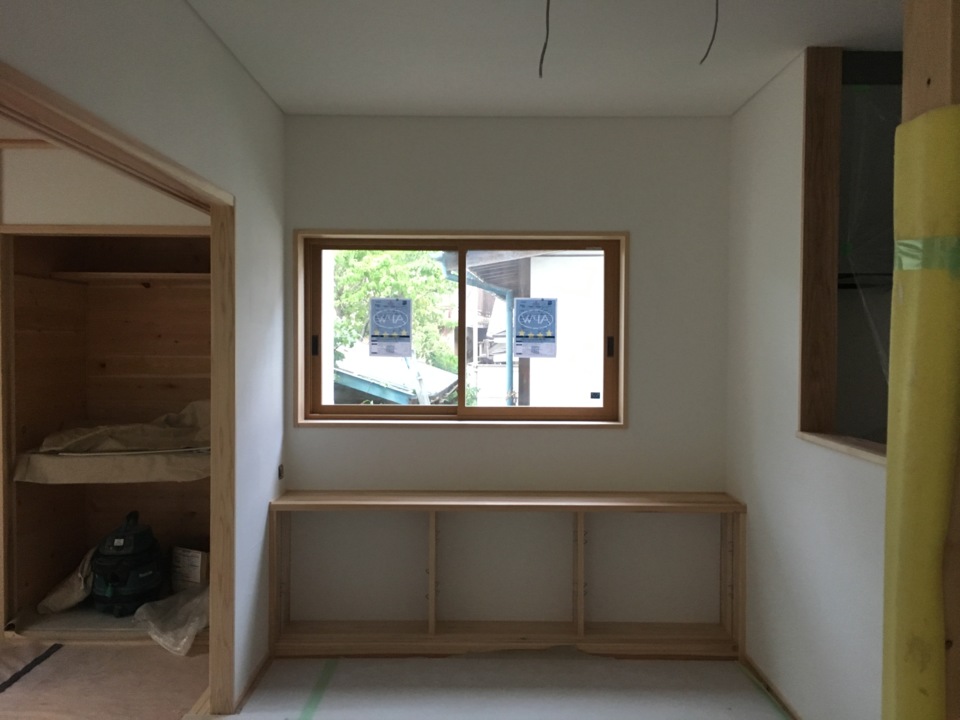

仕上げ工事に入りました。
珪藻土の塗り壁や洗い出し仕上げ天井の和紙張りなどが行われ、内外装共に一気に雰囲気が変わりました。

29. 2016年08月06日
仕上げ工事

仕上げ工事

設備器具や照明が取り付けられました。
写真は、玄関のポーチ灯です。
海野宿のガラス工房・橙さんのもので、
明かりをつけるととても素敵です。
