長野市三輪 O様邸
すべて|一覧
建築中レポート
- 1. 2013年01月23日
-
地縄張り
週末の地鎮祭に先駆けて、建物の配置の地縄張りをしました。雪は解けましたが、ごらんの敷地の様子です。
- 2. 2013年01月26日
-
地鎮祭
雪の舞う中、地鎮祭を行いました。工事は、2月に入ってから着工します。
- 3. 2013年02月02日
-
仮設工事
来週からの着工を前に、仮囲いや仮設トイレなどの仮設資材が設置されました。
- 4. 2013年02月02日
-
着工式
施工パートナーとの顔合わせです。工事の着工を目前に、お客様を迎え、施工パートナーも一段と気を敷き締めて工事に取り掛かるきっかけとなります。5カ月後の竣工を無事故で迎えられるよう頑張ります。
- 5. 2013年02月04日
-
基礎工事
丁張り掛けをして、床掘りと工事が始まりました。
- 6. 2013年02月07日
-
基礎工事
外周部の型枠組みが終わり、目地棒の取り付けをするところです。土間部分は、砕石敷きと防水シート張りが終わっており、養生をしてあります。
- 7. 2013年02月11日
-
基礎配筋検査
基礎の配筋が終わり、社内検査を行いました。明日、土間コンクリートの施工となります。
- 8. 2013年02月12日
-
基礎工事
土間コンクリートの施工をしています。もうすぐ、コンクリートを流し込む作業は終わり、明日の作業に向けて養生をして本日の作業完了です。
- 9. 2013年02月14日
-
基礎工事
基礎立ち上がり部分の型枠組みと、アンカーボルト設置をしています。コンクリート施工をして、養生期間に入ります。順調に工事は進んでいます。
- 10. 2013年02月21日
-
レベル墨出し
基礎の型枠が解体されました。天端モルタル施工にあたり、基礎の側面にレベル墨を出しました。基礎の外周では、設備パートナーが配管工事を進めています。
- 11. 2013年02月25日
-
左官工事
基礎天端モルタル施工です。木製の定規を水平に基礎の両側に固定しています。この定規の上に合わせてモルタルを塗っていきます。
- 12. 2013年02月28日
-
基礎工事
玄関の土間部分のコンクリート施工が終わり、基礎の完成です。
- 13. 2013年02月28日
-
社内検査
基礎完了の社内検査を行いました。基礎天端の水平精度や、アンカーボルトの長さ等を確認していきます。週末に、お客様立会を行い、来週からは木工事に進みます。
- 14. 2013年03月07日
-
木工事
土台敷きが始まりました。天気も良く、木材をぬらさずに施工できそうです。
- 15. 2013年03月07日
-
木工事
土台・大引きと施工が進み、基礎の断熱材張りと根太組みが終わりました。床下の断熱材入れが始まっています。断熱材の施工が終われば、床合板を張って土台敷きは完了です。
- 16. 2013年03月08日
-
木工事
昨日、床合板張りまで終わったので、今日は建て方の材料を現場に搬入しています。床合板の上に積まれているのは、1階の柱・桁といった構造材です。
- 17. 2013年03月11日
-
仮設工事
クレーン作業を前に、足場が組まれた状態です。
- 18. 2013年03月11日
-
建て方
1階の柱建てから、建て方作業開始です。
- 19. 2013年03月11日
-
建て方
柱が立ったら、桁を組んでいきます。
- 20. 2013年03月11日
-
建て方
桁が組み終わり、金物で桁をつないだところで、柱の垂直を確認していきます。
- 21. 2013年03月11日
-
建て方
2階の根太組みへと作業は進みます。
- 22. 2013年03月11日
-
建て方
根太組みの後、床合板を張って、作業は2階の柱建てへと進みます。
- 23. 2013年03月11日
-
建て方
2階の桁を組んでいます。
- 24. 2013年03月11日
-
建て方
2階の桁を組み終わり、金物の取り付けが終わったところで、お昼となりました。非常にいいペースで進んでいます。朝は舞っていた雪も早々に上がり、すっかりいい天気になりました。
- 25. 2013年03月11日
-
建て方
2階の柱の垂直を確認していきます。
- 26. 2013年03月11日
-
建て方
早くも上棟です。小屋組を筋交いで固めて、垂木の施工に取り掛かります。
- 27. 2013年03月11日
-
建て方
垂木の施工が始まりました。
- 28. 2013年03月11日
-
建て方
屋根の断熱材入れがおわりました。エアパス工事完了です。
- 29. 2013年03月11日
-
建て方
屋根の野地合板張りをしています。すっかり家の形になりました。
- 30. 2013年03月11日
-
建て方
屋根作業がおわり、残りの時間で2階の外壁面の構造用合板張りを進めます。とりあえず、壁になる面を優先して間柱入れと合板張りを進めます。
- 31. 2013年03月11日
-
建て方
1日目作業終了です。明日は、大工さんが別現場の建て方応援で現場を空けるため、合板を張れていない1階と、2階の開口部はシートで養生をして終了です。
- 32. 2013年03月12日
-
仮設工事
本日は、大工さんの工事は休みとなっていますが、大工さんの明日からの工事にあたり、足場の組み換えを行いました。
- 33. 2013年03月13日
-
屋根工事
2階屋根の下葺きが終わりました。
- 34. 2013年03月13日
-
木工事
玄関の屋根が出来ました。今日は外壁面の間柱入れと、構造用合板張りがメインになります。
- 35. 2013年03月14日
-
木工事
構造用合板張りが終わりました。サッシの付く部分が切り抜かれたようになっています。
- 36. 2013年03月14日
-
木工事
玄関ホールの外壁面で一部、グラスウールを施工する箇所があります。外壁の仕上げ材によって、下地も変わってくるのです。
- 37. 2013年03月14日
-
木工事
大工さんがローラーで塗っているのは、エコボロンと呼ばれる防腐防蟻材です。
- 38. 2013年03月16日
-
木工事
軒天の下地組みに取り掛かりました。断熱材と垂木や野地合板の取り合いは気密処理が完了しています。
- 39. 2013年03月16日
-
木工事
壁の断熱材の施工状況です。2階は、断熱材押えの取り付けまで終わり、1階の断熱材入れを進めています。
- 40. 2013年03月16日
-
仮設工事

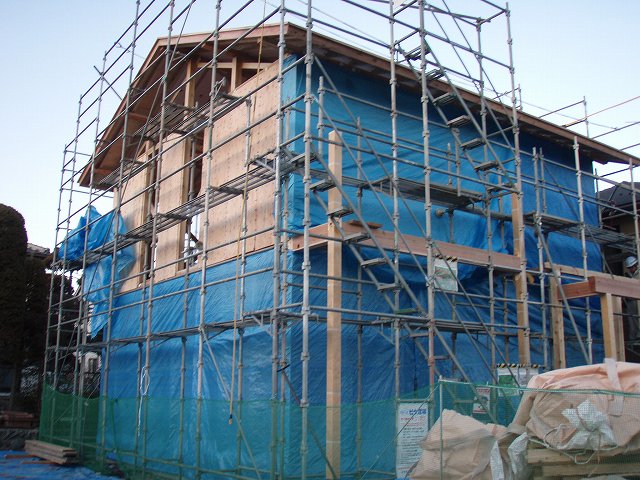

建物周りの足場は、玄関屋根の上も組み終わり、周りをシートで囲いました。
- 41. 2013年03月16日
-
木工事
サッシの取付けが終わりました。周りに気密テープを張り、水の進入を防ぎます。
- 42. 2013年03月18日
-
給排水設備工事
2階トイレの給排水管が施工されました。
- 43. 2013年03月18日
-
屋根工事
ガルバリウム鋼板が葺かれました。
- 44. 2013年03月18日
-
木工事
軒天の施工が終わりました。O様邸は、軒天が全て板張りで仕上げています。
- 45. 2013年03月20日
-
木工事
外部の通気胴縁施工がほぼ完了しました。空気の通り道を作りながら、区画ごとにコーキングで気密処理をしていきます。
- 46. 2013年03月20日
-
上棟式
建て方の立会検査と合わせて、上棟式を行いました。ご主人と、棟梁に骨組みを締め固めていただきました。
- 47. 2013年03月22日
-
木工事
天井下地組みに取り掛かっています。桁まで石膏ボードを張り上げるための下地を組んでいます。
- 48. 2013年03月22日
-
木工事
壁エアパス検査が終わりました。
- 49. 2013年03月22日
-
雑工事
ユニットバスが設置されています。浴槽と洗い場が設置され、最後に壁のパネルを組んでいきます。
- 50. 2013年03月25日
-
木工事
エアパス検査の直しが終わり、透湿防水シートが外壁面に張られました。この後は、外壁工事になります。まず、サイディング張りの施工に取り掛かります。
- 51. 2013年03月25日
-
電気・設備工事
建物内部の電気配線と、温水ヒーターの配管など隠れてしまう部分の工事が進んでいます。
- 52. 2013年03月25日
-
雑工事
ユニットバスが据え付けられました。
- 53. 2013年03月25日
-
木工事
大工さんが、窓枠の取り付けをしています。加工場で削ってきた造作材を、現場で最終的に寸法通りにカットし、かんなで面を取り枠を組んでいきます。大工さんは、1枚1枚木目や色をみて枠として組み合せていきます。
- 54. 2013年03月28日
-
外壁工事
サイディング張りが始まりました。1階から作業を進めていきます。
- 55. 2013年03月28日
-
木工事
2階の子供室は、床板張りが始まりました。樹種は赤松です。
- 56. 2013年03月28日
-
木工事
外壁面は、通気胴縁施工が進んでいます。横に胴縁を取り付けることで外壁面の断熱材と石膏ボードの間を通る空気が横に流れ壁中を動いていきます。
- 57. 2013年03月30日
-
外壁工事
外壁の下地張りが終わりました。ウッドサイディングを張る部分は、鉄板サイディングの下地になっており、この上に板張りをしていきます。
- 58. 2013年03月30日
-
木工事
大工さんが床板張りを進めています。2階は、ほぼ終わりました。1階は広い、リビングダイニングの床から張っていきます。
- 59. 2013年04月03日
-
木工事
階段が付きました。手すり壁も施工されています。
- 60. 2013年04月03日
-
木工事
大工さんが、壁下地を造作しています。建具枠を組んだ所に、壁となる面の中に梯子のように組んだ木枠をはめています。
- 61. 2013年04月06日
-
外壁工事
玄関周りの板張りが終わりました。
- 62. 2013年04月06日
-
外壁工事
グラナダの仕上げ部分は、下地処理が終わり養生をしています。
- 63. 2013年04月10日
-
外壁工事
外壁の仕上げが終わりました。もう少しで足場が解体されます。
- 64. 2013年04月19日
-
外観
足場が解体されました。建物の外観が分かるようになりました。大工さんが、内部造作を終えたらバルコニーの造作を行います。
- 65. 2013年04月19日
-
木工事
天井・壁とも石膏ボードが張られ、間もなく木工事完了です。
- 66. 2013年04月20日
-
雑工事
キッチンが付きました。背面収納も含め出来上がりです。
- 67. 2013年04月24日
-
木工事完了
大工さんの工事が終わり、社内検査を行いました。2階の子供室です。
- 68. 2013年04月24日
-
木工事完了
1階キッチン周りです。
- 69. 2013年05月11日
-
左官工事
左官前の下地処理が完了したところです。
- 70. 2013年05月15日
-
左官工事
玄関ホール内の土間仕上げをしています。たたき仕上げの下塗りをしているところです。
- 71. 2013年05月15日
-
左官工事
ケンコートの塗りも順調に進んでいます。天井は塗り終わり、壁も吹き抜け周りから作業が進んでいます。
- 72. 2013年05月18日
-
左官工事
玄関ポーチのタタキ仕上げが出来上がっています。洗い出しとは違った雰囲気の仕上がりになっています。
- 73. 2013年05月18日
-
手形付
手形付を行いました。まずは、左官さんがケンコートを塗って下地を作ります。
- 74. 2013年05月18日
-
手形付
家族4人分の手形が付けられました。
仕上げに、ご主人がタイルでイニシャルと日付けを貼っていきました。
- 75. 2013年05月27日
-
仕上げ工事
左官工事が終わり、照明器具や衛生器具の器具付に取り掛かりました。
- 76. 2013年06月04日
-
仕上げ工事
いよいよ、竣工です。玄関には家具の下駄箱が付きました。
- 77. 2013年06月04日
-
仕上げ工事
内部の建具が吊込まれました。カーテンの取付けも完了しています。外構工事は残っていますが、社内竣工検査を実施しました。
- 78. 2013年06月08日
-
竣工
お客様の立会検査をしていただきました。社内検査時の付箋がまだ残っていますが引き渡しまでには全て手直し完了させます。子供室は、家具で2部屋に仕切る計画です。
- 79. 2013年06月08日
-
竣工
2階の寝室は畳の部屋です。バルコニーへ出る掃き出しサッシはプリーツスクリーンが付いています。
- 80. 2013年06月08日
-
竣工
リビング・ダイニング・キッチンのつながりです。
- 81. 2013年06月08日
-
竣工
広い玄関ホールには、ペンダントの照明が下りています。
- 82. 2013年06月08日
-
外構工事
外構工事は、駐車スペースの土間コンクリートとアプローチの御影石張りが終わるところです。後は、東側の境界にフェンスを施工すれば完了です。
- 83. 2013年06月22日
-
竣工
今週末、完成の内覧会会場としてお借りしています。当社スタッフの持ちこんだ小物や案内板が置かれています。
- 84. 2013年06月22日
-
竣工
キッチン周りです。木材などサンプルも置かれています。
- 85. 2013年06月22日
-
竣工
収納棚の上には、展示場から持ち出された小物が飾られています。
- 86. 2013年06月22日
-
竣工
和室の飾棚も、物が置かれると雰囲気が変わっていいですね。
- 87. 2013年06月22日
-
竣工
いよいよ完成です。O様を待ちかまえる玄関には、ステンドグラスで作られたポーチ灯が暖かな光をともしています。
- 88. 2013年06月28日
-
引き渡し
引き渡しを迎えました。広い玄関ホールからつながる和室に腰かけて記念撮影です。
