上田展示場(2012.5完工)
SBC上田ハウジングパーク
形態別|二世帯住宅
建築中レポート
- 1. 2012年01月21日
-
始まりました。
上田市のSBCハウジングパーク内に当社の展示場が出来ます。12月末から基礎工事に入りました。今現在は基礎立ち上がりコンクリート打設が終了し養生期間になっています。建て方は2月13日を予定しています。
- 2. 2012年01月25日
-
基礎完了検査
上田展示場の基礎完了検査を行いました。建物の全長や躯体の厚さなど、約1時間程で終了しました。この後は玄関ポーチや濡れ縁下の土間コンクリート打設工事になります。北部地方は今日の夕方から平地でも20センチぐらいの積雪があるとラジオで流れていたので上田はどうかと心配です。
- 3. 2012年02月13日
-
建て方開始
上田展示場、本日から建て方を行いました。心配していた天気も晴れ間がのぞき順調に進みました。朝から緊張の連続で、長い一日を過ごしました。
夕方からは雲行きが怪しくなり養生をして本日の作業終了です。明日も引き続き頑張りたいと思います。
- 4. 2012年02月16日
-
着々と
13日に建て方をした上田展示場。今日で4日目になります。写真は小庇の納まりです。L型アングルで固定しています。
来週はサッシ付けも始まります。
- 5. 2012年02月21日
-
バルコニー
建て方から1週間。外部は構造用合板がほぼ張り終わり、サッシ付けに入っています。写真は南面のバルコニー取り付け状況です。鉄骨の上に桧の床板が張られます。
バルコニーから見える景色は綺麗です。また写真アップしたいと思います。
- 6. 2012年02月29日
-
サッシ取り付け
上田展示場のサッツが取付きました。と言っても全てではないですが。難しい納まりのため1つのサッシを取り付けるのに、2・3日かかります。写真は北側のサッシになります。内部は壁の断熱材施工がほぼ完了しました。2階から床の板張りも近々始まります。外部足場に防炎シートを張っているので、全景が見えないのが残念ですが、足場解体までのお楽しみという事で。
- 7. 2012年03月06日
-
屋根
屋根葺き終わりました。これで雨の中でも心配なく工事が出来ます。
- 8. 2012年03月15日
-
天井
2階の天井ボードが、ほぼ張り終わりになります。2階はR天井です。1階は床板張りを施工中で、外部はサイディング張りを行っています。
- 9. 2012年03月16日
-
外壁工事
2階部分の外壁サイディング張りがほぼ終わりました。この後、吹付を行います。1階部分の板張りは来週から開始予定です。
- 10. 2012年03月30日
-
内部造作工事
外部1階部分は杉の板張りです。今日で仕上げ塗装も終わりました。内部は造作工事が追い込みに入っています。写真は階段突当りにある読書コーナーです。天板と下部の収納が取り付きました。来週月曜日にはいよいよ外部足場の解体になります。
- 11. 2012年04月05日
-
残り1か月
外部足場も解体されました。今まで足場で見えなかった全景が。建物廻りは植栽で囲われます。
洗面化粧台の天板石張りが行われました。厚さ30ミリの石です。
- 12. 2012年04月12日
-
植栽工事
建物を囲うように、樹木が植えられていきます。まだまだ半分程ですが来週中には全て植え終わる予定です。
- 13. 2012年04月17日
-
仕上げ工事

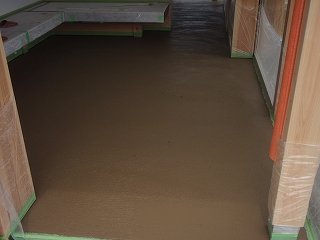

上田展示場の工事もいよいよ最終工程です。内部は左官工事が完了し玄関・土間サロンへと移っています。写真は玄関・サロンのタタキ仕上げ状況です。
もう1枚の写真は南側庭のバーベキュー用の大谷石です。これを庭屋さんがコの字に据えていきます。
- 14. 2012年04月23日
-
いよいよ大詰め
上田展示場、いよいよ大詰めです。中も家具工事が着々と進み、外構工事もあとは芝生を植えるのみです。今週末プレオープンします。
- 15. 2012年04月24日
-
1階キッチン
1階キッチンの施工完了です。夜に照明を付けるとこんな感じです。
- 16. 2012年05月02日
-
完成
昨年の12月末から工事開始をした展示場も4月末にオープンになりました。今まで工事に携わって頂いた施工パートナーの方々にはお世話になりました。
ゴールデンウィーク中もオープンしていますので皆さん是非足を運んでください。
