長野市 T様邸
エリア別|北信
建築中レポート
- 1. 2016年07月21日
-
地縄張り
建物の配置にならって、地縄を張りました。
- 2. 2016年07月23日
-
地鎮祭
天候にも恵まれ、無事に地鎮祭を執り行いました。
- 3. 2016年07月25日
-
着工式
施工パートナーとの顔合わせを行いました。
- 4. 2016年08月02日
-
基礎工事
丁張りかけが終わり、床掘をしています。
- 5. 2016年08月09日
-
社内検査
基礎配筋の社内検査を行いました。
- 6. 2016年08月11日
-
基礎工事
土間コンクリートの施工が終わり、アンカーボルトの設置と型枠組が終わりました。
- 7. 2016年08月30日
-
基礎工事
基礎の型枠が解体され、犬走のコンクリート施工が終わり型枠を解体しています。
- 8. 2016年09月09日
-
社内検査
基礎完了の社内検査を行いました。来週から、大工さんの木工事が始まります。
- 9. 2016年09月15日
-
土台敷き
大工さんが土台敷きを始めています。工事は木工事の工程へ進んでいます。
- 10. 2016年09月22日
-
建て方
足場が組まれ、クレーンを配置して建て方スタートです。
- 11. 2016年09月22日
-
建て方
太鼓梁が組まれました。
- 12. 2016年09月22日
-
建て方
作業は順調に進みましたが、雨が降り出したため垂木の施工まで進めたところで終了としました。
- 13. 2016年09月22日
-
建て方
屋根を養生した後、壁の間柱入れをできるだけ進めてシートで覆って作業終了です。
- 14. 2016年09月24日
-
建て方
外壁面の間柱入れと合板張りを先行して進めました。天候も回復し、クレーンを据えて屋根の施工をします。
- 15. 2016年09月24日
-
建て方
屋根の断熱材施工が終わりました。
- 16. 2016年09月24日
-
建て方
屋根の合板張りまで終え、シートで養生して2階の屋根がまとまりました。
- 17. 2016年09月26日
-
木工事
下屋まで出来上がり、建て方が完了しています。
- 18. 2016年09月27日
-
木工事
壁の断熱材と構造金物の施工をしています。
- 19. 2016年09月28日
-
屋根工事
屋根の下葺きが完了しました。
- 20. 2016年10月05日
-
木工事

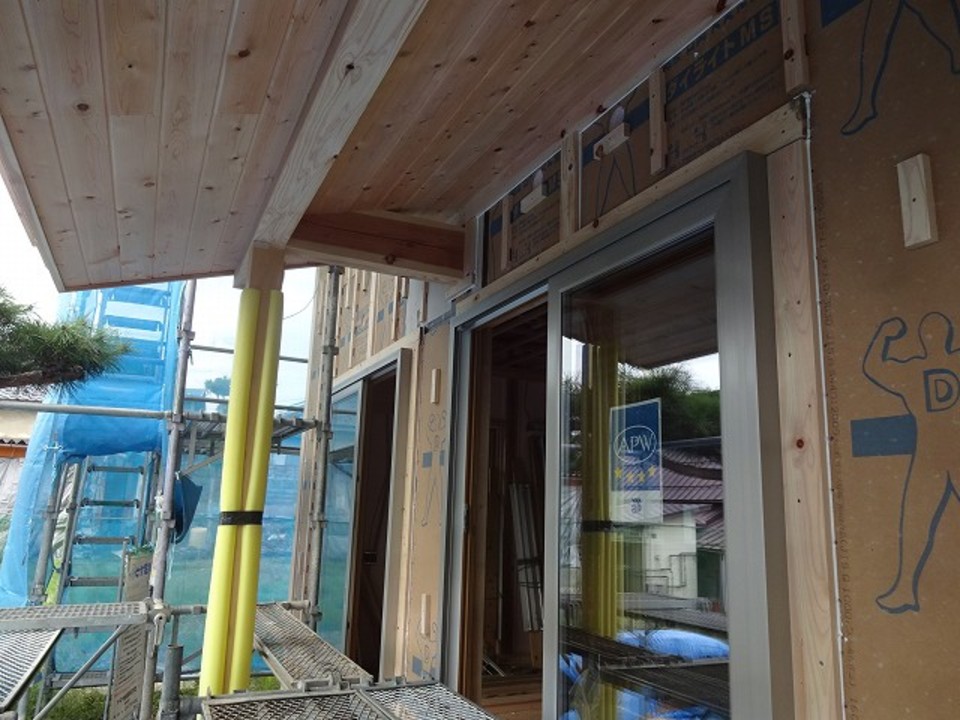

軒天の施工が終わり、外部通気胴縁施工が始まっています。
- 21. 2016年10月05日
-
雑工事

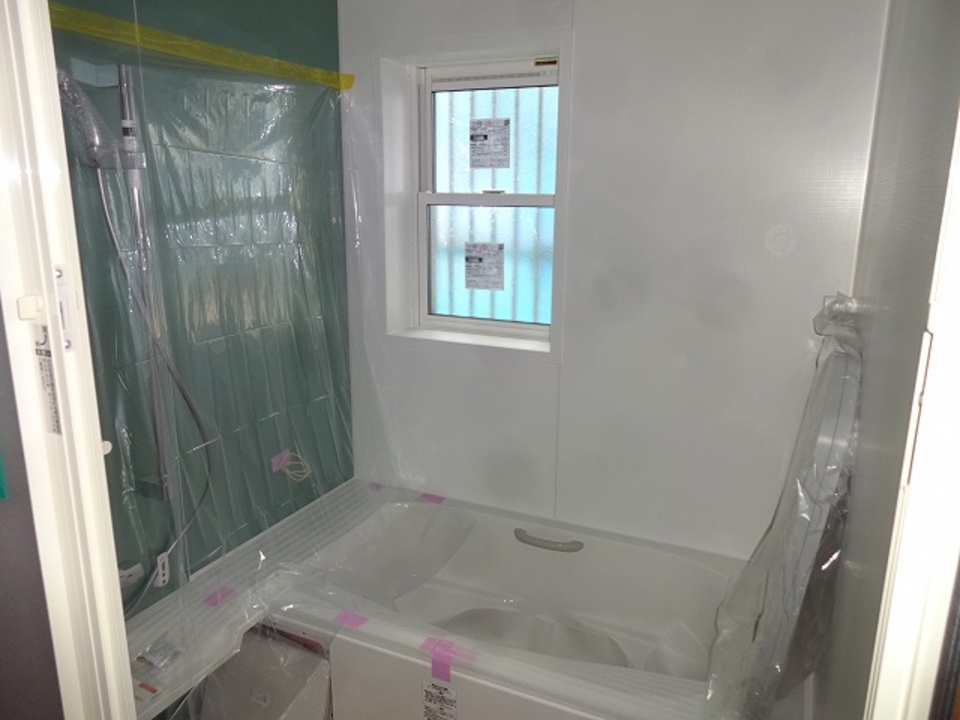

ユニットバスが設置されました。
- 22. 2016年10月05日
-
木工事

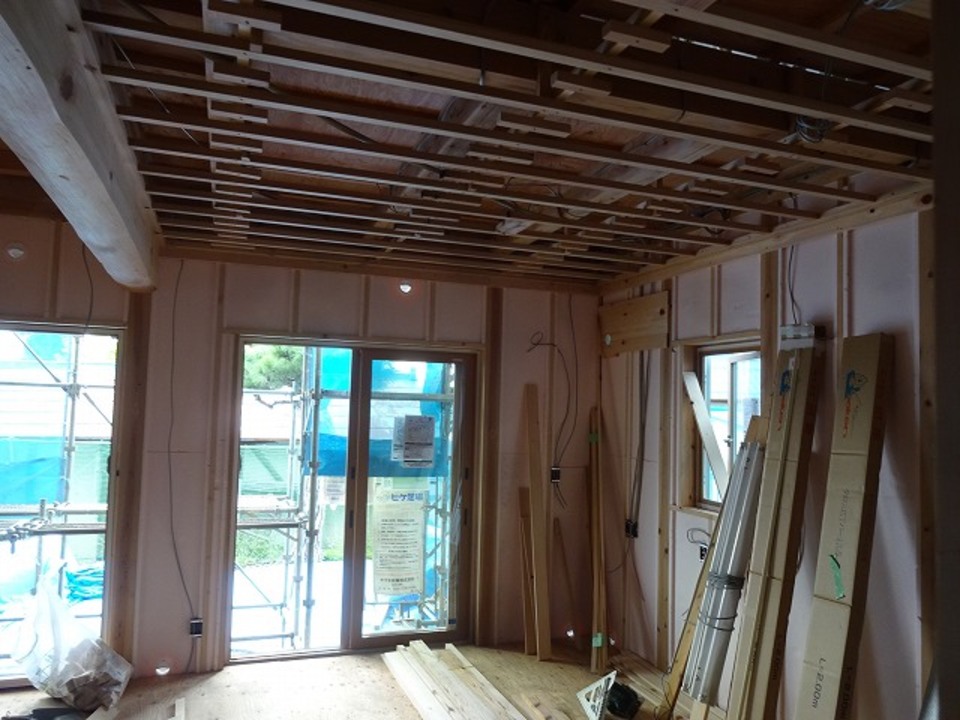

内部は、天井下地組をしています。
- 23. 2016年10月08日
-
木工事
天井ボードの施工が完了しました。
- 24. 2016年10月15日
-
木工事
エアパス検査が終わり、透湿防水シート張りをしています。
- 25. 2016年10月15日
-
木工事
2階寝室の天井板張りも終わりました。
- 26. 2016年10月21日
-
木工事
天井、床と施工が進み、内部建具枠の造作をしています。
- 27. 2016年10月29日
-
木工事
造作工事がまとめに入っています。ダイニングの収納が作られています。
- 28. 2016年10月29日
-
木工事
階段が施工され、吹き抜けの仮床も解体されました。
- 29. 2016年11月05日
-
外壁工事
外壁のサイディング張り工事が進んでいます。
- 30. 2016年11月05日
-
木工事
大工さんの工事が、ほぼ完了です。キッチンの施工も終わりました。
- 31. 2016年11月05日
-
木工事
2階の寝室は天井板張りです。
- 32. 2016年11月19日
-
検査
木工事完了の立ち合い検査を行いました。2階の子供室です。
- 33. 2016年11月19日
-
検査
2階の吹き抜け部分です。
- 34. 2016年11月19日
-
検査
ダイニング、キッチンです。
- 35. 2016年11月19日
-
検査
リビングからダイニングです。
- 36. 2016年11月28日
-
外観
足場が解体されました。
- 37. 2016年11月30日
-
ひと手間
左官の塗り体験と手形つけをしました。コースターも作っていただき喜んでいただけたようです。
- 38. 2016年12月12日
-
外構工事
外構工事をしています。インターロッキングの施工をしています。
- 39. 2016年12月12日
-
竣工
竣工の社内検査を行いました。2階の子供室です。
- 40. 2016年12月12日
-
竣工
2階の寝室は畳が敷かれています。
- 41. 2016年12月12日
-
竣工
ダイニングのテーブルとイスが置かれました。
- 42. 2016年12月12日
-
竣工
リビングの奥には和室があります。
- 43. 2016年12月17日
-
竣工
外構工事が終わりました。週末は見学会になります。
- 44. 2016年12月22日
-
引き渡し
引き渡しを迎えることが出来ました。早速、明日からの連休で引っ越しをされるようなので、新年を新たな住宅で暖かく迎えていただきたいと思います。
