長野市桐原 K様邸
エリア別|北信
建築中レポート
- 1. 2019年08月23日
-
地鎮祭・着工式
地鎮祭を行いました。
天気にも恵まれ、気持ちの良い地鎮祭となりました。
同日着工式も行い、パートナーさんと共に家づくりのスタートを切りました。
- 2. 2019年08月26日
-
基礎工事①
丁張りがかけられました。
基礎の位置・高さの基準となります。
図面通り・打合せ通りか確認しました。
- 3. 2019年08月28日
-
基礎工事②
床掘の様子です。
基礎の形に掘って、締め固めます。
- 4. 2019年08月29日
-
基礎工事③
型枠が組まれました。
- 5. 2019年09月02日
-
基礎工事④
基礎配筋検査を行いました。
社内検査だけでなく、第三者機関による検査も受け、無事合格となりました。
- 6. 2019年09月05日
-
基礎工事⑤
基礎と土台を繋ぐアンカーボルトの設置位置の確認を行いました。
- 7. 2019年09月07日
-
基礎工事⑥
基礎の立ち上がり部分のコンクリート打設を終え、しばらく養生期間を取ります。
- 8. 2019年09月14日
-
基礎工事⑦
型枠が解体され、基礎全景が見えてきました。
次は玄関ポーチ等に取り掛かります。
- 9. 2019年09月21日
-
基礎工事⑧
玄関ポーチができました。
- 10. 2019年09月27日
-
基礎工事⑩
基礎工事が完了しました。
次は木工事です。
- 11. 2019年09月30日
-
木工事①
大工さんの工事がスタートしました。
土台敷きが完了です。
- 12. 2019年10月02日
-
木工事②
柱や梁など、材料の納品がされました。
- 13. 2019年10月03日
-
仮設工事
足場を組みました。
いよいよ建て方です。
- 14. 2019年10月04日
-
建て方
柱や梁を組んでいきます。
選んでいただいた太鼓梁が入ります。
- 15. 2019年10月04日
-
建て方
2階の柱や梁を組んでいきます。
- 16. 2019年10月04日
-
建て方
棟木が組まれ、垂木をかけていきます。
屋根の形が出来てきました。
- 17. 2019年10月04日
-
建て方
屋根の断熱材の施工が完了しました。
- 18. 2019年10月04日
-
建て方
野地合板の施工が完了し、屋根上の作業は完了です。
- 19. 2019年10月04日
-
建て方
建て方を行いました。
天気にも恵まれ、無事上棟しました。
家の形が一気に出来てきました。
- 20. 2019年10月10日
-
煙突工事
薪ストーブの煙突が施工されました。
- 21. 2019年10月10日
-
木工事①
サッシが取付きました。
- 22. 2019年10月19日
-
木工事②
壁の断熱材が入りました。エアパス工法の換気口も設置されています。
- 23. 2019年10月25日
-
木工事③
天井が作られていきます。
- 24. 2019年10月25日
-
木工事④
エアパス工法の外壁通気層の施工状況です。
- 25. 2019年10月30日
-
木工事⑤
床を施工しています。
- 26. 2019年11月07日
-

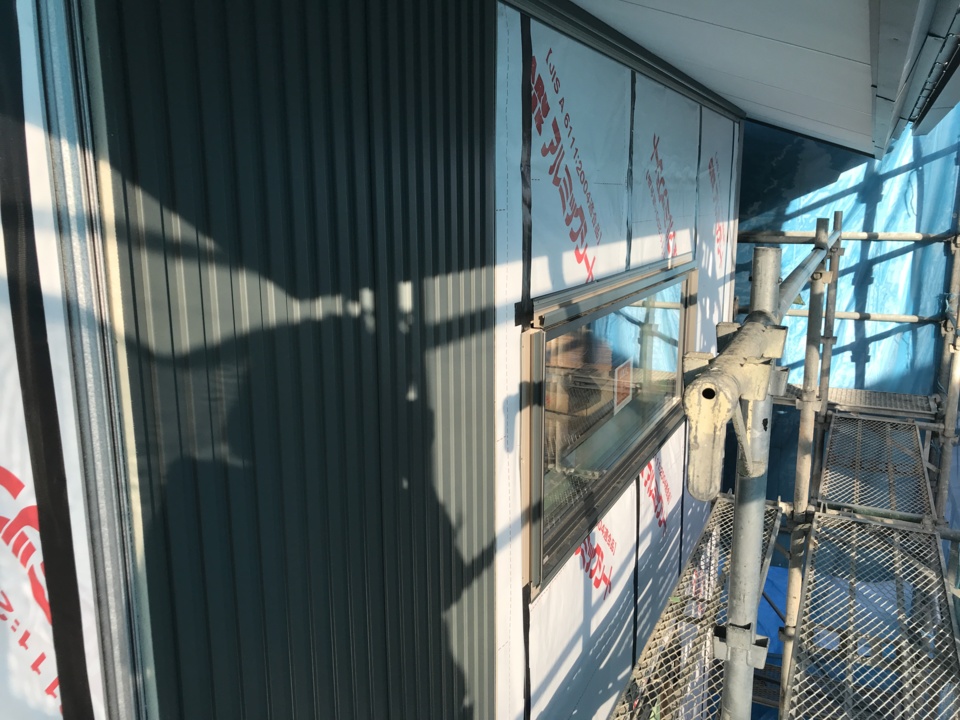

外壁工事①

外壁工事が始まりました。
モスグリーンのカラーが印象的です。
- 27. 2019年11月07日
-
木工事⑥

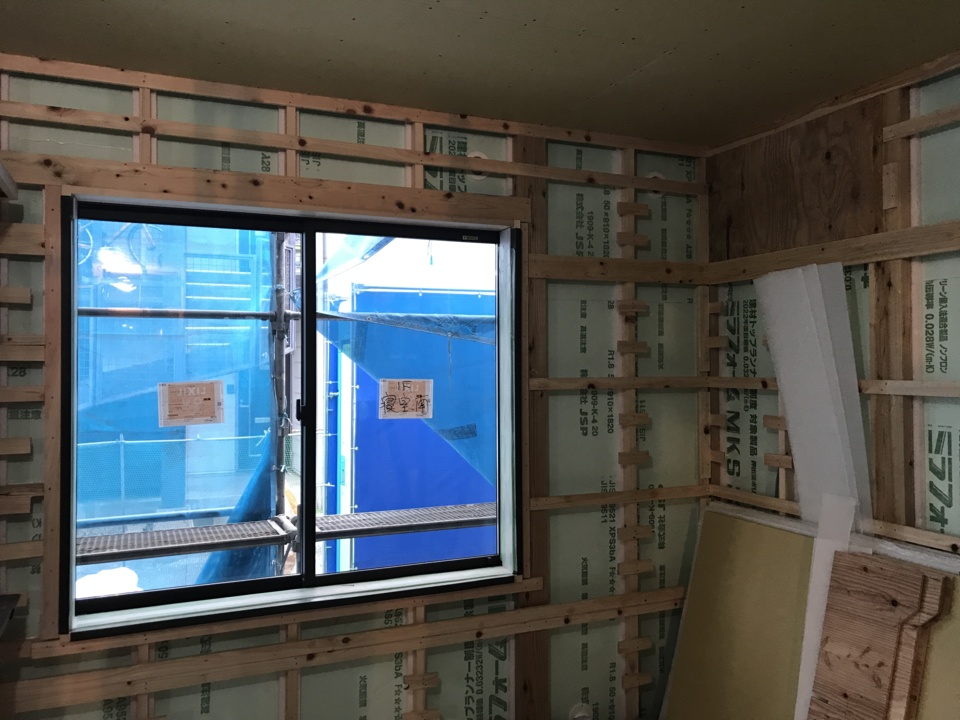

内部の通気層やエアコンの下地などを施工しています。
- 28. 2019年11月12日
-
木工事⑦
玄関収納が出来てきました。
- 29. 2019年11月16日
-
外壁工事②
軒天やエアパス換気口の塗装が行われました。
- 30. 2019年11月20日
-
木工事⑧
段々とお部屋が出来てきました。
- 31. 2019年11月27日
-
外壁工事③
足場が解体されました。
- 32. 2019年12月07日
-
木工事⑨
大工さんによる木工事が完了しました。
- 33. 2019年12月09日
-
左官工事①
左官工事がスタートしました。
- 34. 2019年12月13日
-
左官工事②
壁が仕上がってきました。
シーリングファンも取り付けられました。
- 35. 2019年12月19日
-
仕上げ工事①
設備器具や照明の設置を進めています。
- 36. 2019年12月27日
-
お引渡し
無事、お引渡しとなりました。
ここから、この建物をK様らしいお家へと変わっていくのが楽しみです。
