長野市 E様邸
すべて|一覧
建築中レポート
- 1. 2017年05月09日
-
地鎮祭、着工式
地鎮祭と着工式を終えました。早速、翌日から工事開始です。
- 2. 2017年05月10日
-
地盤改良工事
工事は地盤改良工事から始まります。表層改良工事を行います。
- 3. 2017年05月11日
-
地盤改良工事
表層改良工事が完了しました。
- 4. 2017年05月12日
-
基礎工事
丁張かけをしています。地盤改良工事に続き、基礎工事が始まりました。
- 5. 2017年05月16日
-
基礎工事
型枠組を進めています。
- 6. 2017年05月19日
-
検査
基礎配筋の社内検査・第三者検査を行いました。精度よく仕上がっています。
- 7. 2017年06月05日
-
基礎工事
基礎の型枠が解体され、玄関等の施工も終わり天端モルタル用の墨だしを行いました。
- 8. 2017年06月06日
-
基礎工事
基礎天端のモルタル施工を行いました。
- 9. 2017年06月09日
-
社内検査
基礎完了の社内検査を行いました。来週から木工事が始まります。
- 10. 2017年06月15日
-
木工事
土台敷きが始まりました。天気も良く作業は順調に進みます。
- 11. 2017年06月19日
-
建て方

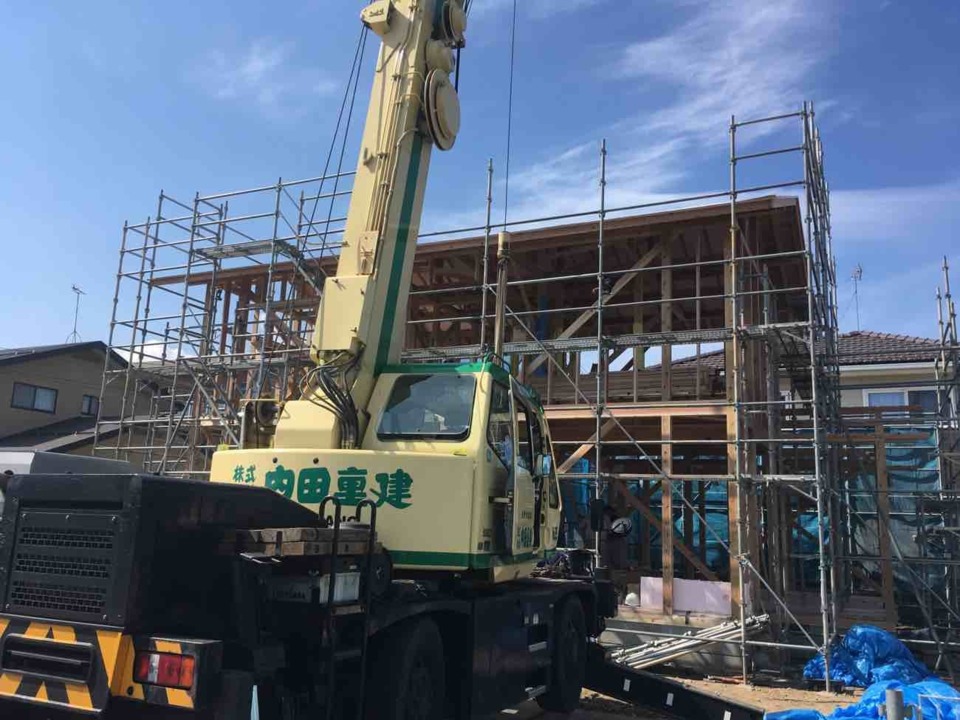

足場が組まれ、建て方スタートです。
- 12. 2017年06月19日
-
建て方
選んでいただいた太鼓梁が組まれました。
- 13. 2017年06月19日
-
建て方
あっという間に骨組みが組みあがりました。
- 14. 2017年06月19日
-
建て方
屋根の断熱材が施工され、エアパス工事が完了しました。
- 15. 2017年06月19日
-
建て方
1,2階ともに壁の間柱入れが終わり、2階の合板張りまで完了して1日目の作業終了です。
- 16. 2017年06月20日
-
建て方
壁の合板張りが終わり、建て方用の足場が解体され、下屋の施工をしています。2日間で建て方完了です。
- 17. 2017年06月26日
-
木工事
建て方が終わり、サッシの取り付けと壁断熱材施工が完了です。
- 18. 2017年06月26日
-
木工事
軒天下地から軒天施工と作業を進めています。
- 19. 2017年07月01日
-
電気・設備工事
建物内部の電気配線、設備配管が始まっています。
- 20. 2017年07月01日
-
木工事
外壁面の通気胴縁施工が完了しています。
- 21. 2017年07月04日
-
雑工事
ユニットバスの施工が完了しました。
- 22. 2017年07月04日
-
木工事
2階から、天井下地組が進んでいます。
- 23. 2017年07月07日
-
木工事
エアパス検査と手直しが終わり、透湿防水シートが張られました。
- 24. 2017年07月07日
-
木工事
1・2階ともに天井ボードの施工が始まったところで、コンセントスイッチの位置確認の立ち合いをしていただきました。
- 25. 2017年07月21日
-
木工事
和室の天井施工が終わりました。板張り仕上げになっています。
- 26. 2017年07月21日
-
木工事
階段の設置が完了しています。
- 27. 2017年07月29日
-
外壁工事
サイディング張りが始まっています。
- 28. 2017年07月29日
-
木工事
1、2階共に壁の石膏ボード張りが進んでいます。
- 29. 2017年08月09日
-
木工事
大工さんの工事が完了しました。玄関収納です。
- 30. 2017年08月09日
-
木工事
リビングダイニングです。
- 31. 2017年08月09日
-
木工事
リビング上の吹き抜けです。
- 32. 2017年08月09日
-
木工事
2階の寝室です。
- 33. 2017年08月25日
-
仕上げ工事
左官さんの仕上げ工事が、ほぼ完了です。洗面のタイル貼りもできています。
- 34. 2017年08月25日
-
仕上げ工事
ケンコートもきれいに仕上がっています。
- 35. 2017年09月01日
-
仕上げ工事
器具付けをしています。
- 36. 2017年09月12日
-
竣工
竣工の社内検査です。少し工事が残っていますが、週末までには何とか終える予定です。キッチン前の家具のカウンターです。
- 37. 2017年09月12日
-
竣工
和室の仕上がりです。
- 38. 2017年09月26日
-
引渡し
引渡しをむかえることが出来ました。大工さんからサプライズの花台!しかも花まで!お客様だけでなく、スタッフも感動です!これからますます素敵な家になる事を楽しみにしています。
