下諏訪町 H様邸

エリア別|南信

建築中レポート

1. 2012年04月14日
地鎮祭

地鎮祭

今日は地鎮祭です。
造成工事が終わり、いよいよ基礎工事から始まります。
これからよろしくお願いいたします。

2. 2012年04月22日
造成前

造成前

造成前の状況です。

3. 2012年04月22日
造成後

造成後

造成後です。
変わりましたね!
これから基礎着工を待ちます。

4. 2012年04月26日
基礎着工

基礎着工

いよいよ基礎工事着工です。
お待たせしました。

5. 2012年05月01日
土間下地づくり

土間下地づくり

土間部分に砕石を入れ、転圧した状況です。

6. 2012年05月08日
鉄筋工事

鉄筋工事

鉄筋屋さんに鉄筋を組んでもらいました。

7. 2012年05月09日
土間打設

土間打設

ご覧の通り土間部一面にコンクリートを流し込みました。

8. 2012年05月12日
立ち上り基礎

立ち上り基礎

先日流し込んだ土間コンクリートの上に立ち上り基礎部分の型枠を建てました。
今度はこの立ち上り部にコンクリートを流し込みます。

9. 2012年05月17日
基礎養生中

基礎養生中

立ち上り部にコンクリートを流し込み、現在強度が出るまで養生しております。
明日この型枠を全て解体します。

10. 2012年05月23日
基礎工事・設備工事

基礎工事・設備工事

型枠が解体され基礎の表面が現れました。
又、設備屋さんが並行して外部の設備配管を行っています。

11. 2012年05月24日
整地

整地

基礎工事がほぼ完了しました。
整地が終わり、明日基礎の天端を均します。
そして基礎完了になります。

12. 2012年05月28日
基礎完了検査

基礎完了検査

本日社内で基礎完了検査を行いました。
先週末に左官屋さんにより基礎の一番上の部分を平らに均す作業を行い、基礎完了になりました。
写真の基礎上部の少し濃くなっている部分が平らに均した箇所です。
検査結果バッチリでした。

13. 2012年05月30日
土台敷き

土台敷き

いよいよ今日から大工さんが現場に乗り込みです。
まずは基礎の上に土台を敷いていきます。

14. 2012年06月02日
足場工事

足場工事

土台敷きから1F床下地工事まで完了して、今日は建物周りに先行して足場を組んでいきます。
来週から建て方が始まります。

15. 2012年06月04日
建て方当日

建て方当日

足場が組まれ、今日からいよいよ建て方開始です。

16. 2012年06月04日
建て方1日目

建て方1日目

まずは柱から建てていきます。

17. 2012年06月04日
建て方1日目

建て方1日目

梁が組まれました。

18. 2012年06月05日
建て方2日目

建て方2日目

昨日は屋根の骨組みまで進みました。
今日は屋根工事が主です。

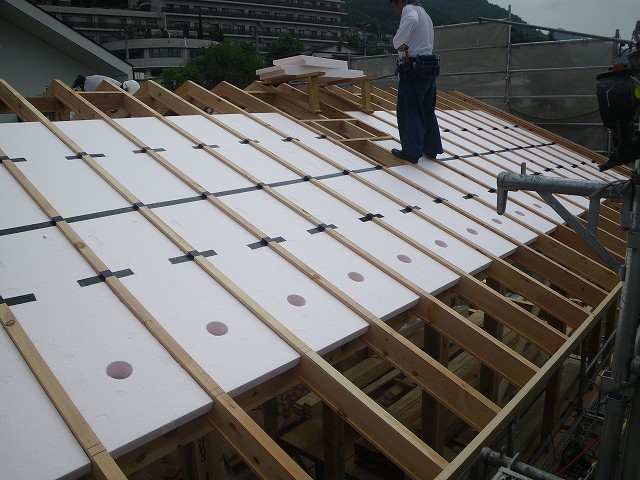

まずは断熱材を入れていきます。

19. 2012年06月05日
建て方2日目

建て方2日目

野地板を張り、屋根がまとまりました。

20. 2012年06月05日
全景

全景

建て方2日目。全景をチラ見せです。

21. 2012年06月08日
内部の様子

内部の様子

建て方が無事まとまりました。
壁の構造用合板が張られました。

22. 2012年06月08日
サッシ取付

サッシ取付

サッシが取り付きました。
サロン部分の“ご主人用”のフルオープンサッシです。

23. 2012年06月11日
壁断熱工事

壁断熱工事

壁部分に断熱材が入れこまれていきます。

24. 2012年06月14日
断熱工事完了

断熱工事完了

壁の断熱材が全て入り断熱工事完了です。

25. 2012年06月18日
軒裏天井

軒裏天井

1Fの屋根の軒裏に杉板が張られました。

26. 2012年06月19日
浴室工事

浴室工事

浴室が設置されました。
この周りに壁が出来ていきます。

27. 2012年06月22日
エアパス工事

エアパス工事

電気屋さんにエアパス換気口の配管・配線をしてもらいました。

28. 2012年06月26日
サイディング下地工事

サイディング下地工事

大工さんがサイディング下地になる木材を壁に留めつけました。

29. 2012年06月28日
天井張り

天井張り

天井が張られてきました。
大分お部屋の雰囲気がわかってきましたね。

30. 2012年06月30日
透湿防水シート張り

透湿防水シート張り

外壁工事の前段階です。
透湿防水シートを張りました。

31. 2012年07月06日
サイディング張り

サイディング張り

外壁工事が始まりました。
サイディングが張られていきます。

32. 2012年07月08日
上棟式

上棟式

今日はめでたく上棟式です。
写真はH様の槌打ちの儀です。
おめでとうございます!

33. 2012年07月10日
外部シーリング工事

外部シーリング工事

サッシ周り等に、シーリング材をうっていきます。
この後、外壁の仕上げ工事に移っていきます。

34. 2012年07月17日
階段設置!

階段設置!

階段が取り付きました。

35. 2012年07月18日
玄関ホールの様子

玄関ホールの様子

玄関ホールです。
この上に壁ボードが張られていきます。

36. 2012年07月21日
2Fの様子

2Fの様子

2F吹き抜け部分です。
大分太鼓梁が映えてきましたね!

37. 2012年07月21日
2Fの様子

2Fの様子

共有スペースです。
壁が張られました。

38. 2012年07月25日
外壁工事

外壁工事

外壁が仕上がりました。
足場解体を待ちます。

39. 2012年07月27日
和室

和室

内部では和室の天井が張られました。

40. 2012年07月31日
キャットウォーク

キャットウォーク

キャットウォークが取り付きました。
通常より高い位置です。

41. 2012年08月04日
木工事完了

木工事完了

遂に木工事完了です。
これから仕上げ工事に入っていきます。

42. 2012年08月17日
仕上げ工事開始

仕上げ工事開始

お盆も明け、作業再開です。
まずは吹き抜け部に足場を組みます。

43. 2012年08月18日
天井塗り

天井塗り

まずは天井から塗っていきます。

44. 2012年08月22日
塗り壁完了

塗り壁完了

壁も塗られて全てのお部屋の塗りが完了しました。

45. 2012年09月01日
外観

外観

外部の様子です。
整地されきれいになりました。
もう少しで完成です。

46. 2012年09月03日
完成

完成

床塗装が終わり、建具・ストーブが設置され完成です。

47. 2012年09月08日
お引渡し

お引渡し

今日は天気も良く、お引渡し日よりです。
おめでとうございます。
とても気に入って頂き感動です。

これからもよろしくお願い致します。
