~薪ストーブと土間サロンのある暮らし~
松本市 S様邸
すべて|一覧
物件データ
延床面積 | 110㎡(33坪) |
---|
建築中レポート
- 1. 2012年09月01日
-
着工式
ますみケ丘で着工式。
たくさんの業者さんと顔合わせを行いました。
- 2. 2012年09月09日
-
地鎮祭
地鎮祭の様子です。
工事の無事をお祈りしました。
- 3. 2012年09月18日
-
地盤改良
地盤改良を行いました。
専用の重機で、地中にセメントの杭をつくります。
- 4. 2012年09月20日
-
基礎着工
基礎工事が着工しました。
建物周りにぐるりと丁張を掛けています。
- 5. 2012年09月26日
-
基礎工事
基礎砕石を敷きました。
基礎型枠を立ち上げ、これから鉄筋を組んでいきます。
- 6. 2012年10月03日
-
配筋検査
配筋検査検査を行いました。
鉄筋の通りや位置を入念にチェックしています。
- 7. 2012年10月05日
-
コンクリート打設
基礎コンクリートを打設しました。
ポンプ車の長いホースを伝って、
コンクリートが流れ出ます。
- 8. 2012年10月08日
-
型枠設置
型枠を設置しました。
鉄のパネルを通りよく並べていきます。
- 9. 2012年10月12日
-
コンクリート打設
立ち上がり部分のコンクリートを打設しました。
しばらく養生期間に入ります。
- 10. 2012年10月22日
-
型枠を外しました
基礎型枠が外されて、養生されていた基礎が見えてきました。
きれいな基礎に仕上がっていました。
- 11. 2012年10月30日
-
基礎工事
左官屋さんがモルタルを塗り基礎を平らに仕上げています。
これで、土台を乗せる準備ができました。
- 12. 2012年10月30日
-
基礎工事2
きれいに仕上がりました。
- 13. 2012年11月02日
-
基礎完了
基礎完了検査を行いました。
再来週からいよいよ建方工事が始まります。
- 14. 2012年11月16日
-
土台敷き
15日から土台敷きがスタートしました。
天気にも恵まれ、2日間で合板まで張ることができました。
写真は大工さんが墨出しをしている様子です。
墨に沿って根太を並べていきます。
- 15. 2012年11月16日
-
土台しき2

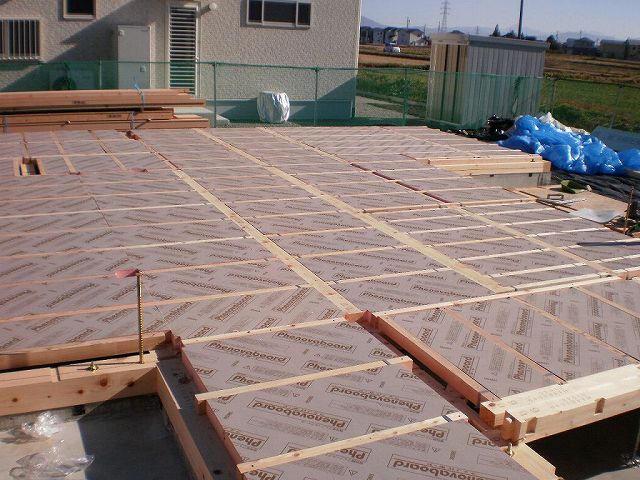

床断熱を入れました
- 16. 2012年11月16日
-
根太敷き完了
土台、大引き、根太が敷き終わりました。
これから断熱材を入れていきます。
- 17. 2012年11月20日
-
建方1
建方が始まりました。
- 18. 2012年11月20日
-
建方2
2階の梁を組みました。
- 19. 2012年11月20日
-
建方3
天気も良く、建方は順調に進みました。
2階の母屋から垂木まで掛けることができました。
- 20. 2012年11月21日
-
屋根
屋根の断熱材を入れました。
棟部分にウレタンをふき、隙間を無くします。
- 21. 2012年11月21日
-
屋根2
断熱が終わり、野地板を敷きました。
野地板の上に、防水シートを敷いています。
これで、雨が降っても安心です。
- 22. 2012年11月23日
-

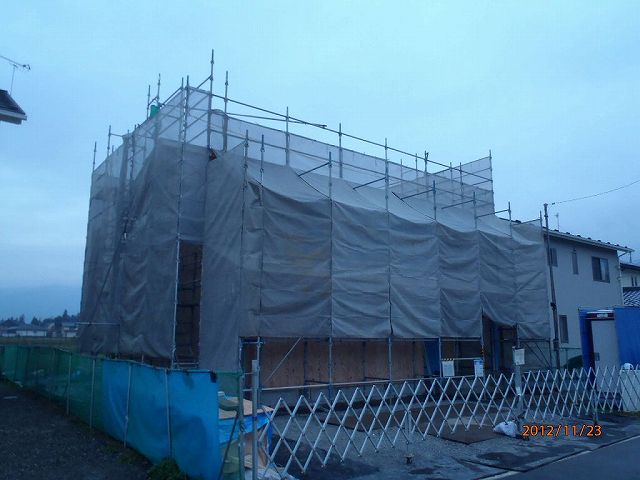

足場シート
足場シートがかかりました。
- 23. 2012年12月11日
-
外部工事
大工さんが、外回りの合板のビス止めを行っています。
青い印が付いた所をめがけてビスを打ち込みます。
- 24. 2012年12月12日
-
安心保険検査
瑕疵保険の検査がありました。
検査は無事完了いたしました。
- 25. 2012年12月12日
-
幕板加工
屋根の軒先端に取りつく板材(幕板)の加工を行っています。
幕板が施工されると、軒裏天井の工事になります。
- 26. 2012年12月12日
-

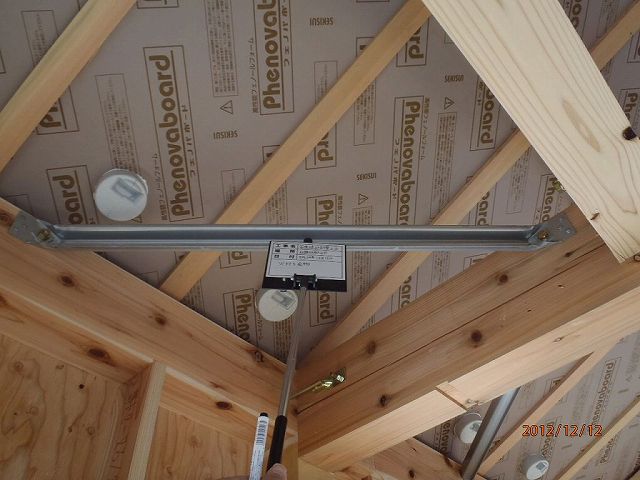

金物
社内の金物検査を行いました。
写真は火打ち金物の写真です。
火打ち金物は、小屋組みの梁に取付け、水平剛性を高めます。
- 27. 2012年12月17日
-
エアパス
エアパスの換気口を取り付けています。
- 28. 2012年12月17日
-
設備配管
設備屋さんが、内部の配管を行っています。
2階の排水管を取り付けている所です。
- 29. 2012年12月18日
-
建方検査
お施主様の建方検査を行いました。
金物、柱、梁などを見ていただきました。
2階の太鼓梁に存在感があります。
- 30. 2012年12月18日
-
軒裏天井
玄関の軒天を施工しました。
大工さんが木目を見ながらはっています。
- 31. 2012年12月21日
-
エアパス検査
壁エアパスの検査を行いました。
- 32. 2012年12月21日
-
防湿シート
エアパス検査後、防湿シートを貼りました。
防湿シートには、『工房信州の家』とロゴが入っています。
- 33. 2012年12月27日
-
天井
大工さんが、天井の下地を造っています。
- 34. 2012年12月27日
-
外壁
外壁工事がスタートしました。
- 35. 2012年12月27日
-
コンセント確認
お施主様にコンセント・照明の位置確認をしていただきました。
コーディネーターと一つ一つ確認しました。
- 36. 2012年12月28日
-
雪がつもりました
年内最後の現場回りを行いました。
- 37. 2012年12月28日
-
塗装
木部の塗装を行いました。
寒い中ご苦労様です。
- 38. 2012年12月28日
-
大工工事
2階の天井ボードをはり終えました。
- 39. 2013年01月07日
-
玄関
玄関板張りが終わりました。
塗装もいい感じに仕上がっています。
- 40. 2013年01月11日
-
足場シート
足場のメッシュシートが外され
サイディングの様子がよくわかります。
これから仕上げ塗装の準備に入ります。
- 41. 2013年01月11日
-
防炎シート
メッシュシートが防炎シートになりました。
塗装が寒さで凍らないように、防炎シート内を、
ヒーターで温めます。
- 42. 2013年01月14日
-
雪
山のように、雪が積もりました。
松本は、30~40cm位積もり、履いていた長靴が、
スッポリ埋まる程でした。
- 43. 2013年01月16日
-
大工工事1
大工さんが木工事の仕上げに向けて、頑張っています。
- 44. 2013年01月16日
-
大工工事
頑張っています。
- 45. 2013年01月19日
-
外部足場解体
足場を解体し、外観が見えるようになりました。
- 46. 2013年01月19日
-
記念撮影
お子さんと一緒に記念撮影。
大工さん、足場屋さん、板金屋さん、電気屋さん
たくさんの業者さんの仕事ぶりを見ていただきました。
- 47. 2013年01月19日
-
現場見学
迫力のある現場に、びっくりしながら、現場見学していただきました。
見られている大工さんも気合が入ります。
- 48. 2013年01月23日
-
左官工事
左官の工事が始まりました。
珪藻土が木部につかないように入念に養生しています。
- 49. 2013年01月27日
-
左官体験
左官体験を行いました。
職人さんの手本を見た後に、夢中でコテを動かしました。
- 50. 2013年01月27日
-
手形
家族みんなで手形をつけました。
お家で考えてきた、イメージ通りの形になったでしょうか?
固まるのが楽しみです。
- 51. 2013年01月27日
-
手形
S様オリジナルの壁ができました。
- 52. 2013年02月04日
-
トイレ
トイレが設置されました。
- 53. 2013年02月04日
-
照明
照明も設置されました。
- 54. 2013年02月04日
-
電気・設備
電気屋さんと設備屋さんの仕事がほぼ完了いたしました。
スイッチを取り付けています。
- 55. 2013年02月05日
-
ストーブ
ストーブの施工が始まりました。
先ずは炉台からです。
この上に十和田石を施工していきます。
- 56. 2013年02月05日
-
吹抜け
吹抜けの足場がとりました。
- 57. 2013年02月18日
-
竣工検査
社内の竣工検査を行いました。
- 58. 2013年02月18日
-
竣工検査
昼間と夜では、雰囲気が変わります。
- 59. 2013年02月24日
-
ストーブの火入れ
お引渡しの前に、ストーブの火入れを行いました。
- 60. 2013年02月24日
-
お引渡し
本日はお引渡しでした。
工事キーから実際の鍵に差し替えを行いました。
- 61. 2013年02月24日
-
記念撮影
お引渡しの最後に、全員で記念撮影を行いました。
