長野市 N様邸

エリア別|北信

建築中レポート

1. 2016年05月24日
地縄張り

地縄張り

地鎮祭を前に、地縄張りを行いました。

2. 2016年05月26日
地鎮祭、着工式

地鎮祭、着工式

地鎮祭と着工式を行いました。天候にも恵まれ無事に終えることが出来ました。

3. 2016年06月02日
基礎工事

基礎工事

丁張り掛けが終わりました。いよいよ基礎工事が始まります。

4. 2016年06月06日
基礎工事

基礎工事

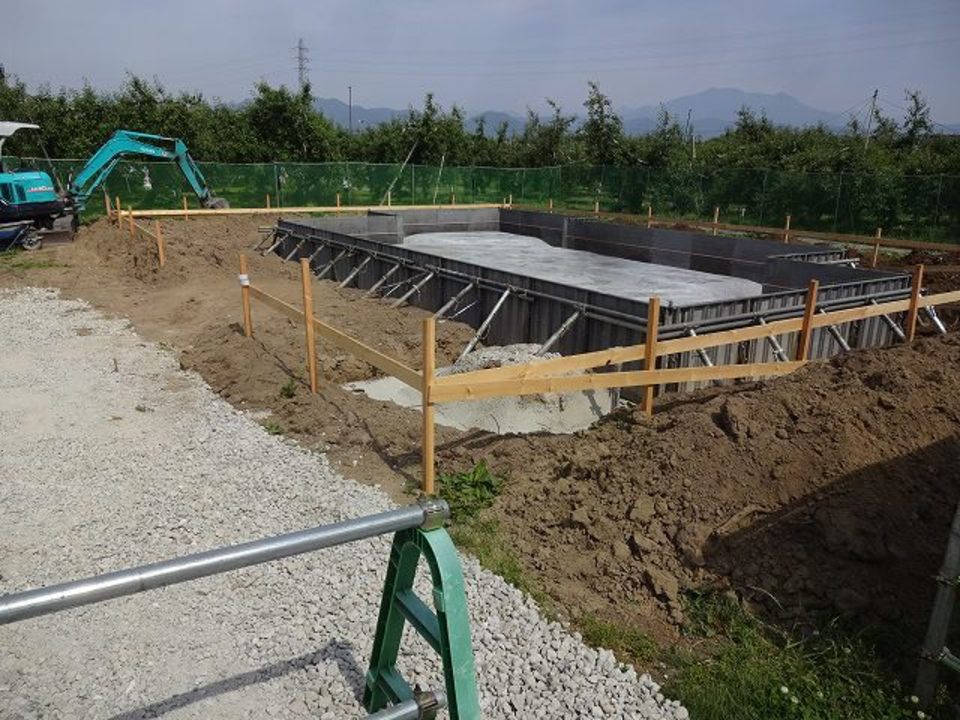

床掘から工事が進み、型枠が組まれました。

5. 2016年06月13日
社内検査

社内検査

基礎配筋の社内検査を行いました。問題なくきれいに組みあがった鉄筋の状態です。

6. 2016年06月17日
基礎工事

基礎工事

土間コンクリートの施工が終わり、型枠組みとアンカーボルトの設置が終わりました。これから立ち上がり部分のコンクリートを施工して養生期間となります。

7. 2016年07月04日
基礎工事

基礎工事

基礎の型枠が解体され、玄関ポーチ等の犬走りも出来上がりました。

8. 2016年07月07日
墨出し

墨出し

基礎が出来上がり、天端モルタル施工用の墨出しを行いました。

9. 2016年07月13日
社内検査

社内検査

基礎完了の社内検査を行いました。いよいよ来週から木工事が始まります。

10. 2016年07月18日
木工事

木工事

大工さんが現場に入り、土台敷きが始まりました。根太まで組まれています。

11. 2016年07月22日
建て方

建て方

足場が組まれ、クレーンが配置され、建て方スタートです。

12. 2016年07月22日
建て方

建て方

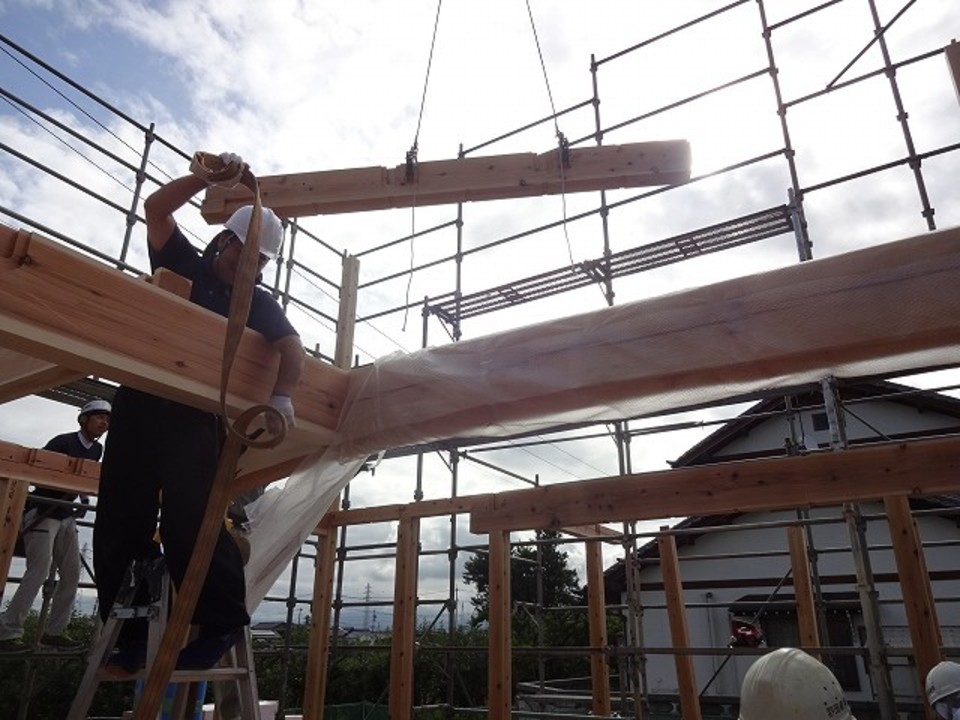

選木ツアーで選んでいただいた張りが組まれました。

13. 2016年07月22日
建て方

建て方

1階の構造が組まれ、2階の柱を立てています。

14. 2016年07月22日
建て方

建て方

早くも上棟を迎えました。

15. 2016年07月22日
建て方

建て方

屋根の断熱材施工が始まりました。

16. 2016年07月22日
建て方

建て方

2階の屋根の野地合板が張られました。

17. 2016年07月22日
建て方

建て方

屋根の施工と並行して、2階から外壁面の間柱入れが進んでいます。

18. 2016年07月22日
建て方

建て方

1、2階ともに壁の合板張りまで終えて1日目作業終了です。予定より早く作業が進みました。

19. 2016年07月23日
建て方

建て方

2日目は、建て方足場が解体され、1階の屋根施工から始まりました。2日で建て方完了です。

20. 2016年07月28日
木工事

木工事

サッシの取り付けと壁の断熱材施工が終わりました。

21. 2016年08月02日
木工事

木工事

外部の通期胴縁施工が始まっています。

22. 2016年08月09日
木工事

木工事

建物内部の造作工事に入っています。天井の施工が終わり、枠造作と床板張りに取り掛かるところです。

23. 2016年08月20日
木工事

木工事

エアパス検査が終わり、透湿防水シート張りが終わりました。

24. 2016年08月20日
木工事

木工事

階段が造作されました。

25. 2016年08月20日
木工事

木工事

2階は、壁の石膏ボード張りが進んでいます。

26. 2016年08月29日
木工事

木工事

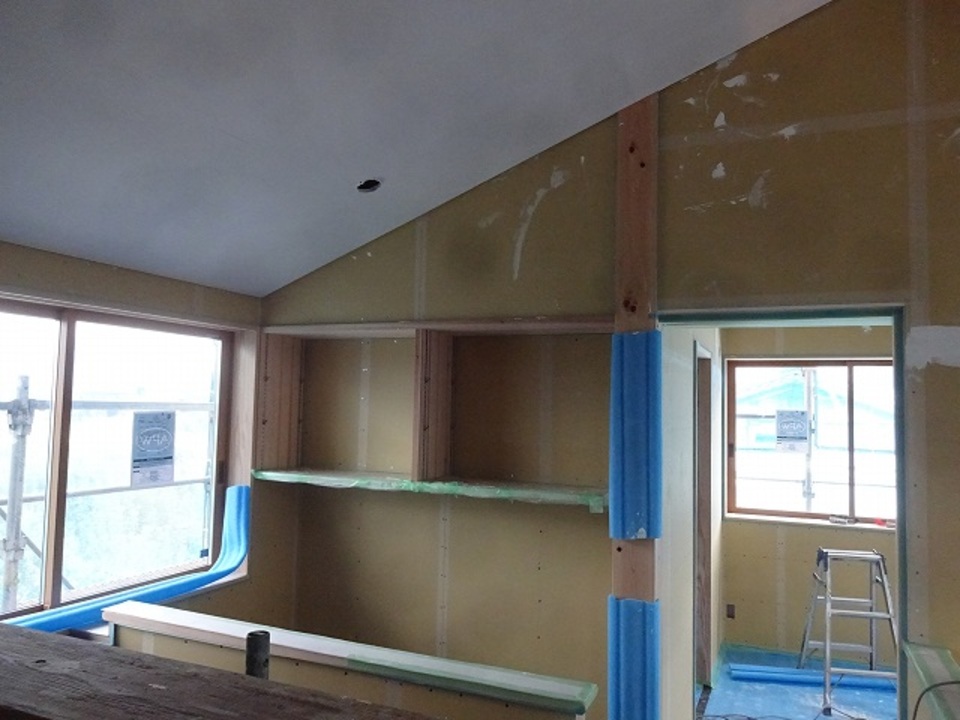

大工さんの工事がほぼ完了です。2階は本棚も施工されています。

27. 2016年09月06日
社内検査

社内検査

大工さんの工事が終わり、キッチンの施工をしている中ではありましたが、木工事完了の社内検査を行いました。

28. 2016年09月08日
木完

木完

木工事完了の立ち合い検査を行いました。キッチンの施工も完了しています。

29. 2016年09月08日
木完

木完

リビングとつながる畳コーナーです。

30. 2016年09月08日
木完

木完

リビング~ダイニング、キッチンです。

31. 2016年09月14日
仕上げ工事

仕上げ工事

左官さんの工事から仕上げ工事が始まりました。洗面台のタイル施工が終わっています。

32. 2016年09月14日
仕上げ工事

仕上げ工事

天井からケンコートの施工が進んでいます。

33. 2016年09月22日
仕上げ工事

仕上げ工事

左官工事が終わり、器具付けが始まっています。

34. 2016年10月04日
外観

外観

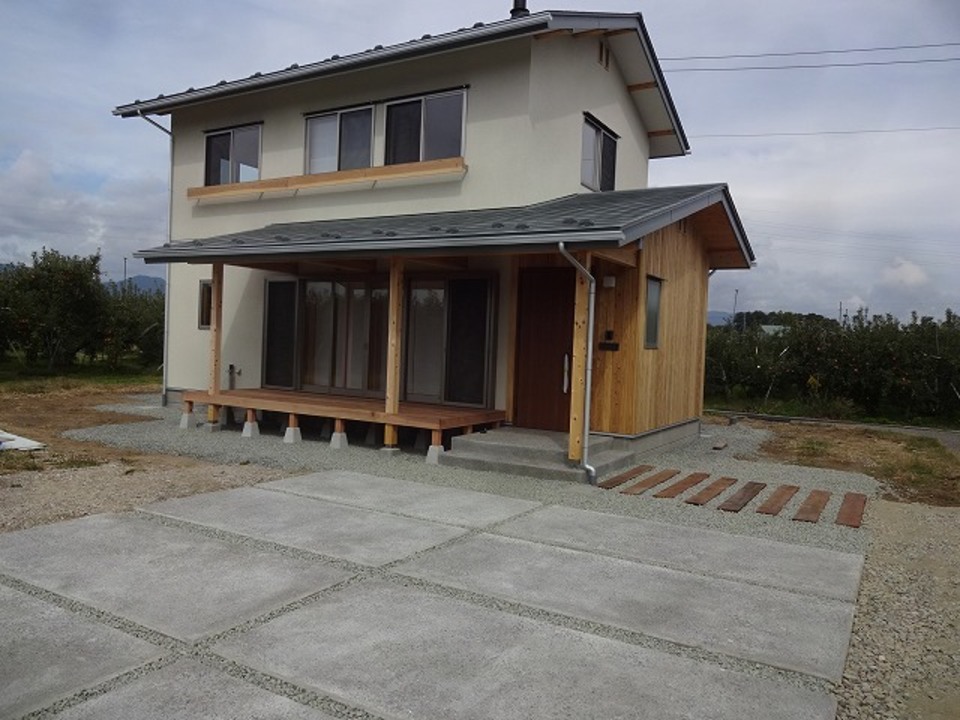

ようやく外壁工事が終わり、足場が解体されました。

35. 2016年10月05日
仕上げ工事

仕上げ工事

内部は、器具付けや家具付けも完了しています。

36. 2016年10月13日
仕上げ工事

仕上げ工事

家具や建具の取り付けが完了しました。

37. 2016年10月13日
仕上げ工事

仕上げ工事

キッチンの背面にも家具が設置されました。

38. 2016年10月13日
外構

外構

駐車場やアプローチも完成しました。

39. 2016年10月27日
引き渡し

引き渡し

天候に恵まれ、ポカポカ陽気の中、無事に引き渡しを迎えることが出来ました。自然豊かな環境に恵まれた場所で、快適にお住まいいただきたいと思います。
