千曲市 M様邸

すべて|一覧

建築中レポート

1. 2014年10月25日
山の木伐採

山の木伐採

M様の山の木伐採を行いました。ご家族で山に入り、1本目の木をご神木と見立て伐採式を行いました。

2. 2014年10月25日
山の木伐採

山の木伐採

山師さんに指導を受けて、チェーンソーを使って受け口を作っています。

3. 2014年10月25日
山の木伐採

山の木伐採

追い口にチェーンソーを入れて、いよいよ木が倒れるところです。

4. 2014年10月25日
山の木伐採

山の木伐採

切株を見て、子供たちが年輪を数えています。50年ほど成長した木のようです。みなさん、大満足の伐採式になりました。切った木は10か月の天然乾燥を経て家の骨組みとなります。

5. 2015年04月15日
地縄張り

地縄張り

週末の地鎮祭前に、建物配置の地縄張りを行いました。

6. 2015年04月18日
地鎮祭

地鎮祭

着工式を終え、本日、地鎮祭です。天気も良く、無事に式を執り行う事が出来ました。

7. 2015年05月16日
梁選び

梁選び

山から切り出した材料の中で、3本太鼓梁として加工しました。今日は、その中から実際に太鼓梁として使う梁を選んでもらいました。

8. 2015年06月08日
自営工事

自営工事

敷地への乗り入れ部の自営工事が完了しました。

9. 2015年06月22日
基礎工事

基礎工事

丁張りかけから基礎工事着工です。

10. 2015年06月23日
基礎工事

基礎工事

丁張りかけが終わり、表土を剥ぎ取り床掘を進めています。

11. 2015年06月30日
配筋検査

配筋検査

社内基礎配筋検査を行いました。施工パートナーも立会い、その場で手直しを行いながら検査を進めました。

12. 2015年07月04日
基礎工事

基礎工事

土間コンクリートを施工し、その上に基礎立ち上がり部分の型枠組みとアンカーボルトの設置が完了しました。アンカーボルトの位置や埋込長さを測定し確認します。コンクリートが施工される前の最終確認です。

13. 2015年07月11日
基礎工事

基礎工事

コンクリートの養生期間を終え、型枠の解体が完了しました。

14. 2015年11月17日
材料検査

材料検査

柱・梁材を並べ化粧材を選定しました。住宅1件を建てるのに、こんなに木材が必要なのかと改めて感じました。

15. 2015年11月19日
社内検査

社内検査

基礎完了の社内検査を行いました。

16. 2015年11月30日
木工事

木工事

大工さんが現場に入り、土台敷きが始まりました。いよいよ木工事スタートです。

17. 2015年12月04日
仮設工事

仮設工事

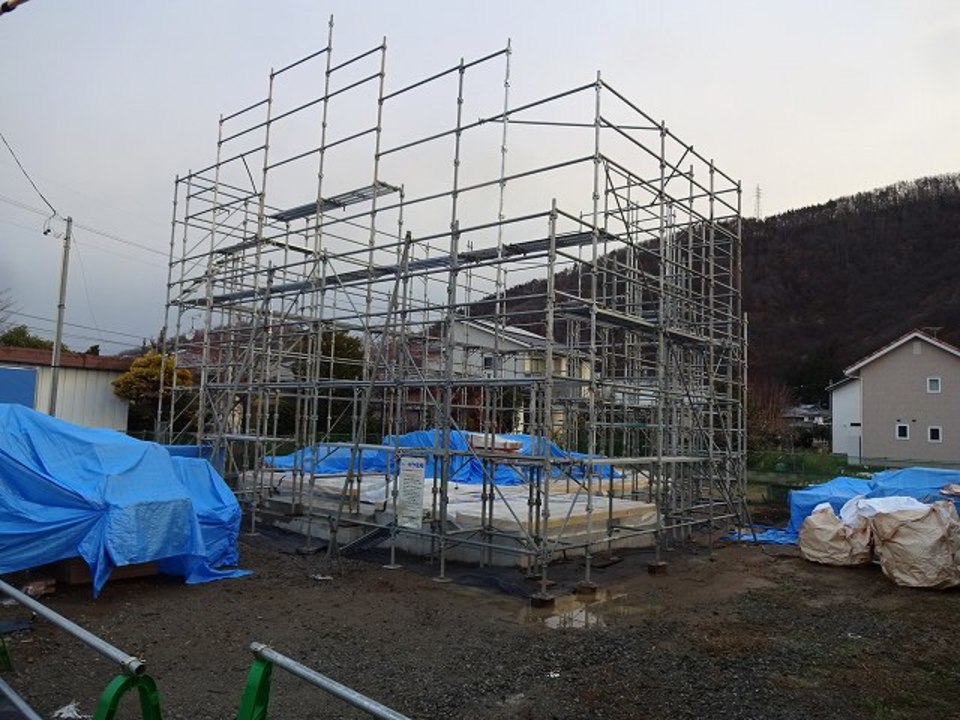

建方に先立ち、足場が組まれました。いよいよ建方です。

18. 2015年12月05日
建方

建方

建て方作業スタートです。柱を建て、梁を組んでいきます。

19. 2015年12月05日
建方

建方

梁を組み終えました。あっという間に1階が出来上がりました。

20. 2015年12月05日
建方

建方

2階の骨組みも、どんどん組みあがっていきます。

21. 2015年12月05日
建方

建方

お昼前に、上棟を迎えました。

22. 2015年12月05日
建方

建方

午後は、屋根のエアパス工事を進めます。

23. 2015年12月05日
建方

建方

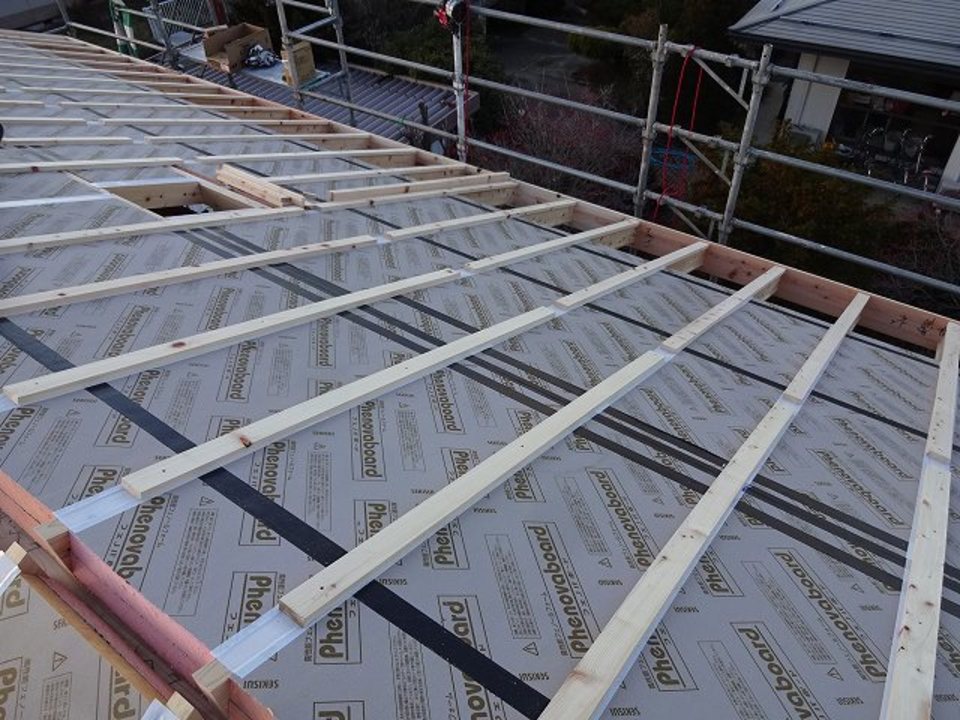

屋根の野地合板張りまで終えて、1日の作業終了です。

24. 2015年12月07日
建方

建方

建方2日目は間柱入れと、壁の構造用合板張りを進めて作業終了しています。

25. 2015年12月08日
建方

建方

下屋の屋根野地合板張りまで進めて、ひとまず建方完了です。

26. 2015年12月11日
屋根工事

屋根工事

屋根の下葺きと煙突工事が完了しました。

27. 2015年12月19日
木工事

木工事

サッシの取付がほぼ完了したところです。構造金物の取付も終わり、建方検査を行いました。

28. 2015年12月25日
屋根工事

屋根工事

屋根葺きと太陽光パネル工事が完了しました。

29. 2015年12月25日
木工事

木工事

軒天下地の施工を始めています。

30. 2016年01月06日
木工事

木工事

外部は、軒天の施工が終わり、外部胴縁の施工へ取り掛かるところです。内部では、天井の下地を組んでいます。

31. 2016年01月08日
雑工事

雑工事

ユニットバスの施工をしています。

32. 2016年01月13日
木工事

木工事

外壁面の通気胴縁施工が終わり、エアパス検査を行うところです。

33. 2016年01月13日
木工事

木工事

建物内部は天井下地組みが終わり、天井石膏ボード張りに取り掛かります。

34. 2016年01月16日
立会い検査

立会い検査

天井の石膏ボード張りが終わった状態で、コンセント位置確認検査を行いました。

35. 2016年01月27日
木工事

木工事

床板張りをしています。

36. 2016年01月27日
木工事

木工事

階段が設置されました。

37. 2016年02月09日
木工事

木工事

土間サロンの天井は山の木の赤松を張っています。

38. 2016年02月09日
木工事

木工事

壁の石膏ボード張りが進んでいます。

39. 2016年02月18日
木完

木完

大工さんの工事が終わり、木工事完了の検査を行いました。

40. 2016年02月18日
木完

木完

土間サロンです。

41. 2016年02月18日
木完

木完

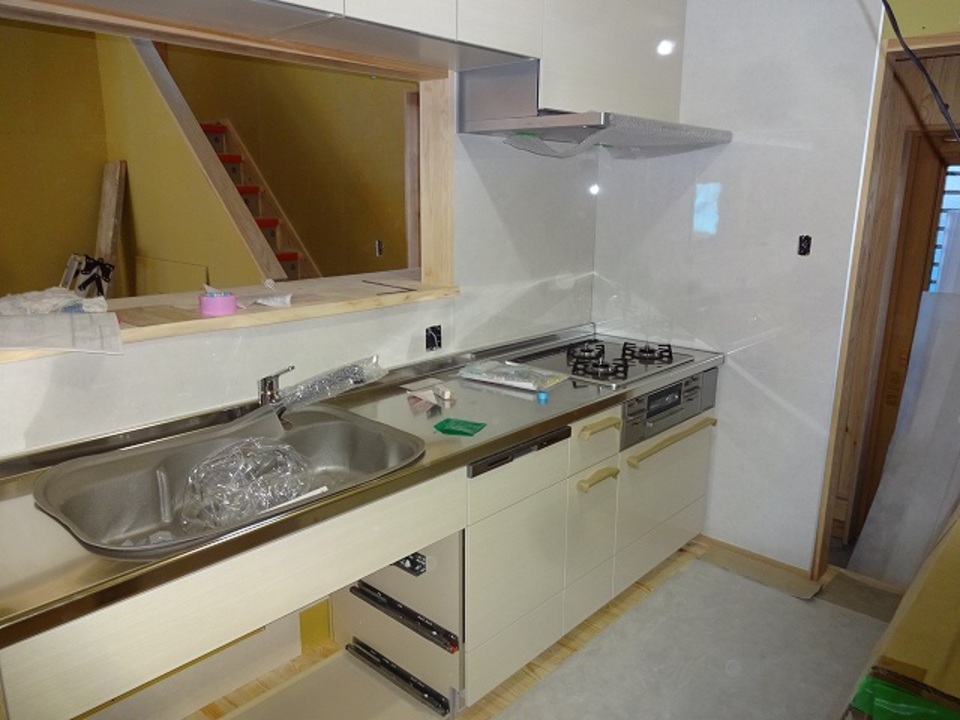

キッチンの施工をしています。

42. 2016年02月24日
外壁工事

外壁工事

外壁のサイディング張りが始まっています。

43. 2016年02月24日
仕上げ工事

仕上げ工事

左官の塗りに入る前の養生と下地処理です。

44. 2016年02月27日
仕上げ工事

仕上げ工事

左官の仕上げが進んでいます。きれいに塗られた天井と壁です。

45. 2016年02月27日
ひとてま

ひとてま

2階の手すり壁にタイルの飾りつけをしました。きれいに仕上がりました。

46. 2016年03月04日
仕上げ工事

仕上げ工事

左官工事が終わり、薪ストーブの設置が終わりました。

47. 2016年03月04日
仕上げ工事

仕上げ工事

照明器具や、衛生器具の取付もほぼ完了しています。

48. 2016年03月04日
外部

外部

外壁工事が終わり、足場が解体されています。

49. 2016年03月11日
竣工

竣工

竣工を迎え、社内検査を行いました。1階の和室です。

50. 2016年03月11日
竣工

竣工

2階の子供室です。

51. 2016年03月11日
竣工

竣工

2階の共有スペースです。カウンターには、山の木を剥ぎ合せた板を使用しています。

52. 2016年03月11日
竣工

竣工

寝室には、ご主人手作りのエアパス屋根換気口の引子が付きました。

53. 2016年03月11日
竣工

竣工

リビングからキッチンです。

54. 2016年03月12日
外構

外構

アプローチの施工を進めています。コンクリートの洗い出しと自然石のアプローチです。

55. 2016年03月19日
引渡し

引渡し

外構工事も終わり、引渡しを迎えました。長らくお待たせしましたが、いよいよ完成となりました。
