松本市 F様邸

すべて|一覧

松本市 F様邸

建築中レポート

1. 2013年11月16日
地鎮祭

地鎮祭

地鎮祭を行いました。
神主さんに安全を祈願していただき、
四方祓いを行っていただきました。

2. 2013年11月21日
着工式

着工式

着工式を行いました。
パートナーの皆さんから
挨拶をさせていただきました。

3. 2013年11月30日
着工

着工

工事が着工しました。
床掘を行い、型枠まで組みあがりました。

4. 2013年12月02日
配筋

配筋

基礎の配筋工事が始まりました。

5. 2013年12月06日
配筋検査

配筋検査

配筋検査を行いました。
沢山の鉄筋が規則的に配置されています。

6. 2013年12月26日
基礎

基礎

基礎の躯体が仕上がりました。

7. 2013年12月28日
天端盛り

天端盛り

天端を平らに仕上げました。

8. 2013年12月28日
天端盛り

天端盛り

左官屋さんがコテ仕上げていきます。

9. 2013年12月28日
養生

養生

モルタルが凍らないように養生を行いました。

10. 2014年01月07日
床下配管工事

床下配管工事

床下の給排水の工事を行いました。

11. 2014年01月14日
土台敷き

土台敷き

土台敷きを行いました。

12. 2014年01月14日
基礎断熱

基礎断熱

基礎の周りに断熱材を貼りました。

13. 2014年01月14日
土台敷き

土台敷き

1階根太を敷きました。

14. 2014年01月15日
床

1階床合板を施工しました。

15. 2014年01月18日
足場

足場

足場を組みました。

16. 2014年01月20日
建方1日目

建方1日目

建方工事が始まりました。

17. 2014年01月20日
建方1日目②

建方1日目②

1階柱を建てました。

18. 2014年01月20日
建方1日目③

建方1日目③

梁を組みました。

19. 2014年01月20日
建方1日目④

建方1日目④

2階床組・1階小屋組ができました。

20. 2014年01月20日
建方1日目⑤

建方1日目⑤

2階柱を建てました。

21. 2014年01月20日
建方1日目⑥

建方1日目⑥

2階梁を組みました。

22. 2014年01月20日
建方1日目⑦

建方1日目⑦

太鼓梁が架かりました。

23. 2014年01月20日
建方1日目⑧

建方1日目⑧

母屋が架かりました。
養生をして建方1日目を終えました。

24. 2014年01月24日
屋根

屋根

屋根断熱材の様子。

25. 2014年01月24日
サッシ

サッシ

サッシが納入されました。

26. 2014年01月24日
合板

合板

建物の周りに合板が張られました。

27. 2014年01月30日
造作工事

造作工事

建方工事が終わり、造作工事に移りました。

28. 2014年01月30日
断熱

断熱

壁の断熱材が施工されています。

29. 2014年01月30日
金物

金物

金物検査を行いました。

30. 2014年01月31日
軒天

軒天

軒裏天井を施工しています。

31. 2014年02月01日
検査

検査

建方工事が終わりましたので、検査を行っていただきました。

32. 2014年02月03日
断熱

断熱

壁断熱を施工しています。

33. 2014年02月05日
電気配線

電気配線

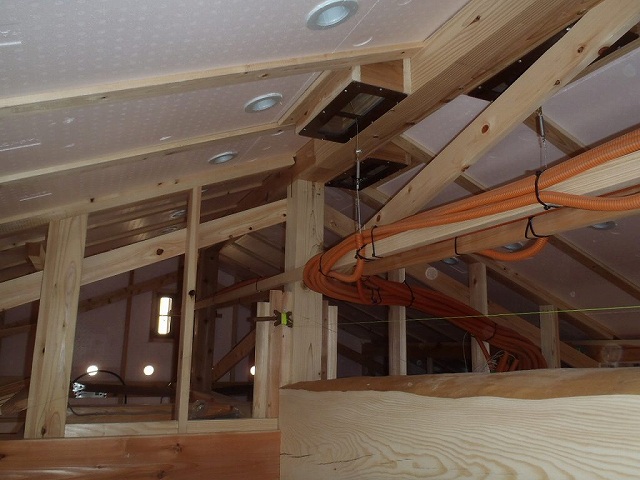

電気の配線を行いました。

34. 2014年02月17日
エアパス

エアパス

エアパスのワイヤーが施工されました。

35. 2014年02月19日
軒天

軒天

軒天の板張りを行いました。

36. 2014年02月20日
天井

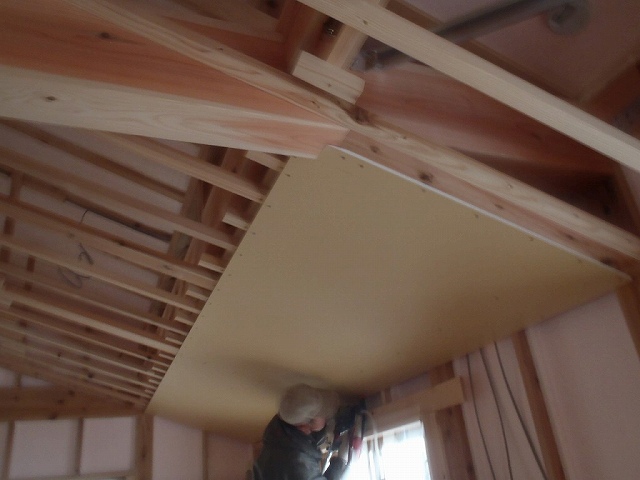

天井

内部の天井ボードを施工しています。

37. 2014年02月27日
床

床を敷きました。

38. 2014年02月28日
エアパス

エアパス

透湿防水シートを張りました。

39. 2014年03月04日
コンセント検査

コンセント検査

コンセント・照明・スイッチ等の位置確認をしていただきました。

40. 2014年03月04日
床

大工さんが床を張っています。

41. 2014年03月07日
外壁

外壁

外壁を施工しています。

42. 2014年03月10日
外壁

外壁

サイディングの施工がほぼ完了しました。

43. 2014年03月15日
内部工事

内部工事

キッチン回りの下地を施工しました。

44. 2014年03月18日
階段

階段

階段が架かりました。

45. 2014年03月18日
壁

壁のボードが張られました。

46. 2014年03月26日
検査

検査

お施主様に検査をしていただきました。

47. 2014年03月28日
足場

足場

足場が解体され、外観が見えるようになりました。

48. 2014年03月28日
左官工事

左官工事

左官工事が始まりました。

49. 2014年04月04日
左官体験

左官体験

左官体験をしていただきました。

50. 2014年04月04日
左官体験

左官体験

左官体験中の様子です。
一生懸命塗っていただきました。

51. 2014年04月04日
手形

手形

ご家族で手形も残していただきました。

52. 2014年04月07日
器具

器具

照明・洗面等の器具が納入されました。

53. 2014年04月09日
キッチン

キッチン

キッチンを設置しました。

54. 2014年04月10日
キッチン

キッチン

キッチンが施工されました。

55. 2014年04月10日
ストーブ

ストーブ

ストーブが設置されました。

56. 2014年04月10日
クリーニング

クリーニング

クリーニングを行いました。
養生が取られ、床が見えるようになりました。

57. 2014年04月11日
塗装

塗装

床の塗装を行いました。

58. 2014年04月11日
バルコニー

バルコニー

バルコニーに木枠が施工されました。
