松本市 O様邸
エリア別|中信
建築中レポート
- 1. 2014年03月14日
-
着工前
着工前の様子です。
来週からいよいよ着工です!
- 2. 2014年03月19日
-
地盤改良完了
地盤改良が完了しました。
柱状改良を行いました。
- 3. 2014年03月26日
-
基礎工事
基礎工事が始まりました。
地盤改良した上にべた基礎をつくっていきます。
まずは、床掘りです。
- 4. 2014年03月31日
-
土間下地
土間の下地がつくられ、外周部に型枠が組まれました。
この後、鉄筋工事に入ります。
- 5. 2014年04月08日
-
配筋検査

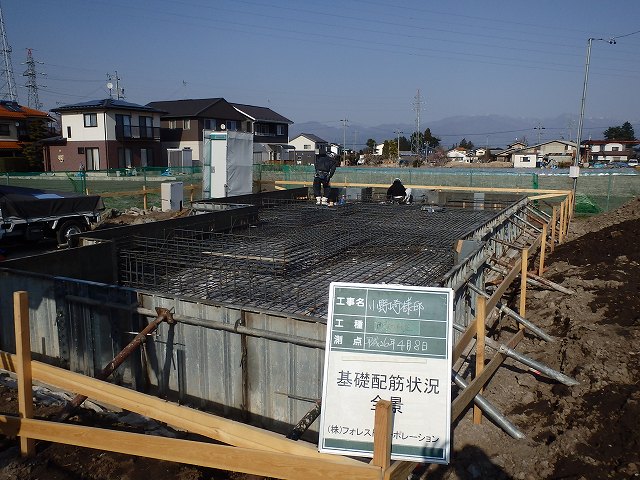

基礎に鉄筋が組まれ、配筋検査を行いました。
無事検査が終わり、この後一面にコンクリートが流し込まれます。
- 6. 2014年04月15日
-
立ち上がり型枠
先日土間部分にコンクリートを流し込みました。
平らに流し込んだコンクリートの上に、立ち上がり部分の型枠が建て込まれました。
またこの中にコンクリートが流し込まれます。
- 7. 2014年04月23日
-
玄関ポーチ土間
基礎の型枠が解体され、コンクリートが現れました!
今日は、玄関ポーチ部のコンクリート工事を行いました。
- 8. 2014年04月24日
-
整地完了
整地が終わり、基礎天端を平らにする作業に入ります。
- 9. 2014年04月28日
-
基礎完了検査
今日は基礎が仕上がり、基礎完了検査を行いました。
この後、いよいよ大工さん工事が始まります。
- 10. 2014年04月29日
-
材料搬入
大工さん乗り込みの前に、構造材を搬入しました。
- 11. 2014年05月01日
-
土台敷き
今日から大工さんが現場に乗り込みです。
木工事が始まります!
- 12. 2014年05月07日
-
建て方
今日からいよいよ建て方が始まります。
天気にも恵まれました。
- 13. 2014年05月07日
-
1階柱
1階の柱を建てていきます。
- 14. 2014年05月07日
-
2階床
2階床部分の梁が組まれました。
梁の上に床をつくっていきます。
- 15. 2014年05月07日
-
2階部分
2階の柱・梁が組まれ、屋根を支える母屋が組まれていきます。
徐々に形になってきました。
- 16. 2014年05月07日
-
建て方1日目終了
屋根の骨組みの垂木が掛けられ、1日目の作業終了です。
大屋根が良い感じです。
- 17. 2014年05月08日
-
屋根断熱材
屋根に断熱材が入りました。
エアパスの通気層をつくっていきます。
- 18. 2014年05月09日
-
建て方完了
壁に構造用合板が張られ、建て方が完了しました。
これから造作工事に入ります。
- 19. 2014年05月14日
-
サッシ取り付け
サッシが取り付けられました。
室内が明るくなります。
- 20. 2014年05月17日
-
軒天板張り
玄関前の軒裏天井に板が張られました。
- 21. 2014年05月19日
-
屋根本葺き
屋根にガルバリウム鋼板が葺かれました。
- 22. 2014年05月23日
-
内部の様子
壁に断熱材が入れ込まれました。
- 23. 2014年05月29日
-
外壁下地
外壁の下地となる木材が壁に留められていきます。
木材と木材の間を空気が流れる仕組みです。
- 24. 2014年06月02日
-
外壁張り前の様子
外壁周りにシートが張られ、今日は板金屋さんが、屋根の幕板・破風部分に板金を巻きました。

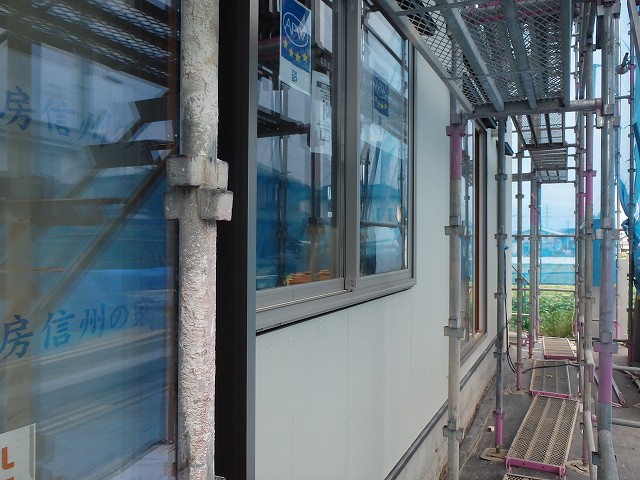

- 25. 2014年06月03日
-
天井下地
天井の骨組みが組まれてきました。
- 26. 2014年06月03日
-
サイディング張り
今日から外壁屋さんが現場に入り、サイディング張りを始めました。
外壁工事開始です。
- 27. 2014年06月06日
-
天井張り
天井が張られました。
また雰囲気が変わりましたね。
- 28. 2014年06月10日
-
床張り

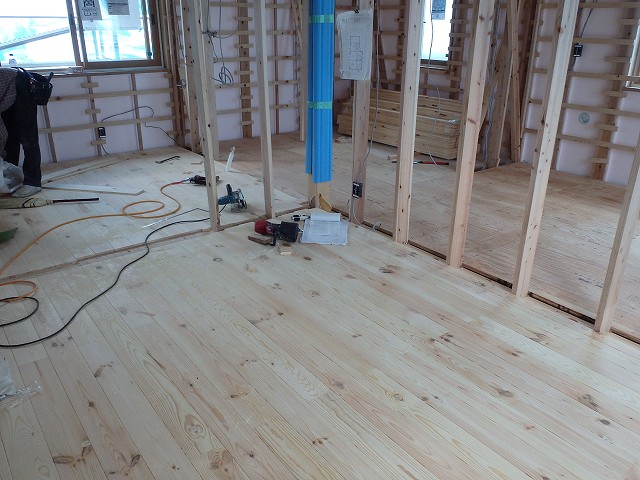

赤松の無垢板が張られてきました。
いい香りです。
- 29. 2014年06月11日
-
サイディング張り完了
サイディング張りが完了しました。
この後、外壁の仕上げ工事に入っていきます。
- 30. 2014年06月13日
-
キッチン下地
キッチンの前のカウンター部の下地が出来上がりました。
- 31. 2014年06月14日
-
1階床張り
1階の床板を張っています。
1枚1枚張っていきます。
- 32. 2014年06月21日
-
階段
階段が完成です。
これで2階へ上りやすくなりました。
- 33. 2014年06月21日
-
トイレ腰壁
トイレに桧の板が張られました。
- 34. 2014年06月23日
-
外壁仕上げ工事
外壁の仕上げ、吹付工事が始まりました。
まずは養生です。
- 35. 2014年06月25日
-
建具枠
吹き抜けに面する壁に、建具の枠が入りました。
もう少しで大工さん工事が完了になります。
- 36. 2014年06月25日
-
外壁吹付工事完了
吹付工事が完了しました。
足場が解体されるのが楽しみです。
- 37. 2014年06月27日
-
階段手摺り壁
階段の手すり壁の下地が組まれました。
もう少しで木工事完了です。
- 38. 2014年07月03日
-
木工事完了
大工さんの工事が完了になりました。
次はいよいよ仕上げ工事に入っていきます。
- 39. 2014年07月07日
-
キッチン設置
今日はキッチン設置です。
無事設置が完了しました。
- 40. 2014年07月08日
-
左官工事開始
今日から仕上げ工事が始まります。
まずは養生から。
- 41. 2014年07月10日
-
天井塗り
天井が塗られました。
雰囲気が一気に変わります。
- 42. 2014年07月15日
-
左官工事完了
左官工事が完了しました。
これから照明器具・衛星器具等が取り付きます。
- 43. 2014年07月19日
-
器具付け
照明器具が取り付きました。
雰囲気がまた変わりました。
- 44. 2014年07月23日
-
床塗装
床の塗装が終わり、これから建具等が納まります。
- 45. 2014年08月07日
-
お引渡し
本日はお引渡しです。
無事この日を迎えることが出来ました。
おめでとうございます。今後ともよろしくお願いします。
