千曲市 N様邸

すべて|一覧

建築中レポート

1. 2014年08月21日
解体後

解体後

あっという間に、倉庫として使われていた建物の解体が完了してしまいました。

2. 2014年09月03日
地縄張り

地縄張り

建物配置の地縄張りを行いました。

3. 2014年09月09日
安全祈願

安全祈願

工事に先立ち、土地のお浄めをして安全祈願を行いました。

4. 2014年09月11日
着工式

着工式

施工パートナーとの顔合わせです。

5. 2014年09月16日
着工

着工

仮設資材が設置され、丁張り掛けから工事着工です。

6. 2014年09月22日
基礎工事

基礎工事

型枠組まで終わり、基礎の配筋を組み始めるところです。

7. 2014年09月25日
社内検査

社内検査

基礎配筋の社内検査を行いました。

8. 2014年09月27日
基礎工事

基礎工事

土間コンクリートの施工が終わり、アンカーボルトの設置と型枠組をしています。

9. 2014年10月28日
基礎完了検査

基礎完了検査

基礎工事が終わり、基礎完了の社内検査を行いました。

10. 2014年11月06日
木工事

木工事

土台敷きが始まりました。

11. 2014年11月08日
仮設工事

仮設工事

大工さんの土台敷きが終わり、足場を組みました。

12. 2014年11月10日
建方

建方

建方スタートです。柱を立て、梁を組んでいきます。選木ツアーで選んだ太鼓梁が組まれています。

13. 2014年11月10日
建方

建方

あっという間に1階を組み上げ、2階の床合板張りから柱建て、2階の梁組みへと進みます。まだ作業開始から2時間半くらいしか経っていません。早い!

14. 2014年11月10日
建方

建方

お昼になりました。上棟し、垂木を並べ始めるところまで作業は進んでいます。

15. 2014年11月10日
建方

建方

屋根のエアパス工事です。断熱・気密の施工が完了しました。

16. 2014年11月10日
建方

建方

屋根の野地合板張りが終わり、ブルーシートで養生をして2階の屋根工事完了です。まだ作業できる時間があるので、外壁面の間柱入れを進めます。

17. 2014年11月10日
建方

建方

間柱入れをしている所です。1日目は間柱入れを完了して作業終了です。天気も良く、無事に上棟できました。

18. 2014年11月11日
建方

建方

2階から、壁の構造用合板張りを進めています。

19. 2014年11月11日
建方

建方

下屋の屋根施工を並行して進めています。これから、建方足場を解体して、下屋をまとめて建方完了です。

20. 2014年11月13日
木工事

木工事

建方が終わり、壁の断熱材施工を進めています。

21. 2014年11月13日
雑工事

雑工事

薪ストーブの煙突が設置されました。

22. 2014年11月13日
屋根工事

屋根工事

土間サロンには、天窓が付いています。屋根は下葺きが完了しています。

23. 2014年11月13日
木工事

木工事

壁の構造用合板張りが終わると、家全体の大きさがわかります。

24. 2014年11月18日
仮設工事

仮設工事

足場組が完了し、シートで覆われました。

25. 2014年11月18日
木工事

木工事

サッシの取り付けと、壁の断熱材施工が完了しました。

26. 2014年11月19日
木工事

木工事

軒天の施工が始まっています。

27. 2014年11月25日
雑工事

雑工事

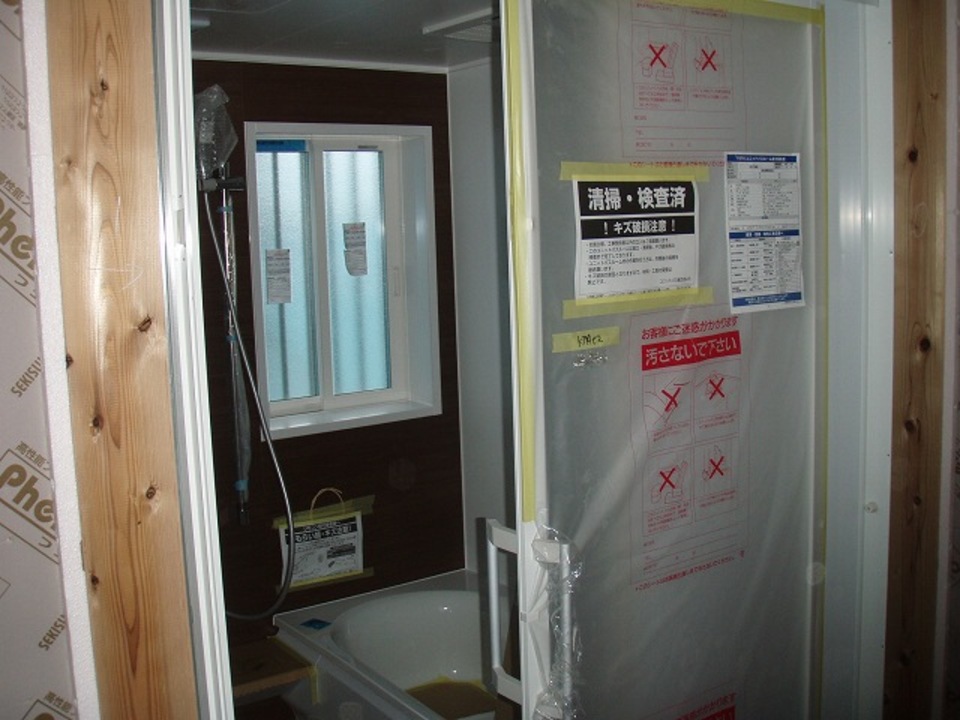

ユニットバスの設置が完了しています。

28. 2014年11月25日
木工事

木工事

軒天の施工が進んでいます。玄関~土間サロンの屋根は板張りです。

29. 2014年11月29日
木工事

木工事

2階から天井下地組みが始まっています。

30. 2014年11月29日
木工事

木工事

外部は通気胴縁施工が進んでいます。

31. 2014年12月02日
木工事

木工事

天井の石膏ボード張りが完了しました。

32. 2014年12月08日
木工事

木工事

床板張りが始まっています。

33. 2014年12月08日
木工事

木工事

外壁面は透湿防水シート張りが終わりました。

34. 2014年12月13日
木工事

木工事

壁の通気胴縁施工が進み、建具枠の造作も進んでいます。

35. 2014年12月16日
木工事

木工事

壁の石膏ボード張りが進んでいます。トイレは腰板に桧板を張っています。

36. 2014年12月24日
雑工事

雑工事

キッチンの組み立てをしています。

37. 2014年12月26日
木工事完了

木工事完了

木工事完了の社内検査を行いました。2階の共有スペースとトイレです。

38. 2014年12月26日
木工事完了

木工事完了

共有スペースのカウンターと本棚です。

39. 2014年12月26日
木工事完了

木工事完了

土間サロンです。

40. 2014年12月26日
木工事完了

木工事完了

火のサロンです。出窓ベンチと本棚があります。

41. 2014年12月26日
木工事完了

木工事完了

キッチンの設置も完了しています。

42. 2014年12月26日
木工事完了

木工事完了

火のサロンにある畳スペースから見上げた吹き抜けと階段です。

43. 2015年01月06日
外壁工事

外壁工事

外壁のサイディング張りが始まりました。

44. 2015年01月07日
左官工事

左官工事

左官の仕上げ工事が進んでいます。吹き抜け周りは足場をかけ、ケンコート塗りが終わるところです。

45. 2015年01月07日
左官工事

左官工事

1階の寝室は、京壁の仕上げです。左官さんが天井を仕上げています。

46. 2015年01月07日
家づくり記念

家づくり記念

土間サロンの壁に手形付けをしました。お子様の手形と日付を入れました。

47. 2015年01月11日
左官工事

左官工事

内部のケンコート塗が終わりました。吹き抜けの足場も解体され、器具付けを進めています。

48. 2015年01月11日
左官工事

左官工事

土間サロンの洗い出しを仕上げています。

49. 2015年01月15日
器具付け

器具付け

衛生器具や照明器具の取り付けをしています。

50. 2015年01月15日
仕上げ

仕上げ

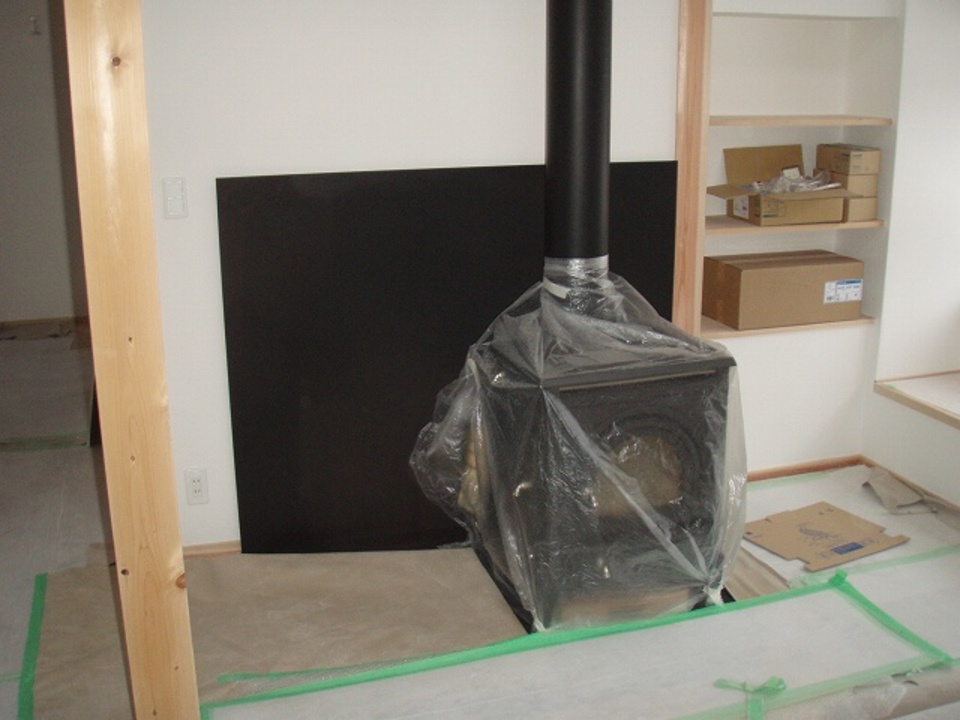

薪ストーブが設置されました。

51. 2015年01月15日
外観

外観

足場が解体されました。

52. 2015年01月23日
竣工

竣工

竣工の社内検査を行いました。2階の共有スペース部分です。

53. 2015年01月23日
竣工

竣工

2階の吹き抜け上部です。

54. 2015年01月23日
竣工

竣工

1階の火のサロンです。畳敷きとベンチ式の出窓があります。

55. 2015年01月23日
竣工

竣工

リビングからキッチンを見た様子です。

56. 2015年01月23日
竣工

竣工

火のサロンから吹き抜けを見上げたところです。

57. 2015年01月23日
竣工

竣工

土間サロンです。

58. 2015年01月23日
竣工

竣工

造作の洗面台です。

59. 2015年01月24日
火入れ

火入れ

お客様の竣工立ち合い検査に合わせて、薪ストーブの火入れを行いました。

60. 2015年02月18日
引渡し

引渡し

引渡しを迎えることができました。ご両親にも立会いいただきました。出窓のベンチがちょうどよい高さになっています。
