上田市 Y様邸(2012.3完工)
すべて|一覧
建築中レポート
- 1. 2011年09月27日
-

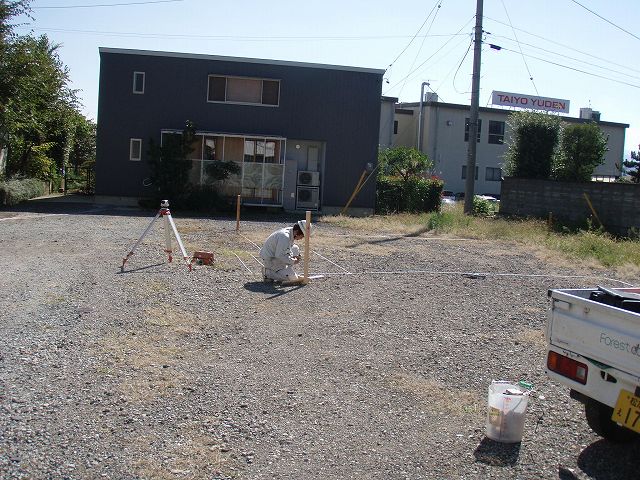

地縄張り
週末の地鎮祭に先立ち、建物の配置にロープを張りました。天気もよく作業はスムーズに進みました。
- 2. 2011年10月01日
-
地鎮祭
天候にも恵まれ、無事に地鎮祭を執り行うことができました。3月の竣工に向けて、無事故で引き渡しできるようパートナーと進めていきます。
- 3. 2011年10月15日
-
着工式
施工パートナーとの顔合わせです。休み明けからの着工に先立ち、自分も気持が入りました。無事故で引き渡し出来るよう現場を進めていきます。
- 4. 2011年10月17日
-
基礎工事
丁張り掛けから基礎工事スタートです。建物周りに杭を打ち、高さを合わせて木を渡していきます。
- 5. 2011年10月17日
-
基礎工事
丁張り掛けが終わり、外周部の床掘りが始まっています。
- 6. 2011年10月19日
-
基礎工事
床掘り、砕石敷きが終わり、型枠を組んでいます。給水の設備配管も完了しています。
- 7. 2011年10月24日
-
鎮物
地鎮祭で神主さんから渡された、鎮物を建物の中心に入れました。
- 8. 2011年10月24日
-
社内検査
基礎配筋の社内検査を行いました。施工パートナーとともに、是正個所は直しながら検査を実施しました。
- 9. 2011年10月29日
-
基礎工事
土間コンクリートの施工が終わり、立ち上がり部分の型枠組みを始めています。来週には、アンカーボルト設置・型枠組みも終わり、コンクリートの施工を行います。
- 10. 2011年11月01日
-
基礎工事
基礎の立ち上がり部分の型枠を組んでいます。アンカーボルトも適切に設置され、明日はコンクリートの施工をします。
- 11. 2011年11月03日
-
基礎工事
立ち上がりのコンクリート施工が終わり、養生期間に入っています。
- 12. 2011年11月09日
-
基礎工事
型枠が解体されました。基礎の全景です。これから、玄関ポーチ等の施工をしていきます。
- 13. 2011年11月09日
-
墨だし
天端モルタル施工用の墨だしをしました。基礎の精度がよかったので、左官さんもスムーズにモルタル塗りができると思います。
- 14. 2011年11月12日
-
設備工事
外部の給排水設備配管を工事しています。
- 15. 2011年11月16日
-
基礎工事
玄関ポーチ等のコンクリート施工が終わり、基礎は完成です。あとは、型枠をばらして、整地をするだけです。
- 16. 2011年11月16日
-
社内検査
基礎完了の社内検査を行いました。週末には、立会検査をしていただき、来週からは木工事に入ります。
- 17. 2011年11月19日
-
立会検査
基礎工事完了の立会検査をしていただきました。あいにくの雨になってしまいましたが、現場にお越しいただきありがとうございました。来週から、いよいよ木工事です。
- 18. 2011年11月24日
-
木工事
土台敷きが始まりました。基礎の断熱材も張られています。
- 19. 2011年11月26日
-
仮設工事

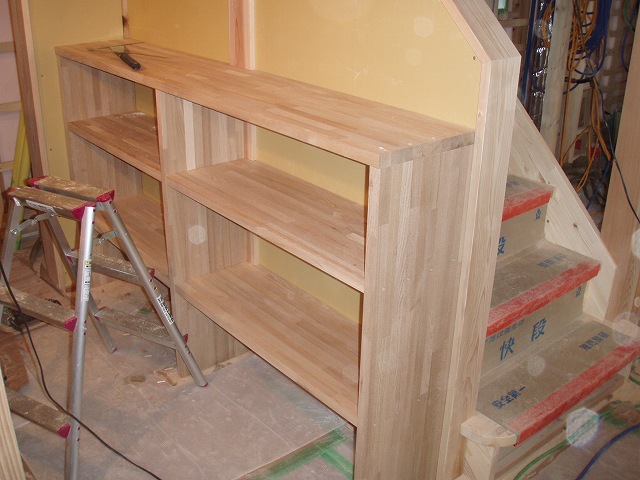

大工さんの土台敷きが終わり、木材も1階床上に置かれ、外部足場組みが始まりました。月曜日からは、クレーンを使っての建て方作業が始まります。
- 20. 2011年11月28日
-
仮設工事
建物を囲うようにぐるっと足場が組まれました。これから建て方スタートです。
- 21. 2011年11月28日
-
建て方①
1階の柱建てから、建て方が始まりました。柱を建て終わり、桁をつないでいきます。
- 22. 2011年11月28日
-
建て方②
1階の桁が組み終わりました。金物の取付や、屋直しをして次は、2階の床を組んでいきます。
- 23. 2011年11月28日
-
建て方③
2階の床合板を敷いていきます。午前中の作業は、ここまでです。
- 24. 2011年11月28日
-
建て方④
2階の柱を立てていきます。順調に建て方は進んでいきます。
- 25. 2011年11月28日
-
建て方⑤
2階の桁が組み終わるところです。
- 26. 2011年11月28日
-
建て方⑥
無事、上棟を迎えました。天気は曇りでしたが、風はなく、順調に棟上げまで進みました。
- 27. 2011年11月28日
-
建て方⑦
屋根の垂木施工が終わり、明日の朝から断熱材入れが施工できる状態まで進みました。日が暮れるのが早いので、1日目の作業はここまでです。
- 28. 2011年11月28日
-
建て方⑧
屋根の上に、朝から登れるようにブルーシートで養生をしました。明日も安全作業で工事を進めます。
- 29. 2011年11月29日
-
建て方⑨
屋根の断熱材入れから、2日目の作業スタートです。エアパス工事が終わり、野地合板を張る準備ができました。
- 30. 2011年11月29日
-
建て方⑩
屋根の合板が終わりました。午前中でここまで進みました。
- 31. 2011年11月29日
-
建て方⑪
外周の間柱入れにかかりました。この後、構造用合板を張って建て方がまとまります。
- 32. 2011年11月30日
-
木工事
構造用合板張りと、下屋の屋根合板張りまで終わりました。建て方がまとまりました。
- 33. 2011年11月30日
-
木工事
2階から、壁の断熱材入れをしています。
- 34. 2011年11月30日
-
木工事
構造金物の取付もほぼ完了です。
- 35. 2011年12月03日
-
屋根工事
屋根の下葺きが終わっています。
- 36. 2011年12月03日
-
木工事
壁の断熱材が施工されています。2階は押し縁まで施工されています。
- 37. 2011年12月08日
-
屋根工事
屋根が葺かれました。ストーブの煙突も設置されています。
- 38. 2011年12月08日
-
仮設工事
1階屋根上の足場も復旧され、足場を防炎シートで覆いました。寒い時期は、外壁工事の際に採暖が必要なためです。
- 39. 2011年12月10日
-
立会検査
建て方の立会検査をしていただきました。現場は、壁の断熱材施工・サッシの取付が終わったところです。月曜には、瑕疵保険の検査、ユニットバスの設置等待っています。
- 40. 2011年12月12日
-
雑工事
ユニットバスが設置されています。
- 41. 2011年12月12日
-
木工事
軒天の施工に取り掛かっています。下地が組まれている奥に、断熱材まわりにコーキングが施工されているのが見えます。
- 42. 2011年12月12日
-
木工事
軒天材が張られています。
- 43. 2011年12月19日
-
木工事
玄関の軒天に杉板が張られました。
- 44. 2011年12月19日
-
木工事
外壁面のエアパス工事が進んでいます。
- 45. 2011年12月19日
-
電気設備工事
内部配線も進み、コンセント・スイッチの位置にボックスがつけられています。
- 46. 2011年12月21日
-
木工事
壁のエアパス工事がほぼ完了しています。この後、エアパス検査を行い、年内は防湿透水シート張りまで終える予定です。
- 47. 2011年12月24日
-
木工事
2階から、天井造作が始まりました。その中で、コンセント位置確認検査もしていただきました。
- 48. 2011年12月24日
-
木工事
昨日、壁のエアパス検査を終え、手直しが完了したところです。
- 49. 2011年12月27日
-
木工事
外壁に、透湿防水シートが張られました。
- 50. 2012年01月10日
-
外壁工事
サイディング張りが進んでいます。
- 51. 2012年01月17日
-
外壁工事
サイディングの目地等のコーキング、ビス頭の処理等終わり、仕上げ前の養生をしています。いよいよ外壁が仕上がります。
- 52. 2012年01月21日
-
木工事
サッシの枠付けと、外部の通気胴縁施工が進んでいます。
- 53. 2012年01月21日
-
木工事
2階から、床板張りが始まりました。
- 54. 2012年01月21日
-
外壁工事
外壁の仕上げがほぼ完了です。
- 55. 2012年01月23日
-
木工事
床板張りが、ほぼ終わりました。
- 56. 2012年01月23日
-
木工事
薪ストーブの炉台部分の施工です。
- 57. 2012年01月26日
-
木工事
階段が付きました。踊り場は、スキップフロアーになっていて、養生されていて分かりづらいですが、スキップフロアーから上の階段はストリップ階段になっています。
- 58. 2012年01月26日
-
木工事
1・2階共、枠付けと外部胴縁施工が終わり、壁のボード張りの準備が整いました。
- 59. 2012年01月30日
-
仮設工事
外部足場が解体され、建物の外観が見えるようになりました。
- 60. 2012年01月30日
-
木工事
内部の造作も、収納棚が施工されたり、壁の石膏ボードが張られたりといった状況です。
- 61. 2012年01月30日
-
木工事
2階は、壁の石膏ボード張りが進んでいます。
- 62. 2012年01月30日
-
木工事
1階は、枠付け・胴縁施工が終わり、壁ボード張りに取り掛かったところです。
- 63. 2012年02月02日
-
雑工事
キッチンの施工をしています。背面収納が取り付けられ、流し台の施工にかかります。
- 64. 2012年02月02日
-
木工事
壁の石膏ボード張りがまとまってきています。
- 65. 2012年02月09日
-
社内検査
木工事完了の社内検査を行いました。週末には、立会検査をしていただき、仕上げ工事に取り掛かります。

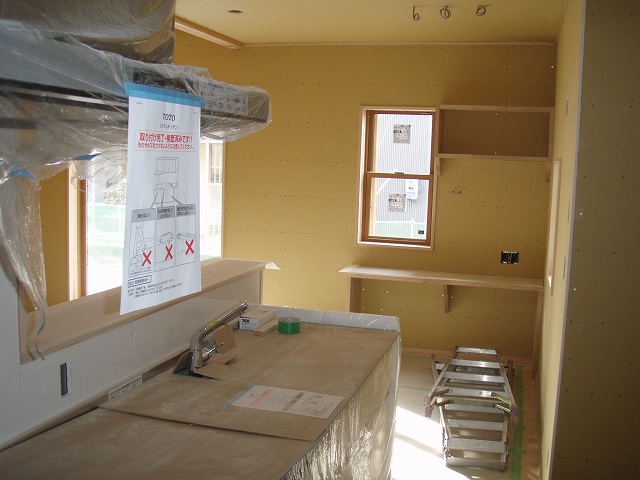

- 66. 2012年02月11日
-
立会検査
木工事完了の立会検査をしていただきました。来週から仕上げ工事に入ります。手形付も予定しており、出来上がりが楽しみですね。
- 67. 2012年02月15日
-
左官工事
仕上げに入りました。下処理が進んでいます。天井からケンコート仕上げに入っています。
- 68. 2012年02月15日
-
左官工事
吹き抜け周りは、壁の仕上げが進んでいます。
- 69. 2012年02月18日
-
家づくり記念
手形付をしました。お子様の手形と、日付です。
- 70. 2012年02月18日
-
家づくり記念
ご主人が、壁の左官に挑戦中です。タイル等を埋め込む予定でしたが、きれいに仕上がったので、そのまま何もつけずに仕上がりです。
- 71. 2012年02月18日
-
左官工事
玄関の洗い出しをしています。お子様も興味津々で、施工の様子を見ています。
- 72. 2012年02月22日
-
ガス工事
都市ガスの埋設配管工事をしています。
- 73. 2012年02月22日
-
外構工事
ウッドデッキが設置される場所です。コンクリートの束石を据え付け、この上にデッキを施工します。
- 74. 2012年02月22日
-
内装工事
和室の天井のクロスが貼られました。照明器具の取付もされています。
- 75. 2012年02月22日
-
雑工事
薪ストーブが設置されました。床板と炉台のタイルはフラットになっています。
- 76. 2012年02月22日
-
器具付
洗面化粧台、トイレといった衛生器具の取付が進んでいます。
- 77. 2012年02月22日
-
器具付
電気の器具付も進み、屋根換気口の引き子も取り付けられました。木製の引き子です。
- 78. 2012年02月27日
-
外部工事
バルコニーの設置が終わりました。
- 79. 2012年02月27日
-
外構工事
ウッドデッキも出来上がっています。建物周りの砕石敷きも終わっています。
- 80. 2012年02月27日
-
仕上げ工事
クリーニングが終わり、塗装工事に入っています。残す工事もあとわずかです。
- 81. 2012年03月02日
-
社内検査
竣工の社内検査を行いました。もうすぐ引き渡しです。
- 82. 2012年03月04日
-
立会検査
竣工の立会検査を行いました。来週には引き渡しになります。
- 83. 2012年03月08日
-
カーテン工事
カーテンが取り付けられました。子供室は、2人の女の子にぴったりのかわいらしいカーテンが付いています。
- 84. 2012年03月10日
-
引き渡し
無事に引き渡しを終えました。天候は雪。長野はほとんど降らなかったので、上田に来てびっくりです。引き渡し式の頃には、天気も回復しました。喜んでいただけてとてもうれしく思います。これから、長いおつきあいになりますが、よろしくお願いいたします。
- 85. 2012年03月10日
-
火入れ
引き渡しに続き、薪ストーブの火入れと取説をしました。着火は、ご主人にお願いをしました。気候が暖かくなってきたのか、スムーズに火が付き安心しました。
