南箕輪村 M様邸

エリア別|南信

建築中レポート

1. 2014年10月24日

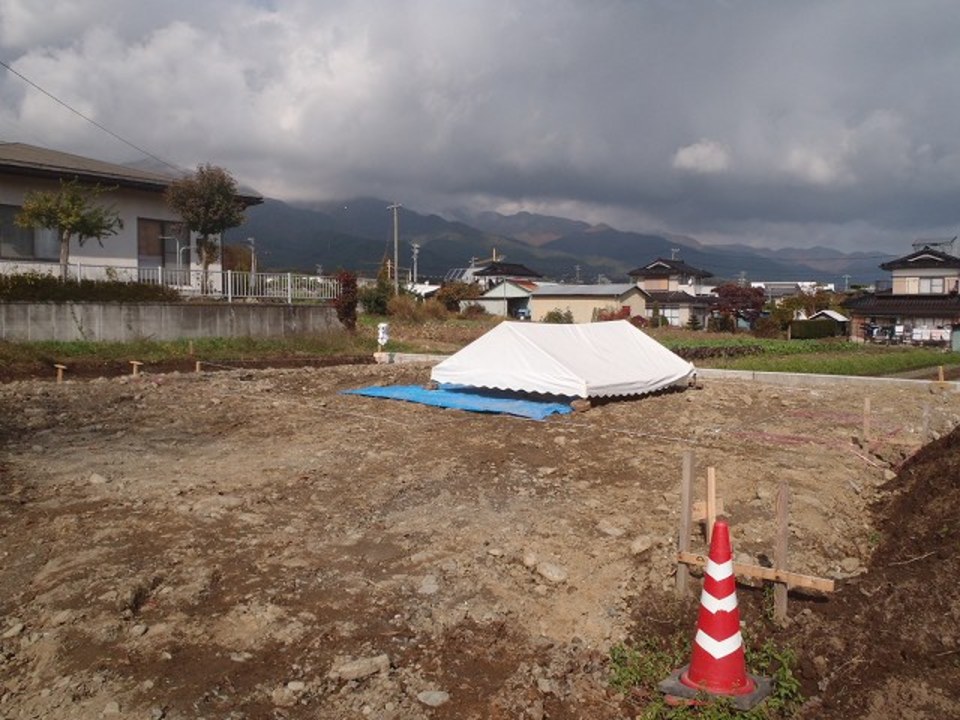

地縄張り

地縄張り

建物の位置の確認のための地縄を張りました。

2. 2014年10月27日
地鎮祭

地鎮祭

地鎮祭を無事執り行いました。

3. 2014年10月29日
着工式

着工式

着工式を行いました。小さなお施主様と固い握手を行い、いよいよ工事が始まります。

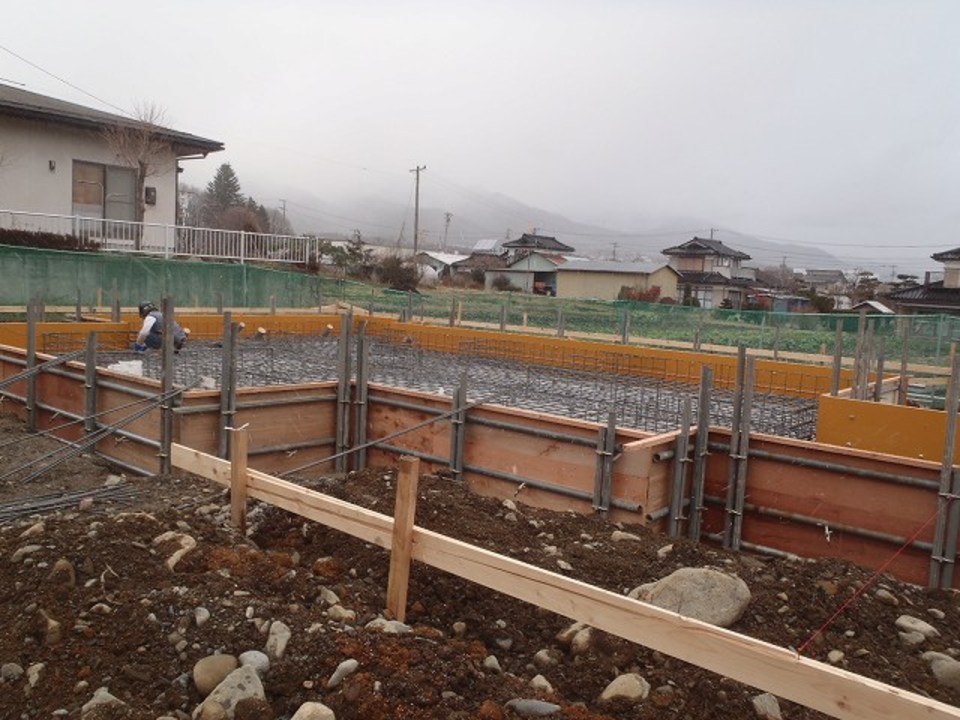

4. 2014年12月09日
鉄筋工事

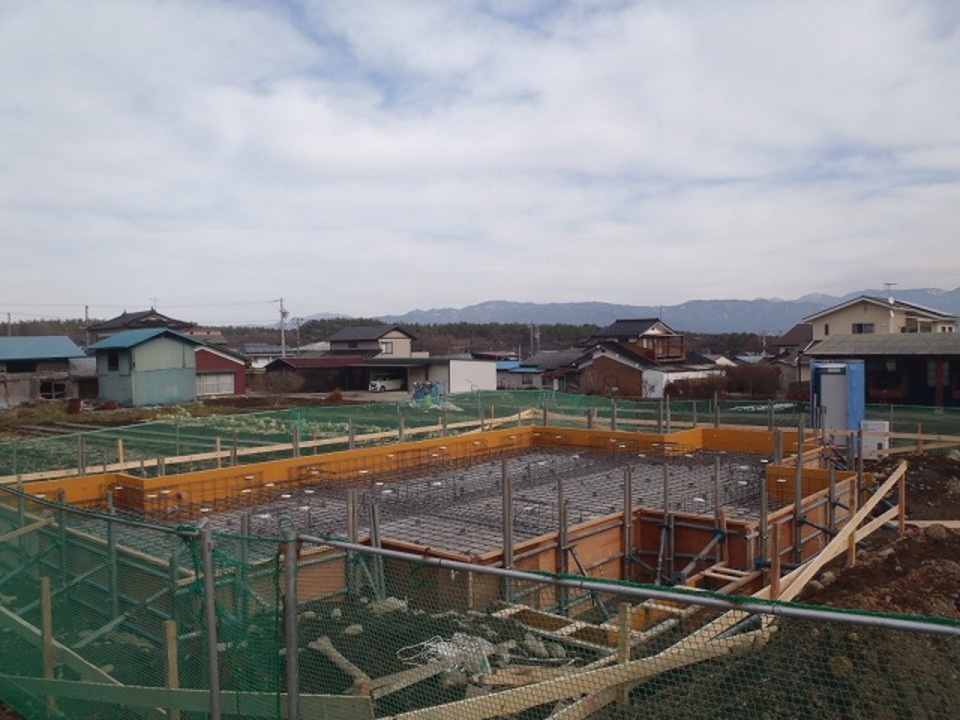

鉄筋工事

鉄筋工事が始まりました。

5. 2014年12月10日
配筋検査

配筋検査

社内の配筋検査を行いました。

6. 2014年12月15日
アンカーボルト施工

アンカーボルト施工

基礎と土台を緊結するアンカーボルトの設置を行いました。

7. 2014年12月24日
天端均し

天端均し

基礎の水平精度を出すための、天端均しを行いました。

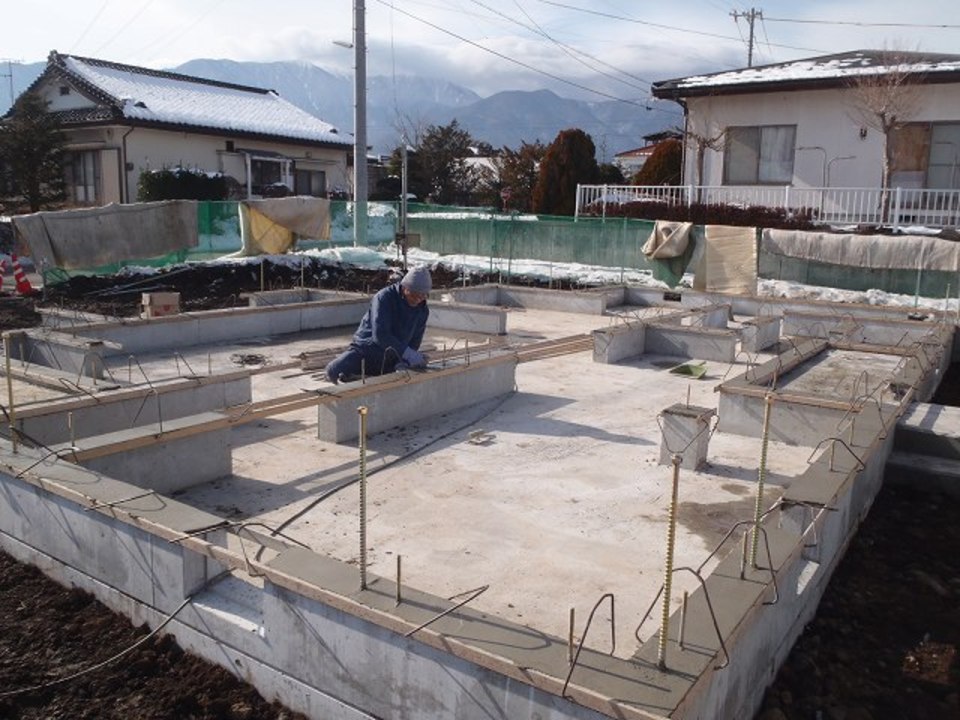

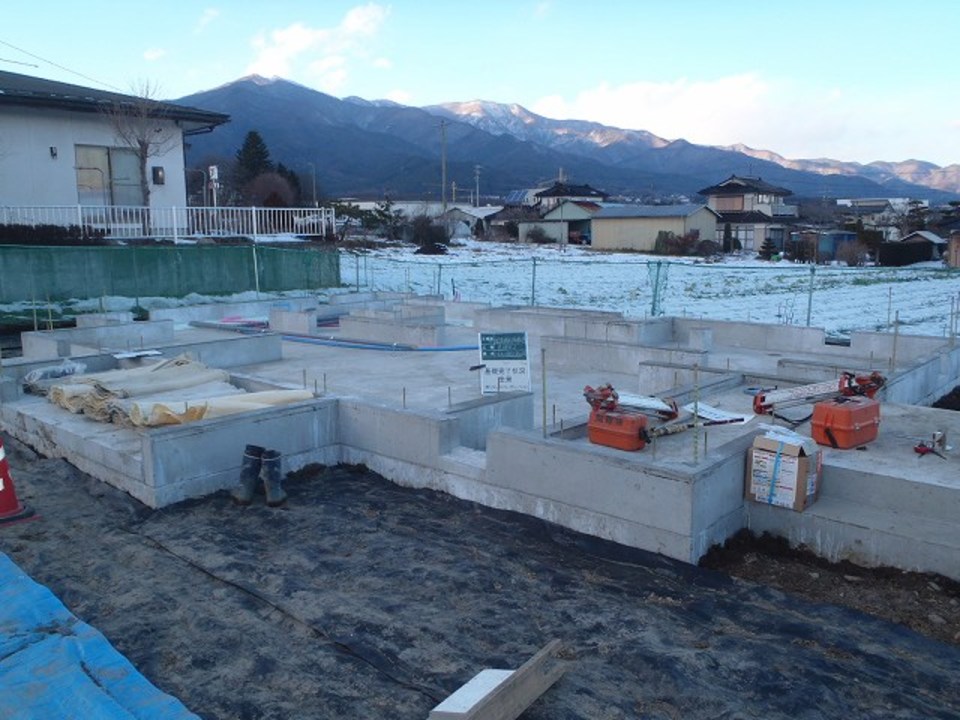

8. 2014年12月25日
基礎完了検査

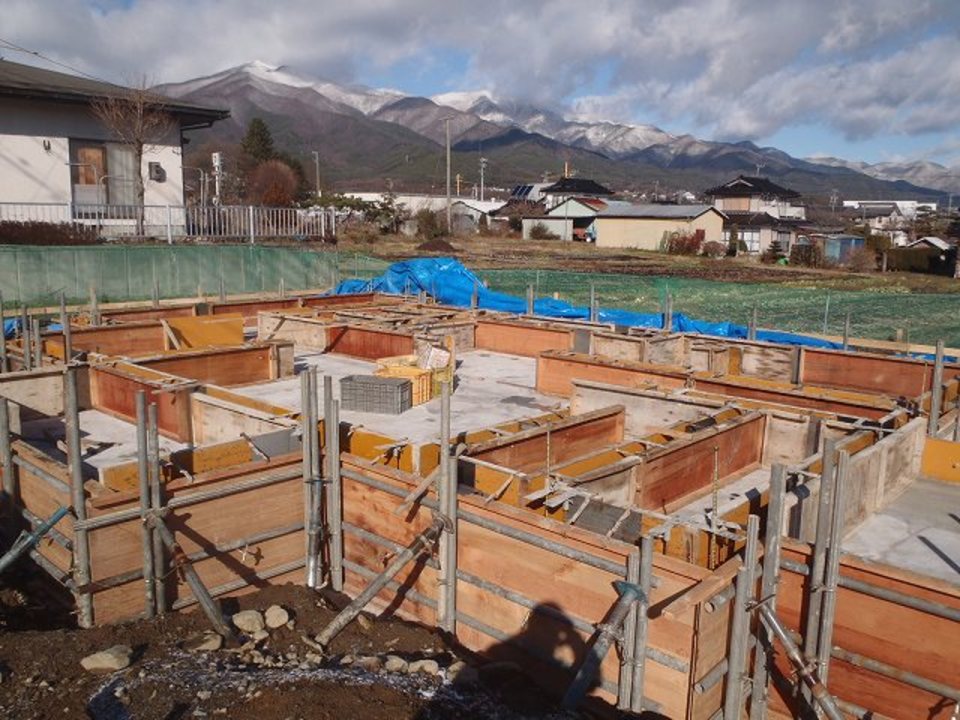

基礎完了検査

基礎完了検査を行いました。綺麗な基礎が出来上がりました。

9. 2014年12月26日
土台敷き2

土台敷き2

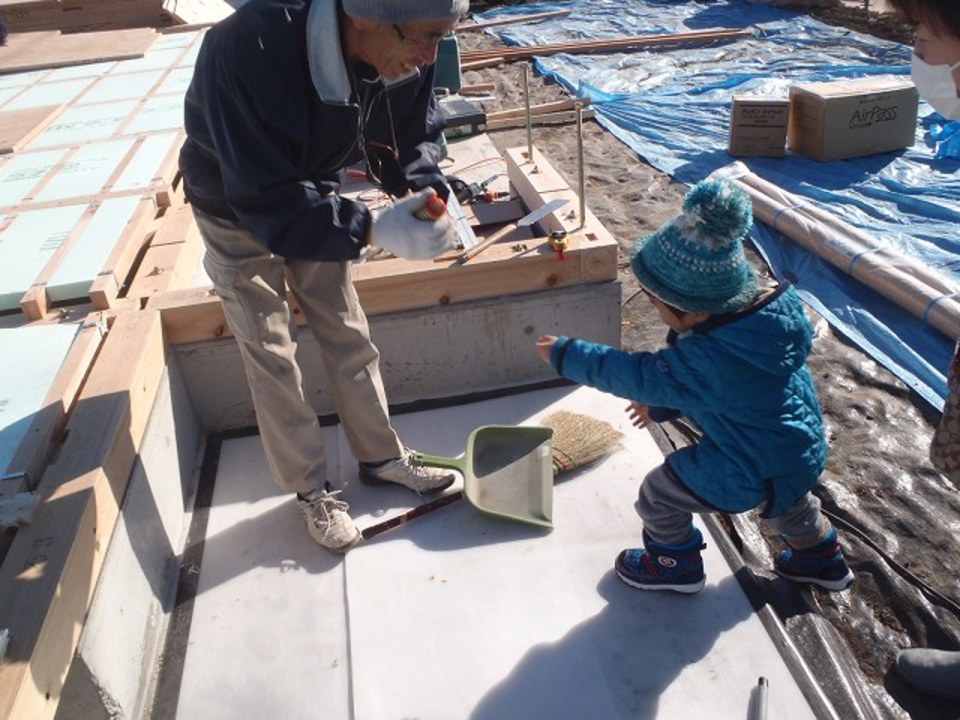

小さなお施主様から差し入れもありました。

10. 2014年12月26日

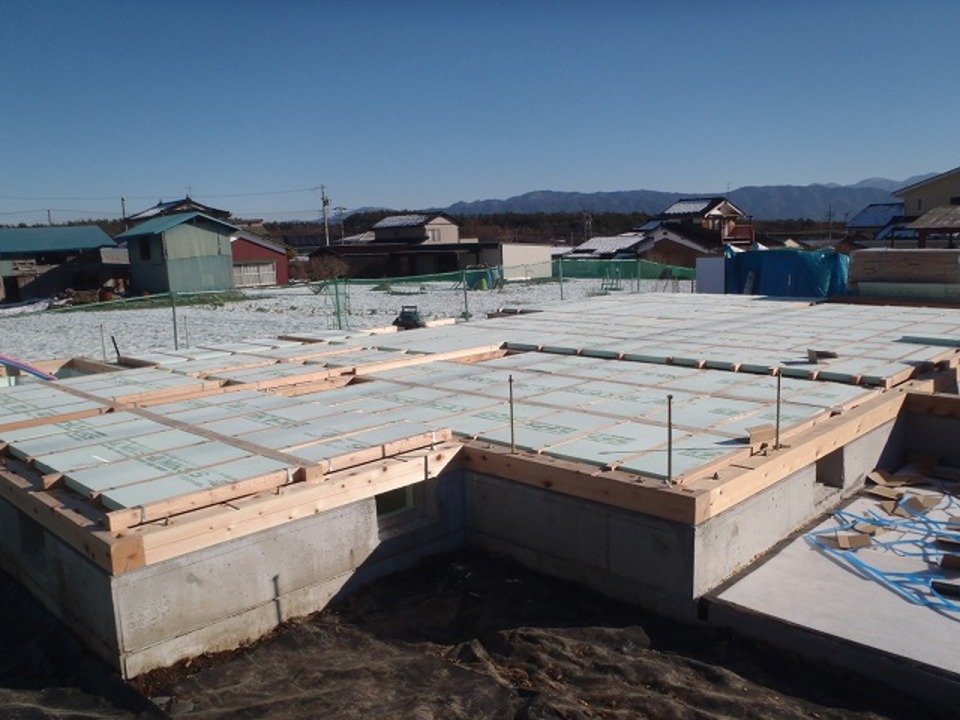

土台敷き

土台敷き

本日から土台敷きが始まりました。

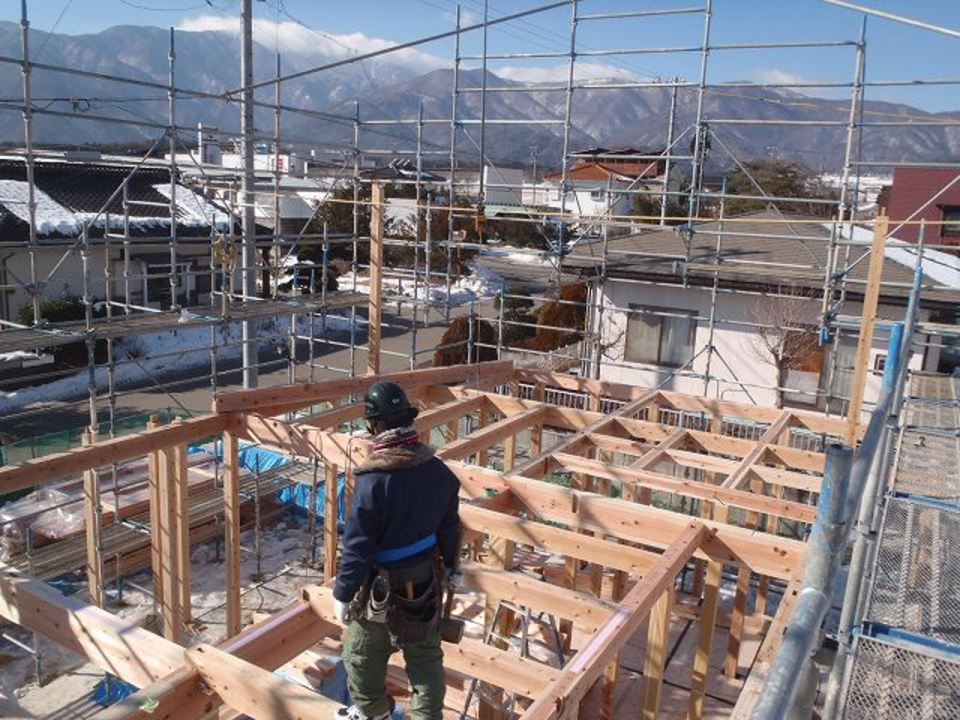

11. 2015年01月08日
建て方1日目③

建て方1日目③

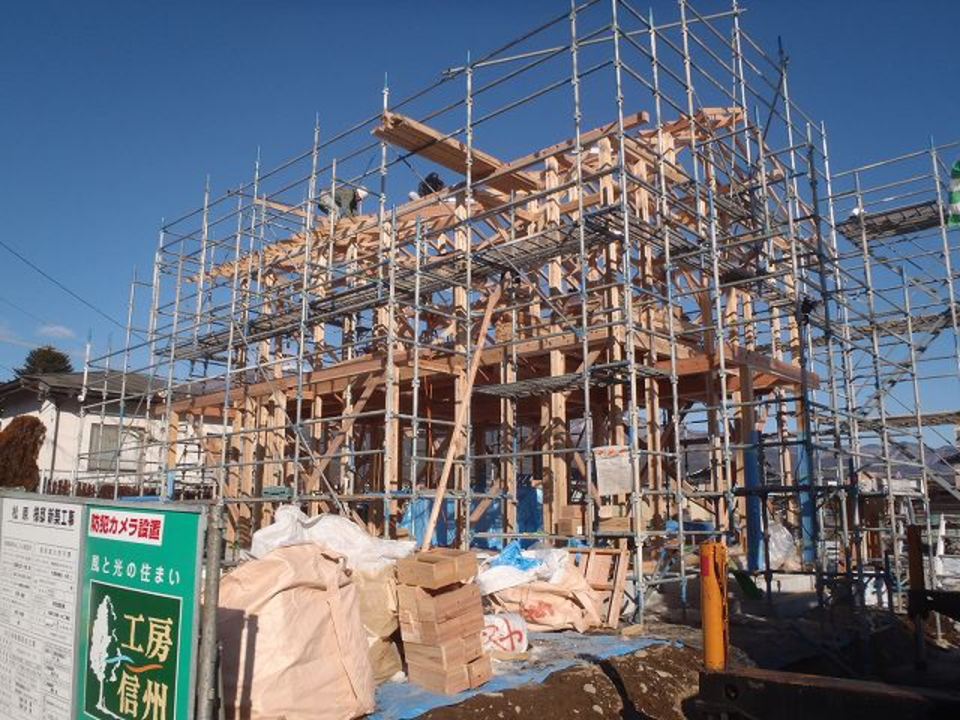

2階の母屋まで施工して作業終了です。

12. 2015年01月08日
建て方1日目②

建て方1日目②

天候にも恵まれて、順調に進んでいきます。

13. 2015年01月09日
建て方2日目

建て方2日目

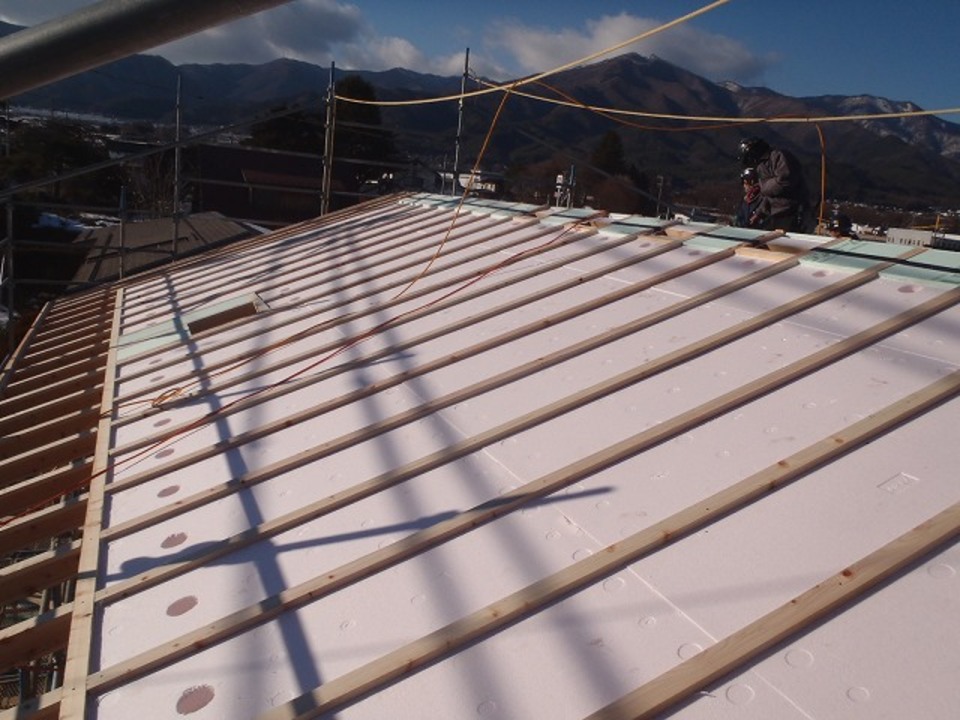

屋根断熱材の施工を行いました。

14. 2015年01月12日
建て方まとめ

建て方まとめ

下屋が完成し、家の全景が分かるようになりました。

15. 2015年01月22日
サッシ取付

サッシ取付

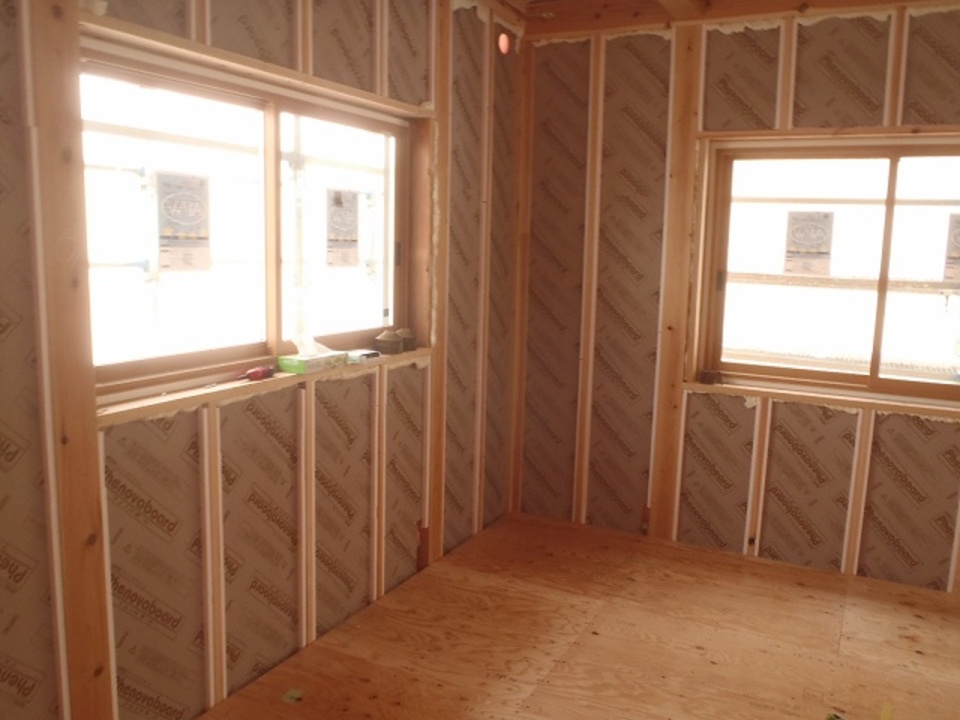

サッシの取り付けと、壁断熱材の施工を行いました。

16. 2015年01月30日

内部造作

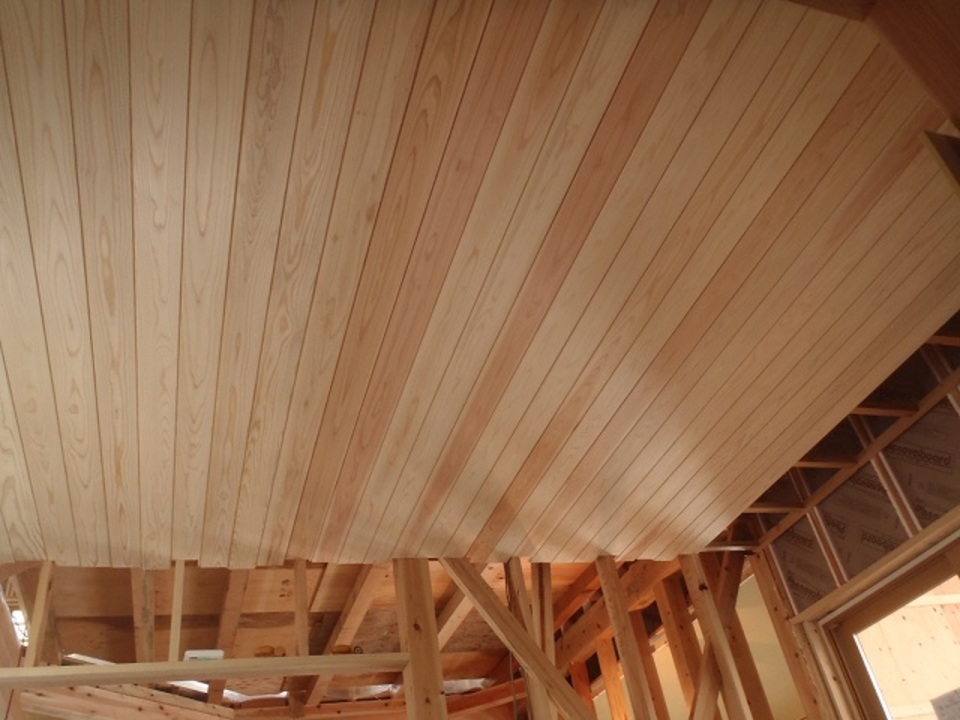

内部造作

和室の天井の板張りを行いました。

17. 2015年02月05日
内部造作

内部造作

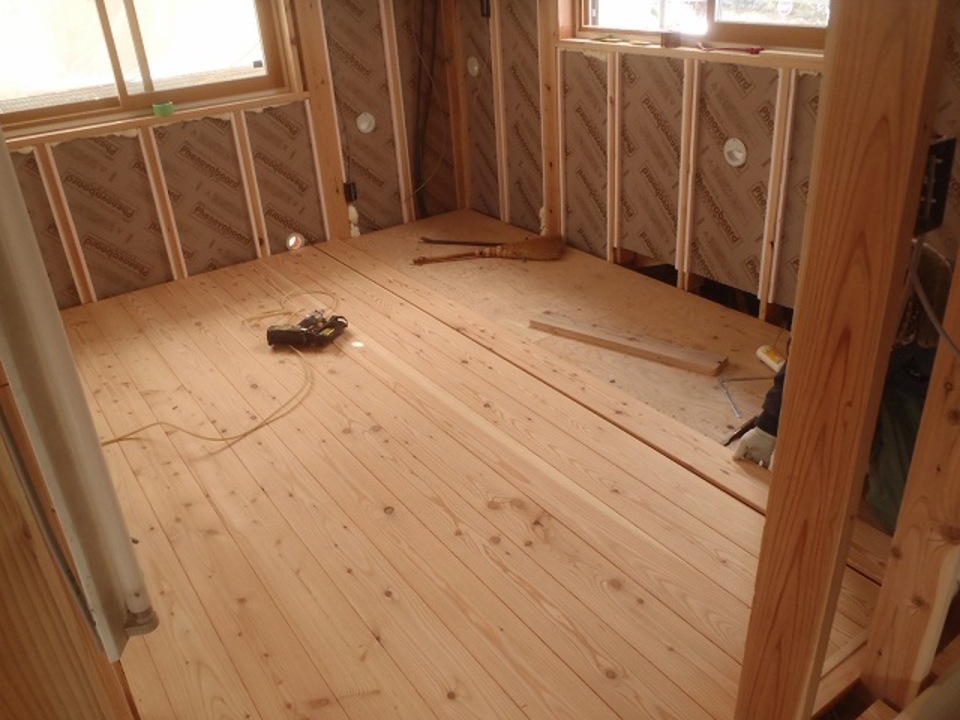

床板の施工を行いました。

18. 2015年02月12日
内部造作

内部造作

階段の施工が始まりました。

19. 2015年02月21日
外壁工事

外壁工事

サイディング張りが始まりました。

20. 2015年02月23日
内部造作

内部造作

トイレの腰板を施工しました。

21. 2015年03月06日
外壁工事

外壁工事

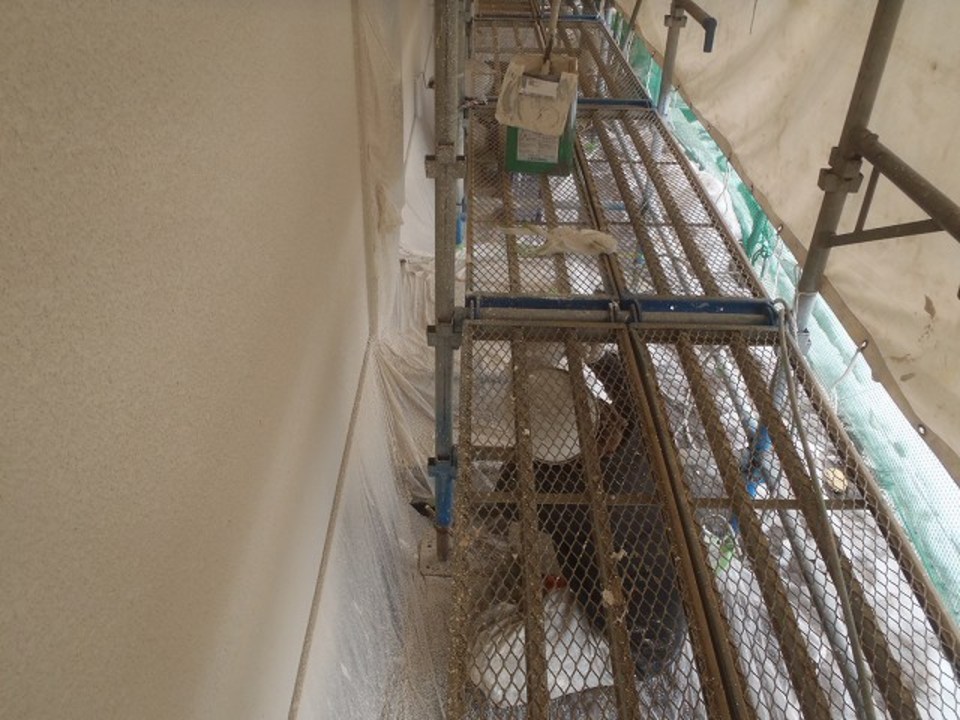

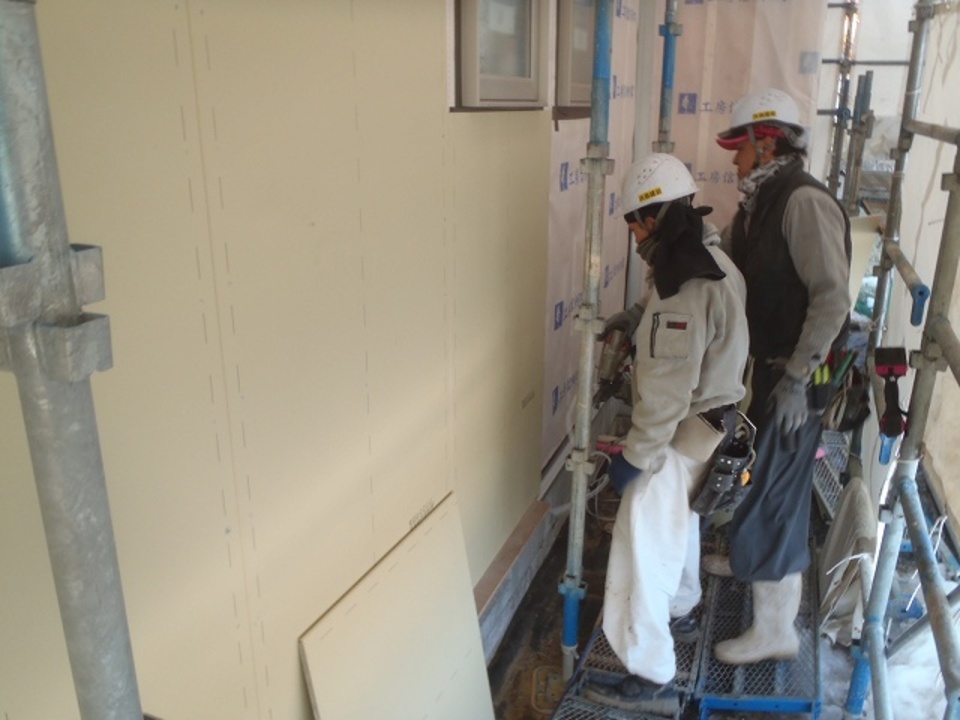

外壁の吹付が始まりました。

22. 2015年03月12日
外部足場解体

外部足場解体

外部足場を解体しました。

23. 2015年03月14日
ひとてま工房

ひとてま工房

壁塗りを体験して頂きました。

24. 2015年03月18日
ストーブ工事

ストーブ工事

炉台の施工を行いました。

25. 2015年03月24日
ウッドデッキ工事

ウッドデッキ工事

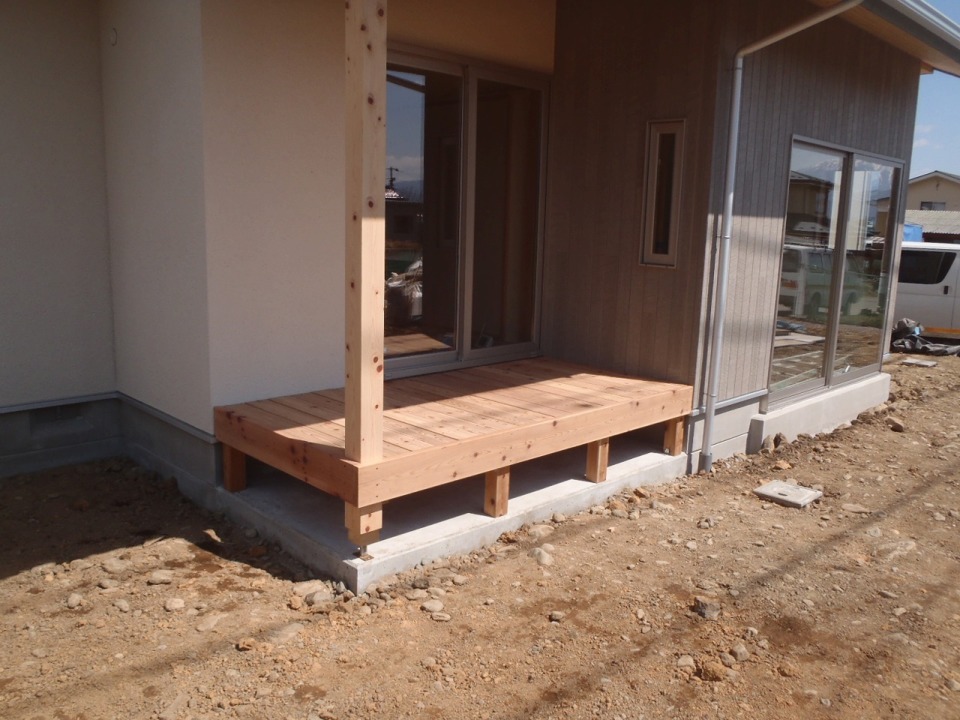

ウッドデッキの工事を行いました。

26. 2015年03月25日
建具工事

建具工事

建具の吊り込みを行いました。内部工事は全て終了です。

27. 2015年04月06日
外構工事

外構工事

外部の整地と砕石敷きを行い、工事は全て終了です。

28. 2015年04月11日
お引渡し

お引渡し
