長野市 F様邸
エリア別|北信
建築中レポート
- 1. 2015年04月01日
-
地縄張り
建物配置に沿って地縄張りを行いました。
- 2. 2015年04月04日
-
地鎮祭
地鎮祭を行いました。天気にも恵まれ無事に神事を終えました。
- 3. 2015年04月07日
-
造成工事
石積みと擁壁工事に取り掛かっています。今日は、石積みを施工しています。
- 4. 2015年04月14日
-
着工式
施工パートナーとの顔合わせです。現在造成工事中ですが、来週から基礎工事に入りますので、その前に着工式を行いました。
- 5. 2015年04月15日
-
造成工事
石積みと擁壁が出来上がりました。埋戻しをして造成工事完了です。
- 6. 2015年04月20日
-
基礎工事
丁張りかけから基礎工事着工です。
- 7. 2015年04月22日
-
基礎工事
床掘から土間砕石敷き、土間シート張りと施工は順調に進んでいます。
- 8. 2015年04月30日
-
基礎工事
先日、社内基礎配筋検査を終え、土間コンクリートの施工をしています。外回りからコンクリートが流し込まれていきます。
- 9. 2015年05月01日
-
基礎工事
土間コンクリート施工が終わり、型枠組みとアンカーボルト設置が完了しました。明日、立上りコンクリートを施工して、連休は養生期間となります。
- 10. 2015年05月15日
-
基礎工事
コンクリート施工が終わり、型枠が解体されました。外部の設備配管工事も進んでいます。
- 11. 2015年05月22日
-
社内検査
基礎完了の社内検査を行いました。来週から木工事が始まります。
- 12. 2015年05月28日
-
木工事
土台敷きが完了しました。週末に足場を組み、1日から建て方に入ります。
- 13. 2015年06月01日
-
建て方
足場が組まれ、いよいよ建方開始です。
- 14. 2015年06月01日
-
建て方
柱を建て、梁を組んでいきます。
- 15. 2015年06月01日
-
建て方
太鼓梁が組まれました。
- 16. 2015年06月01日
-
建て方
2階の床合板が張られました。
- 17. 2015年06月01日
-
建て方
2階の梁を組み終えました。
- 18. 2015年06月01日
-
建て方

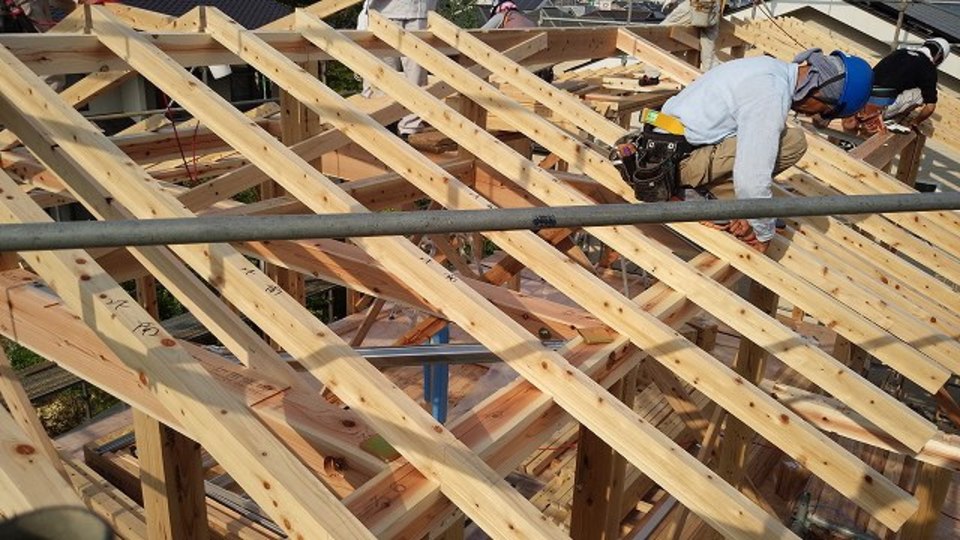

上棟し、垂木の施工へと作業は進んでいます。
- 19. 2015年06月01日
-
建て方
屋根の断熱材施工まで終えて、1日目の作業終了です。
- 20. 2015年06月02日
-
建て方
屋根の断熱材施工が終わりました。
- 21. 2015年06月02日
-
建て方
野地合板を張り、2階の屋根完成です。
- 22. 2015年06月02日
-
建て方
2階の屋根が出来上がり、外壁面の構造用合板張りを始めます。
- 23. 2015年06月02日
-
建て方
2階の間柱入れが終わった様子です。
- 24. 2015年06月02日
-
建て方
1階も間柱入れが終わり、構造用合板張りを始めるところです。今日は、この後1階屋根施工まで進めて建方のまとめになります。
- 25. 2015年06月05日
-
仮設工事
足場がぐるっとかけられ、周りにシートが張られました。
- 26. 2015年06月05日
-
建て方
壁の構造用合板張りが終わり、サッシの取付に取り掛かっています。
- 27. 2015年06月08日
-
木工事
サッシの取付が終わり、軒天の施工に取り掛かるところです。
- 28. 2015年06月08日
-
木工事
壁の断熱材入れが完了しています。
- 29. 2015年06月08日
-
電気・設備工事
建物内部の電気配線、給排水管工事が始まっています。
- 30. 2015年06月10日
-
雑工事
ユニットバスの設置をしています。
- 31. 2015年06月13日
-
雑工事
ユニットバスが設置完了です。
- 32. 2015年06月13日
-
木工事
外壁面の通気胴縁施工が進んでいます。
- 33. 2015年06月19日
-
木工事
建物内部の天井下地が組まれています。
- 34. 2015年06月23日
-
外部工事
外壁面に透湿防水シートが張られました。
- 35. 2015年06月30日
-
木工事
玄関框の造作など、床板張りの前造作が進んでいます。
- 36. 2015年07月02日
-
木工事
2階かた床板張りが始まっています。養生をしながら施工を進めていきます。
- 37. 2015年07月09日
-
木工事
2階から、外壁面の通気胴縁施工と壁の石膏ボード張りを進めていきます。外壁面は、30cmのピッチで横に木を流し、通気が下から上へと流れる施工をします。
- 38. 2015年07月09日
-
木工事
階段が付きました。
- 39. 2015年07月20日
-
木工事
1階の壁石膏ボード張りが進んでいます。
- 40. 2015年07月20日
-
木工事
吹き抜けの仮設床が外されました。太鼓梁が中心にくる広い吹き抜けです。
- 41. 2015年07月27日
-
外壁工事
同じく、サイディング張りが完了しています。もうすぐ足場解体となります。
- 42. 2015年07月27日
-
雑工事
キッチンの設置をしています。
- 43. 2015年07月27日
-
外壁工事
サイディング張りが完了しました。
- 44. 2015年08月01日
-
木工事完了
大工さんの工事が完了しました。2階の子供室です。
- 45. 2015年08月01日
-
木工事完了
吹き抜けには、太鼓梁の角梁の2本が並んで見えています。とても存在感のある梁です。
- 46. 2015年08月01日
-
木工事完了
キッチンの設置も完了しています。
- 47. 2015年08月03日
-
仮設工事
足場の解体が始まりました。外観が現れるところです。建物内も仕上げ工事に入っており、いよいよ工事も終盤です。
- 48. 2015年08月06日
-
左官工事
左官の仕上げが始まっています。天井からケンコートの仕上げを進めています。吹き抜け部は足場を組んでの作業になります。
- 49. 2015年08月06日
-
外観
足場の解体が完了しました。バルコニーが付けば外部も仕上がりになります。
- 50. 2015年08月11日
-
仕上げ工事

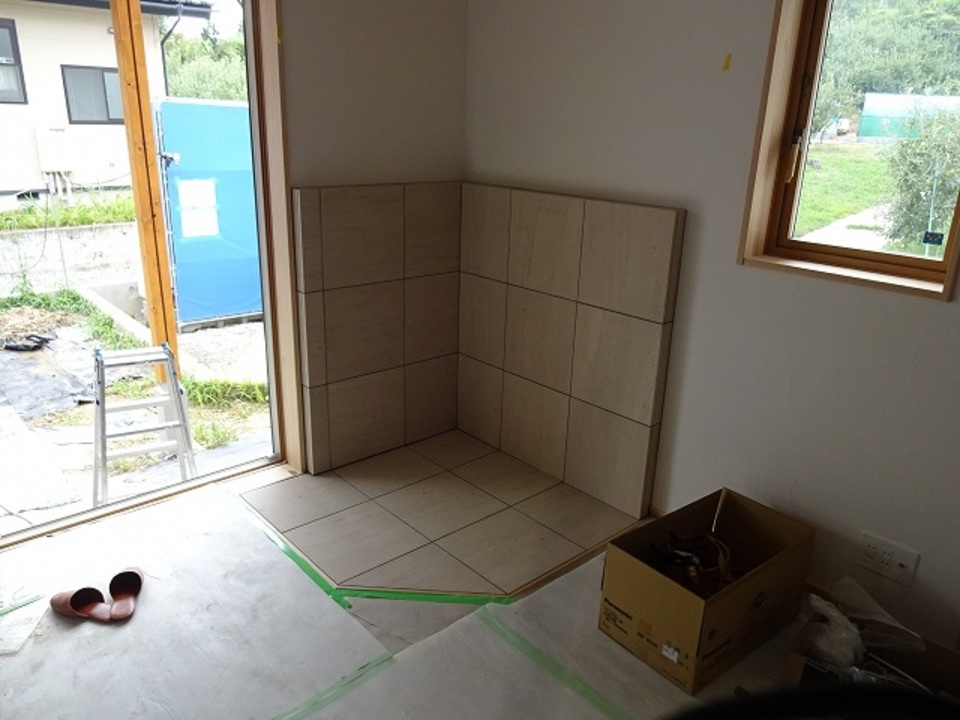

薪ストーブの炉台が施工完了しています。
- 51. 2015年08月11日
-
仕上げ工事
バルコニーの設置が完了しました。
- 52. 2015年08月25日
-
仕上げ
家具や建具の設置が終わりました。玄関には、大工さんの造作下駄箱だけでなく写真にある家具の下駄箱も付いています。
- 53. 2015年08月25日
-
仕上げ
洗面化粧台も設置されました。
- 54. 2015年08月25日
-
仕上げ
背面収納の壁は、一部がタイル張りになっています。
- 55. 2015年08月25日
-
仕上げ
2階の通路からは薪ストーブが見えます。その前には、多きな2本の梁が存在感を出しています。
- 56. 2015年09月04日
-
見学会
建物が竣工し、見学会をさせて頂きました。ウッドデッキも完成しています。
- 57. 2015年09月04日
-
見学会
和室には手形も飾らせていただきました。翌日には、お施主様立会いを行い、ご両親にも見学いただきました。
- 58. 2015年09月11日
-
引き渡し
引渡し式は順調に終わったのですが、、、記念写真ではH君号泣です。
これもまた、一つの思い出ですね。
